DocumentaciónWorkfrontGuía de Workfront

Información general sobre el estado de progreso del proyecto

Last update: Wed Feb 19 2025 00:00:00 GMT+0000 (Coordinated Universal Time)
  • Temas:

Creado para:

  • Usuario

Adobe Workfront determina el estado de progreso de un proyecto mirando la progresión del proyecto en su línea de tiempo. Puede configurar Workfront para determinar la condición de un proyecto en función del valor de estado de progreso de las tareas. Para obtener más información acerca de cómo configurar la condición del proyecto, consulte el artículo Información general sobre la condición del proyecto y el tipo de condición.

A continuación se muestran los estados de progreso de los proyectos en Workfront:

A tiempo

El estado de progreso de un proyecto es A tiempo si:

  • Si las fechas de finalización proyectada y estimada son anteriores o iguales a la fecha planificada de finalización del proyecto

En riesgo

El estado de progreso de un proyecto es En riesgo si se cumplen todas las opciones siguientes:

  • Las fechas de finalización estimada y proyectada son futuras
  • La fecha estimada de finalización es posterior a la fecha planificada de finalización y a la fecha proyectada de finalización

Rezagado

El estado de progreso de un proyecto es Atrasado si se cumple todo lo siguiente:

  • Las fechas de finalización estimada y proyectada son futuras
  • Las fechas de finalización estimada y proyectada son posteriores a la fecha planificada de finalización del proyecto
  • La fecha de finalización estimada no es posterior a la fecha proyectada de finalización

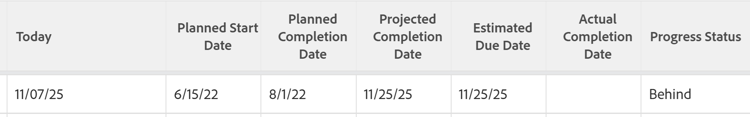

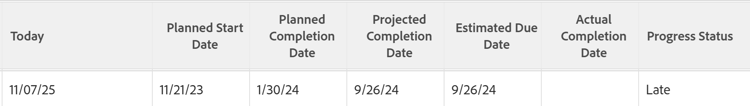

Retrasado

El estado de progreso de un proyecto es Retrasado si se cumple alguna de las siguientes condiciones:

  • El proyecto se ha completado y la fecha real de finalización es posterior a la fecha planificada de finalización

  • El proyecto no se ha completado y la fecha planificada de finalización del proyecto se encuentra en el pasado

Tenga en cuenta lo siguiente:

  • La fecha de finalización proyectada del proyecto está controlada por la tarea en la ruta crítica con la última fecha proyectada de finalización.
  • La fecha de finalización estimada del proyecto está controlada por la tarea en la ruta crítica con la última fecha de finalización estimada.

Para obtener información sobre la ruta crítica del proyecto, consulte Información general sobre la ruta crítica del proyecto.

Para obtener información acerca de las fechas de finalización proyectadas, consulte Información general sobre la fecha de finalización proyectada para proyectos, tareas y problemas.

recommendation-more-help
5f00cc6b-2202-40d6-bcd0-3ee0c2316b43
