Agrupación: desglose de porcentaje de tarea 1
En esta agrupación de proyectos personalizada, puede mostrar los proyectos agrupados por un intervalo de sus valores de porcentaje completado. Los desgloses muestran un valor de porcentaje completado de incrementos de 25 puntos porcentuales: 0-25 %, 25-50 %, etc.

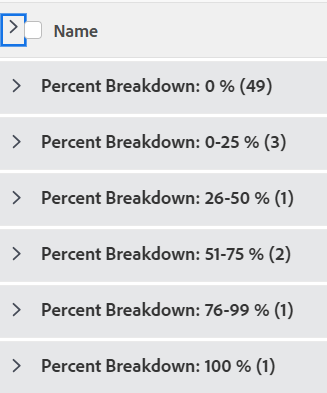

La siguiente agrupación organiza las tareas según el valor de porcentaje completado en 6 agrupaciones diferentes:
- 0 %
- 1-25 %
- 26-50 %
- 51-75 %
- 76-99 %
- 100 %
Requisitos de acceso
Debe tener el siguiente acceso para realizar los pasos de este artículo:
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
---|---|
plan de Adobe Workfront | Cualquiera |
Licencia de Adobe Workfront* |
Nuevo:
Actual:
|
Configuraciones de nivel de acceso |
Editar el acceso a Informes, Tableros y Calendarios para modificar un informe Editar el acceso a filtros, vistas y agrupaciones para modificar un filtro |
Permisos de objeto | Administración de permisos de un informe |
*Para obtener más información, consulte Requisitos de acceso en la documentación de Workfront.
Agrupar por desglose de porcentaje de tareas
Para aplicar esta agrupación:
-
Ir a una lista de tareas.
-
En el menú desplegable Agrupación, seleccione Nueva agrupación.
-
Haga clic en Agregar agrupación.
-
Haga clic Cambiar al modo de texto.
-
Quitar el texto del área Agrupar por.
-
Reemplace el texto con el siguiente código:
code language-none group.0.linkedname=direct group.0.name=Percent Breakdown group.0.notime=false group.0.valueexpression=IF({percentComplete}=0,"0 %",IF({percentComplete}<=26,"0-25 %",IF({percentComplete}<=51,"26-50 %",IF({percentComplete}<=76,"51-75 %",IF({percentComplete}<100,"76-99 %","100 %"))))) group.0.valueformat=string
-
Haga clic en Listo > Guardar agrupación.
-
(Opcional) Actualice el nombre de la agrupación y, a continuación, haga clic en Guardar agrupación.
