Visão geral do status de progresso do projeto

O Adobe Workfront determina o status do progresso de um projeto observando o progresso do projeto na linha do tempo. Você pode configurar o Workfront para determinar a Condição de um projeto com base no valor do Status de progresso das tarefas. Para obter mais informações sobre como configurar a Condição do projeto, consulte o artigo Visão Geral da Condição do Projeto e do Tipo de Condição.

A seguir estão os status de progresso dos projetos no Workfront:

No Prazo

O Status de Progresso de um projeto é No Prazo se:

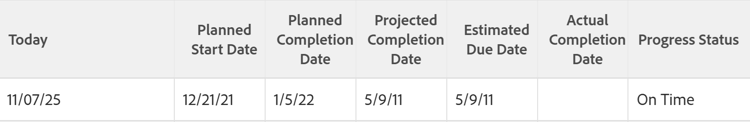

  • Se as Datas de Término Projetada e Estimada forem anteriores ou iguais à Data de Término Planejada do projeto

Em Risco

O Status de Progresso de um projeto é Em Risco se todos dos itens a seguir forem verdadeiros:

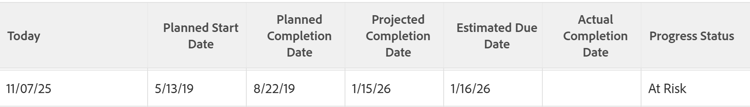

  • As datas de conclusão estimada e projetada estão no futuro
  • As Datas de Conclusão Estimada e Projetada são posteriores à Data de Conclusão Planejada
  • A data de conclusão estimada é posterior à data de conclusão projetada

Fora do Cronograma

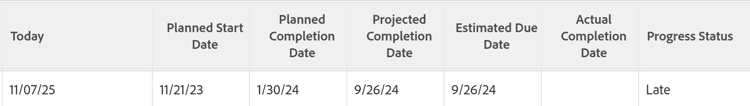

O status do progresso de um projeto é atrasado se todos dos itens a seguir forem verdadeiros:

  • As datas de conclusão estimada e projetada estão no futuro
  • As datas de conclusão estimada e projetada são posteriores à data de conclusão planejada do projeto
  • A data de conclusão estimada não é posterior à data de conclusão projetada

Atrasado

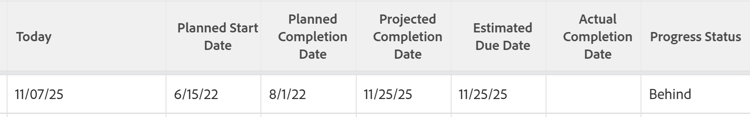

O Status de Progresso de um projeto é Atrasado se qualquer um dos itens a seguir for verdadeiro:

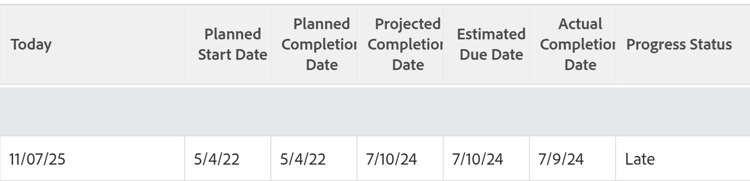

  • O projeto estiver concluído e a Data de conclusão efetiva for posterior à Data de conclusão planejada

  • O projeto não está concluído e a Data de conclusão planejada do projeto está no passado

Considere o seguinte:

  • A Data de conclusão projetada do projeto é orientada pela tarefa no Caminho Crítico com a Data de conclusão projetada mais recente.
  • A Data de conclusão estimada do projeto é orientada pela tarefa no Caminho Crítico com a Data de conclusão estimada mais recente.

Para obter informações sobre o Caminho Crítico do projeto, consulte Visão Geral do Caminho Crítico do projeto.

Para obter informações sobre Datas de Término Projetadas, consulte Visão geral da Data de Término Projetada para projetos, tarefas e problemas.
