프로젝트 진행 상태 개요

Adobe Workfront은 타임라인 전체에서 프로젝트의 진행률을 확인하여 프로젝트의 진행 상태를 결정합니다. 작업의 진행 상태 값을 기반으로 프로젝트의 상태를 결정하도록 Workfront을 구성할 수 있습니다. 프로젝트 상태 구성에 대한 자세한 내용은 문서 프로젝트 상태 및 상태 형식 개요를 참조하십시오.

다음은 Workfront에서 프로젝트의 진행 상태입니다.

정시

다음과 같은 경우 프로젝트의 진행 상태는 정시 입니다.

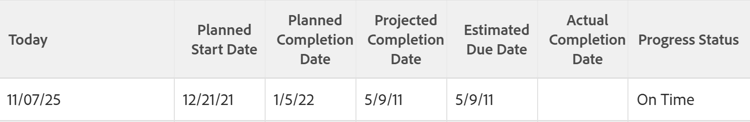

  • 예상 완료 일자와 예상 완료 일자가 모두 프로젝트의 계획된 완료 일자와 같거나 이전인 경우

위험 상태

다음 중 모두 이(가) true인 경우 프로젝트의 진행 상태는 위험 입니다.

  • 예상 완료 일자와 예상 완료 일자는 모두 미래입니다.
  • 예상 및 예상 완료 일자가 모두 계획된 완료 일자보다 늦습니다.
  • 예상 완료 일자가 예상 완료 일자보다 늦음

지연됨

다음 중 모두 이(가) true인 경우 프로젝트의 진행 상태는 늦음 입니다.

  • 예상 완료 일자와 예상 완료 일자는 모두 미래입니다.

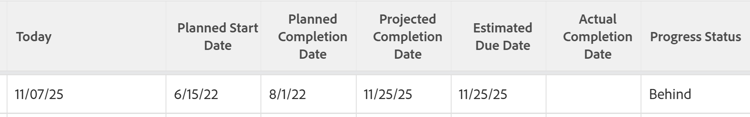

  • 예상 완료 일자와 예상 완료 일자가 모두 프로젝트의 계획된 완료 일자보다 늦습니다
  • 예상 완료 일자는 예상 완료 일자 이후입니다.

지연

다음 중 어느 하나 이(가) true인 경우 프로젝트의 진행 상태는 Late 입니다.

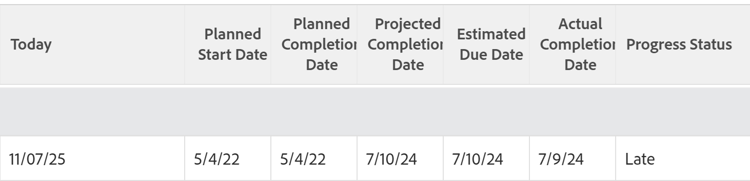

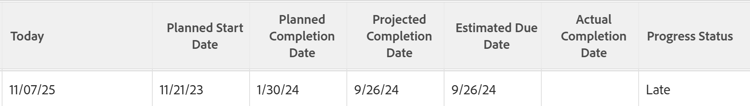

  • 프로젝트가 완료되고 실제 완료 일자가 계획된 완료 일자보다 늦습니다.

  • 프로젝트가 완료되지 않았고 계획된 완료 일자가 과거입니다.

다음 사항을 고려하십시오.

  • 프로젝트의 예상 완료 일자는 가장 최근 예상 완료 일자의 중요 경로에 있는 작업에 의해 결정됩니다.
  • 프로젝트의 예상 완료 날짜는 가장 늦은 예상 완료 날짜가 있는 중요 경로의 작업에 의해 결정됩니다.

프로젝트의 중요 경로에 대한 자세한 내용은 프로젝트 중요 경로 개요를 참조하십시오.

예상 완료 날짜에 대한 자세한 내용은 프로젝트, 작업 및 문제의 예상 완료 날짜 개요를 참조하십시오.
