Información general sobre la fecha proyectada de finalización de proyectos, tareas y problemas

La fecha proyectada de finalización es un indicador calculado en tiempo real de cuándo se completará el proyecto, la tarea o el problema. Cuando el proyecto, tarea o problema se marca como Completado, la Fecha proyectada de finalización cambia a la fecha real de finalización.

En las secciones siguientes se describe cómo se determina la fecha proyectada de finalización de los proyectos, las tareas y los problemas, y cómo localizarla.

Requisitos de acceso

Expanda para ver los requisitos de acceso para la funcionalidad en este artículo.
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
plan de Adobe Workfront Cualquiera
Licencia de Adobe Workfront*

Nuevo:

  • Un colaborador o superior para ver la fecha proyectada de finalización en un informe

  • Licencia estándar para crear un informe

Actual:

  • Revise o suba para ver la fecha proyectada de finalización en un informe

  • Licencia de planificación para crear un informe

Nivel de acceso

Acceso de visualización o superior a Proyectos

Debe tener acceso de edición a informes, paneles y calendarios para crear un informe

Debe tener acceso de edición a filtros, vistas y agrupaciones para crear un informe o modificar una vista de lista

Permisos de objeto Ver permisos superiores a un proyecto

*Para obtener más información sobre esta tabla, consulte Requisitos de acceso en la documentación de Workfront.

Cómo determina Adobe Workfront la fecha proyectada de finalización

La fecha proyectada de finalización es un campo calculado y no se puede cambiar manualmente.

Los criterios utilizados para determinar la fecha proyectada de finalización difieren según el objeto que visualice:

  • Proyectos: La fecha proyectada de finalización de los proyectos es igual a la fecha proyectada de finalización de la última tarea del proyecto.

    Por ejemplo, un porcentaje completado mayor acerca la fecha proyectada de finalización de la tarea al día actual. Si el estado de la tarea es Nuevo y la fecha planificada de finalización de la tarea está cerca o ha pasado, la fecha proyectada de finalización avanza más hacia el futuro.

  • Tareas: La fecha proyectada de finalización de las tareas se determina según los siguientes criterios:

    • Actualizaciones de progreso realizadas en la tarea por el usuario asignado de la tarea: Las actualizaciones de progreso incluyen cambios en el porcentaje completado y en el estado de la tarea.

    • Fecha de confirmación: Si el usuario asignado a la tarea especifica una Fecha de confirmación, la Fecha proyectada de finalización cambiará para coincidir con la Fecha de confirmación.

      Para obtener más información sobre las fechas de confirmación, consulte el artículo Resumen de la fecha de confirmación.

    • Predecesoras: Si no hay retrasos en las tareas predecesoras, la Fecha proyectada de finalización debe coincidir con la Fecha planificada de finalización. A medida que se producen retrasos, las tareas dependientes muestran una Fecha proyectada de finalización mayor que la Fecha planificada de finalización.

      Para obtener más información acerca de la fecha planificada de finalización de las tareas, vea Información general sobre la fecha planificada de finalización de la tarea.

    note important
    IMPORTANT
    Cuando la tarea predecesora de una tarea tiene una Fecha real de finalización, las tareas dependientes reciben una Fecha proyectada de finalización como se describe en el siguiente escenario:
    Si el proyecto tiene la Tarea A, la Tarea B y la Tarea C, y la Tarea B es la sucesora de la Tarea A, la Tarea C es la sucesora de la Tarea B y se agrega una Fecha de finalización real a la Tarea A, la Fecha proyectada de finalización se vuelve a calcular automáticamente para la Tarea B (siempre que el Tipo de actualización del proyecto esté establecido en Automático y al cambiar), pero no se volverá a calcular para la Tarea C. Actualmente, Workfront calcula la Fecha proyectada de finalización para las tareas que están un nivel por encima o por debajo de la Tarea actualizada, por motivos de rendimiento.
  • Problemas: La fecha proyectada de finalización del problema se estableció inicialmente para que coincida con la fecha planificada de finalización del problema.

    Si el usuario asignado del problema especifica una fecha de compromiso, tanto la fecha de finalización prevista como la fecha planificada de finalización cambian para coincidir con la fecha de compromiso.

    Para obtener más información sobre las fechas de confirmación, consulte el artículo Resumen de la fecha de confirmación.

Ver la fecha proyectada de finalización

En los informes puede ver la Fecha proyectada de finalización de proyectos, tareas y problemas. Puede ver la fecha proyectada de finalización de proyectos y tareas en otras áreas de Workfront.

Ver la fecha proyectada de finalización de un proyecto view-the-projected-completion-date-of-a-project

  1. Vaya al proyecto en el que desea ver la fecha proyectada de finalización.
  2. Haga clic en Detalles del proyecto en el panel izquierdo.
  3. Busque el campo Fecha proyectada de finalización en la sección Información general > Fechas del proyecto.

Ver la fecha proyectada de finalización de una tarea view-the-projected-completion-date-of-a-task

  1. Vaya a la tarea en la que desea ver la Fecha proyectada de finalización.
  2. Haga clic en Detalles de la tarea en el panel izquierdo.
  3. Busque el campo Fecha proyectada de finalización en la sección Información general > Fechas y restricciones de la tarea.

Ver la fecha proyectada de finalización de un problema view-the-projected-completion-date-of-an-issue

La fecha proyectada de finalización de los problemas solo se puede ver en el informe de problemas o en la vista de lista. Crear una vista de lista es similar a crear la vista en un informe.

Para crear un informe de problemas que incluya la fecha proyectada de finalización:

  1. Cree un informe de problemas, tal como se describe en el artículo Crear un informe personalizado.

  2. Seleccione la ficha Columnas (vista).

  3. Haga clic en Agregar columna y empiece a escribir Fecha proyectada de finalización en el campo Mostrar en esta columna:.

  4. Selecciónelo cuando aparezca en la lista, bajo el objeto Issue.

  5. Haga clic en Guardar + Cerrar.

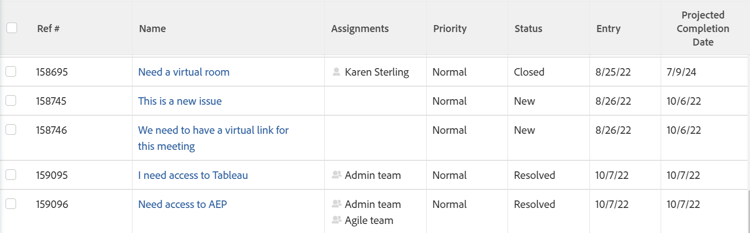

    La columna Fecha proyectada de finalización del informe se ha rellenado.
