專案進度狀態概觀

Adobe Workfront會透過檢視專案在時間表中的進度來確定專案的進度狀態。 您可以設定Workfront以根據任務的進度狀態值決定專案狀態。 如需有關設定專案條件的詳細資訊,請參閱文章專案條件和條件型別概觀

以下是Workfront中專案的進度狀態:

準時

專案的進度狀態為 時間,如果:

  • 如果「預計完成日期」與「預估完成日期」均早於或等於專案的計畫完成日期

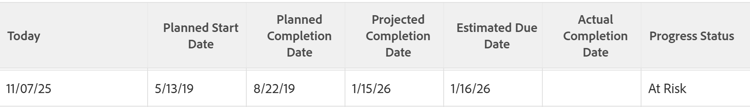

有風險

如果下列 全部 為True,專案的進度狀態為 有風險

  • 預估與預計完成日期都是未來日期
  • 預估與預計完成日期均晚於計畫完成日期
  • 預估完成日期晚於預估完成日期

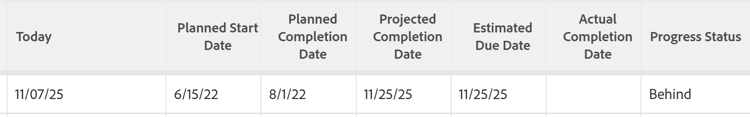

滞後

如果下列 全部 為True,專案的進度狀態為 落後

  • 預估與預計完成日期都是未來日期
  • 預估和預計完成日期都晚於專案的計畫完成日期
  • 預估完成日期不晚於預計完成日期

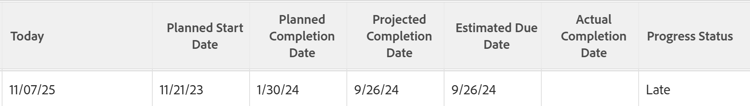

延遲

如果下列 任一 為True,專案的進度狀態為 延遲

  • 專案已完成,且實際完成日期晚於計畫完成日期

  • 專案未完成,且專案的規劃完成日期為過去的日期

請考量下列事項:

  • 專案的預計完成日期由關鍵路徑上的任務驅動,並具有最新的預計完成日期。
  • 專案的估計完成日期由關鍵路徑上的任務驅動,並具有最新的估計完成日期。

如需有關專案關鍵路徑的資訊,請參閱專案關鍵路徑概觀

如需有關預計完成日期的資訊,請參閱專案、任務和問題的預計完成日期總覽
