Panoramica sullo stato di avanzamento del progetto

Adobe Workfront determina lo stato di avanzamento di un progetto osservando l’avanzamento del progetto lungo la relativa sequenza temporale. È possibile configurare Workfront per determinare la condizione di un progetto in base al valore dello stato di avanzamento delle attività. Per ulteriori informazioni sulla configurazione della condizione del progetto, vedere l'articolo Panoramica della condizione e del tipo di condizione del progetto.

Di seguito sono riportati gli stati di avanzamento dei progetti in Workfront:

Nei Tempi

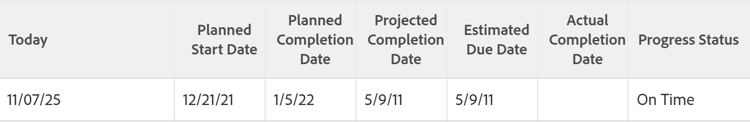

Lo stato di avanzamento di un progetto è Nei tempi se:

  • Se le date di completamento previste e quelle di completamento stimato sono precedenti o uguali alla data di completamento pianificata del progetto

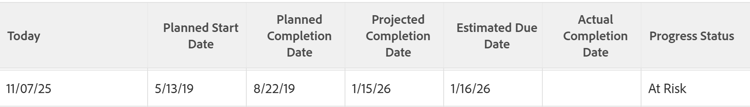

A Rischio

Lo stato di avanzamento di un progetto è A rischio se tutti dei seguenti valori sono true:

  • Le date di completamento previste e quelle previste sono entrambe nel futuro
  • Le date di completamento previste e quelle stimate sono successive alla data di completamento pianificata
  • La data di completamento stimata è successiva alla data di completamento prevista

Indietro

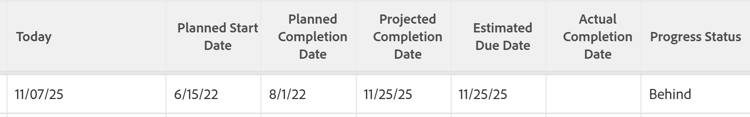

Lo stato di avanzamento di un progetto è Indietro se tutti dei seguenti valori sono true:

  • Le date di completamento previste e quelle previste sono entrambe nel futuro
  • Le date di completamento previste e quelle previste sono successive alla data di completamento pianificata del progetto
  • La data di completamento stimata non è successiva alla data di completamento prevista

In Ritardo

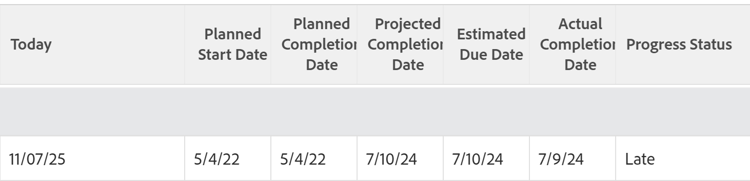

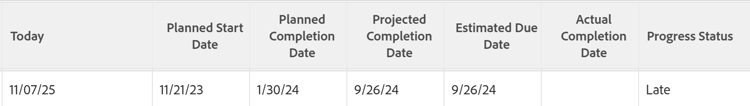

Lo stato di avanzamento di un progetto è Late se any dei seguenti è true:

  • Il progetto è completo e la data di completamento effettiva è successiva alla data di completamento pianificata

  • Il progetto non è completo e la data di completamento pianificata è nel passato

Considera quanto segue:

  • La data di completamento prevista del progetto dipende dall'attività nel percorso critico con la data di completamento prevista più recente.
  • La data di completamento stimata del progetto dipende dall'attività nel percorso critico con la data di completamento stimata più recente.

Per informazioni sul percorso critico del progetto, vedere Panoramica del percorso critico del progetto.

Per informazioni sulle date di completamento previste, vedere Panoramica sulla data di completamento prevista per progetti, attività e problemi.
