請求と収益の概要

このページでハイライト表示されている情報は、まだ一般に利用できない機能を示します。プレビューサンドボックス環境でのみ使用できます。

プロジェクトマネージャーは、請求レートを使用して、プロジェクトの収益を把握できます。

この記事では、プロジェクトの収益の追跡について説明します。収益の計算は、稼動率レポートでは異なります。稼働率レポートの収益計算については、リソース稼働率情報の表示を参照してください。

請求レートの概要

請求レートを扱う際は、次の点を考慮してください。

  • 請求レートを管理するには、財務データ(特に請求レート)への編集アクセス権を持つプランまたは標準ライセンスが必要です。
    財務データへのアクセス権の付与について詳しくは、財務データへのアクセス権の付与を参照してください。

  • 請求レートは、担当業務またはユーザーに関連付けられている作業単位ごとの収益金額です。

    その率に作業に費やした時間数を掛けると、プロジェクトの収益になります。

  • 請求レートを設定したら、請求記録を作成して請求済みと未請求の金額を記録することで、収益を追跡できます。

    note tip
    TIP
    請求記録を請求済みとしてマークしたら、その記録は編集できません。請求レートが変化する状況で、プロジェクトの収益と費用の情報をロックする場合、このことは重要です。請求記録に追加して請求済みとしてマークすると、システムで請求レートが更新されても、収益は更新されません。

    請求記録の作成について詳しくは、請求記録の作成を参照してください。

  • ユーザーや担当業務の請求レートを作成することも、プロジェクトやタスクの請求レートを 1 回限りとすることもできます。

IMPORTANT
収益を計算する請求レートは、時間を記録するユーザーまたはそのユーザーの担当業務に属しています。

レートカードの請求レート

IMPORTANT
この機能を使用するには、ワークフローUltimate パッケージが必要です。

レートカードを編集するアクセス権がある場合は、場所やグループまたは代理店などの属性に基づいて、役割ごとに複数の請求レートを持つレートカードを定義できます。 属性は最大5つのレベルで設定可能です。

レートを適用するには、プロジェクトにレートカードを添付する必要があります。 レートカードでレートがロックされている場合、プロジェクトレベルでレートを上書きすることはできません。

レートカードのレートは、タスクの収益タイプに基づいてレートを決定する階層の一部です。

レートカードの作成について詳しくは、​ レートカードの管理を参照してください。

レート階層について詳しくは、収益とコスト階層の概要を参照してください。

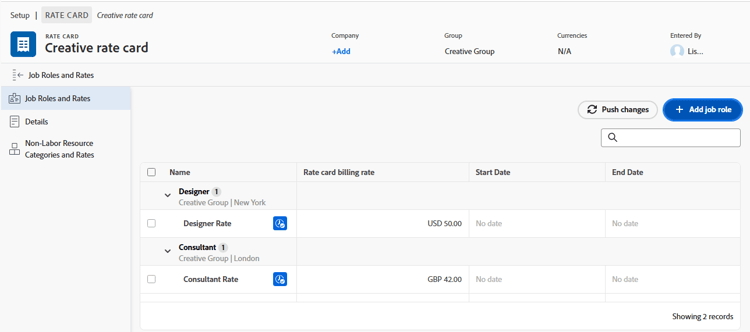

サンプルレートカード

ユーザー請求レート user-billing-rates

ユーザー管理者は、ユーザーを作成する際に、プロファイルの「時間当たりの請求」フィールドの値とそのレートの日付を指定することで、そのユーザーを日付が有効な請求レートに関連付けることができます。

ユーザーの作成について詳しくは、ユーザーの追加の記事を参照してください。

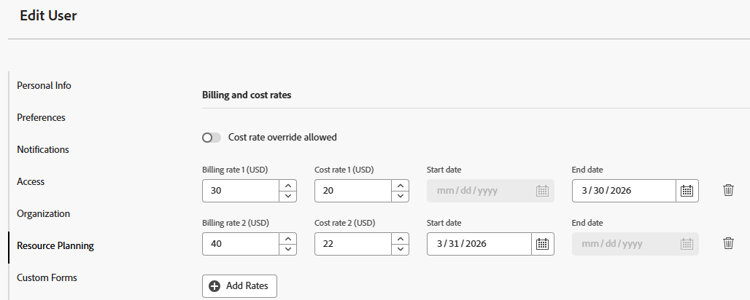

ユーザーコストと請求レートの編集

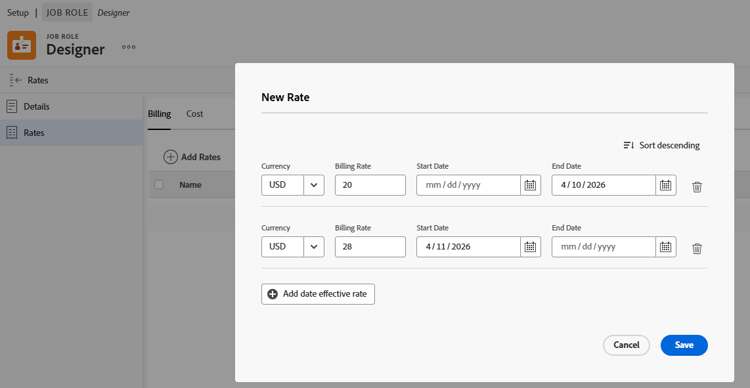

担当業務請求レート job-role-billing-rates

Adobe Workfront管理者は、担当業務を作成する際に、レート値と日付を指定して、日付有効な請求レートに関連付けることができます。

Workfront システムの基本通貨または別の通貨を使用して、担当業務の請求率の値を定義できます。 追加の通貨も、システムの為替レートで定義する必要があります。

担当業務の作成について詳しくは、担当業務の作成と管理の記事を参照してください。

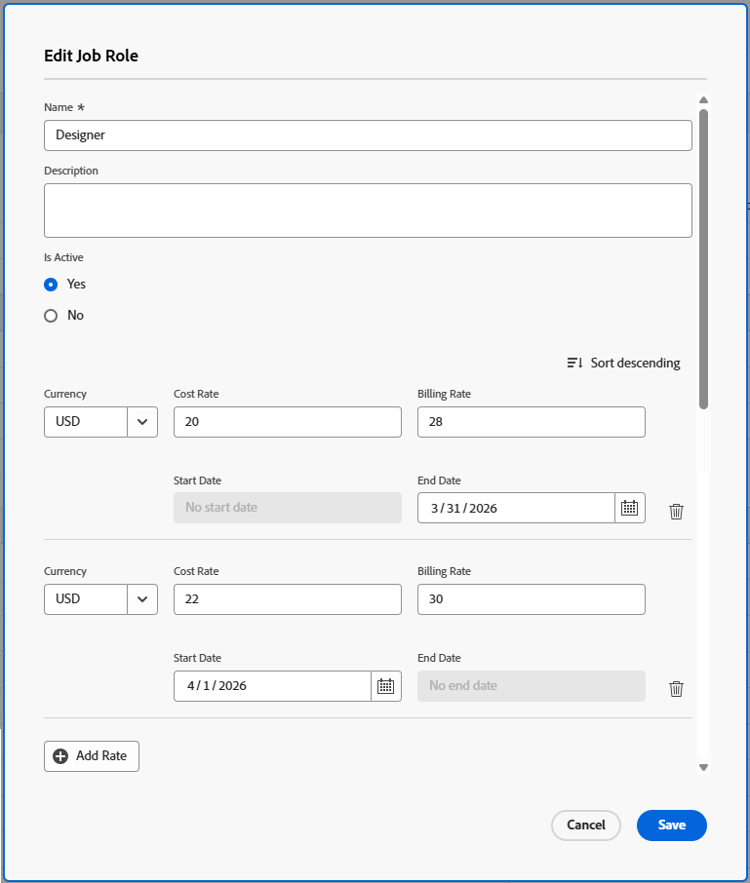

担当業務のコストと請求レートの編集

プロジェクトまたはタスクの固定請求レート fixed-billing-rates-for-projects-or-tasks

ユーザーと担当業務の時給に加えて、次の固定請求レートを設定することもできます。

  • 固定時間収益タイプの定額
  • 固定収益収益タイプの定額

固定請求レートを使用して収益を計算する方法について詳しくは、タスクの収益タイプの概要を参照してください。

recommendation-more-help

請求レートの上書き – Workflow Ultimate パッケージ

IMPORTANT
担当業務またはユーザーに関連付けられた請求レートは、プロジェクトレベルで上書きできます。 固定レートは上書きできません。

プロジェクトレベルでは、次のことが可能です。

  • 担当業務の請求率を上書きします(場所、グループ、代理店などの属性が適用されます)。
  • そのプロジェクトの特定のユーザーの請求レートを上書きします。

請求レートの上書きは一般的ではありません。 例えば、「Designer」をロールとして上書きすることはありません。 代わりに、「Designer - New York - Agency X」を、関連する日付に対して上書きします。 上書きは請求レート階層を尊重するので、システムは常に優先順に請求レート階層を適用します。

請求レートの上書き – 他のすべてのパッケージ

IMPORTANT
担当業務に関連付けられている請求レートを上書きできます。ユーザー請求レートまたは固定請求レートを上書きすることはできません。

担当業務請求レートを上書きできるのは、次の場合です。

収益金額の追跡

Workfront では、タスクの予定時間数に基づいてタスクが作成されると、予定収益を自動的に追跡できます。

また、タスク、イシューおよびプロジェクトの実際の時間数が記録されると、実収益を自動的に追跡することもできます。

タスク、イシューおよびプロジェクトに関連付けられる収益のタイプを次の表に示します。

予定収益

タスクの場合、これはタスクの予定時間数に関連付けられた収益です。すべてのタスクからの予定時間数をまとめて、プロジェクトの予定時間数が計算されます。

Workfront での予定時間数について詳しくは、予定時間数の概要を参照してください。

  • Workfront では、次の式を使用してタスクの予定収益を計算します。

    Task Planned Revenue = Planned Hours * Billing hourly rate

    メモ
    :式中の請求時給では、有効なレートの変更の日付が考慮されます。

  • Workfront では、次の式を使用してプロジェクトの予定収益を計算します。

    Project Planned Revenue = SUM (All tasks Planned Revenue) + Fixed Revenue

    メモ

    プロジェクト詳細エリアおよびプロジェクトレポートに表示されるプロジェクトの予定収益は、稼働率レポートに表示される予定収益とは異なります。

プロジェクト詳細エリアの予定収益には、タスクの予定時間数に関連付けられたタスク収益と、プロジェクトの固定収益が反映されています。稼働率レポートの予定収益には、プロジェクトのタスク割り当てからの予定時間数にのみ関連付けられた予定収益が表示されます。

プロジェクトに 10 時間のタスクが 1 つあり、そのタスクがコンサルタントに時給 20 ドルで割り当てられ、プロジェクトの固定収益が 100 ドルの場合、稼働率レポートには予定収益(タスクの時間数に関連付けられた予定収益)として 200 ドルが表示されます。「プロジェクト詳細」セクションには、300 ドル(タスクからの予定収益とプロジェクトの固定収益)が表示されます。

タスクの予定収益は、タスクに割り当てられたユーザーまたは担当業務の請求時給を使用して計算されます。タスクの収益タイプは、予定収益の計算に使用される時給(ユーザーか役割か)に影響を与えます。詳しくは、この記事の次の節を参照してください。

稼働率レポートでの予定収益の計算の詳細については、リソース稼働率情報の表示を参照してください。

実収益*

収益は、タスク、イシューおよびプロジェクトの実際の時間数に関連付けられています。

一般に、Workfront では次の式を使用して実収益を計算します。

Actual Revenue = Actual Hours * Billing rate

メモ
:数式内の請求時間レートでは、レートに対する有効な日付変更が考慮されます。

稼働率レポートでの実収益計算について詳しくは、リソース稼働率情報の表示を参照してください。

ヒント

実収益はイシューレベルでは表示されませんが、イシューに関する実際の時間数に関連付けられた収益はプロジェクトの実収益に反映されます。

*実際の時間数の場合、ユーザーの時給は常に、時間数を記録するユーザーの時給またはそのユーザーの担当業務の時給を指します。Workfront がどのような場合にユーザーの時給を使用し、どのような場合に担当業務の時給を使用するかについては、この記事の収益計算の節を参照してください。

例えば、「ユーザー (毎時)」収益タイプのタスクが 2 時間かかる予定で、そのタスクに割り当てられたユーザーの時給が 30 ドルの場合、タスクの予定収益は 60 ドルになります。タスクが完了したときに、ユーザーがタスクの完了に費やした実際の時間数として 1.5 時間と記録すると、実収益は 45 ドルになります。タスクに割り当てられていない別のユーザーが時間を記録した場合、実収益はそのユーザーの請求レートに基づいて計算されます。

収益は次の方法で記録できます。

  • タスクの収益タイプを定義し、作業アイテムに割り当てられたユーザーまたは役割を請求レートに関連付ける。これにより、作業アイテムの予定時間数または実際の時間数の数値で収益が計算されます。時給の最大請求額にキャップを設定することも、設定しないこともできます。
    タスクの収益タイプの指定について詳しくは、タスクの編集を参照してください。

  • タスクまたはプロジェクトの定額の固定収益率で請求する。
    固定収益のタスクがある場合、固定収益額はタスクまたはプロジェクトの予定収益として追加され、タスクの予定収益は固定収益として請求記録に追加できます。

  • プロジェクトの定額請求の固定収益率を設定してから、プロジェクト内のタスクの時給を設定する。Workfront では、プロジェクトの定額料金にタスクの時給を加算します。
    例えば、Workfront を使用する整備士が、部品のコストをプロジェクトの固定収益として入力したうえで、車の修理に費やした時間を時給で請求するといったことです。プロジェクトまたはタスクの固定収益は、完了時に計上されます。

また、タスクを「請求不可」としてマークすることもできます。この場合、タスクには予定収益も実収益も関連付けられません。

タスクの収益タイプの概要 overview-of-task-revenue-types

デフォルトでは、すべての新規タスクの「収益タイプ」は、Workfrontまたはグループ管理者が指定した「タスクおよびイシュー」環境設定に従って設定されます。

Workfront インスタンスのタスクとイシューの環境設定の定義について詳しくは、システム全体のタスクとイシューの環境設定の記事を参照してください。

プロジェクト所有者は、タスクの収益タイプとプロジェクトの固定収益を変更できます。

プロジェクトの固定収益の設定について詳しくは、​ プロジェクトの編集を参照してください。
タスクの収益タイプの設定について詳しくは、​ タスクの編集を参照してください。

NOTE
ユーザーと役割の時間単位の収益タイプを利用するには、Workflow Ultimate パッケージが必要です。

次の収益タイプをタスクまたはプロジェクトに適用できます。

収益タイプ
説明
固定収益

このタイプは、プロジェクトおよびタスクで使用できます。

テンプレートをプロジェクトに添付すると、テンプレートの「固定収益」がプロジェクトの「固定収益」に追加されます。 詳しくは、プロジェクトへのテンプレートの添付の概要を参照してください。

タスクの場合、タスクの割り当てに関係なく、タスクの収益は常に、タスクに指定された定額を使用して計算されます。

子タスクからの固定収益は、親タスクの収益ににまとめられてから、プロジェクトの収益にまとめられます。親タスクやプロジェクトで定額が定義されている場合、その金額は、子タスクからまとめられた予定収益に追加されます。

タスクの固定収益の金額は、プロジェクトの請求記録に含めることができます。

ユーザー (毎時)

このタイプは、タスクにのみ使用できます。

特定のユーザーに設定した請求レートに、そのタスクの予定時間数を掛けた値が、タスクの予定収益金額になります。特定のユーザーに設定した請求レートに、タスクに対してユーザーが記録した時間数を掛けた値が、タスクの実収益金額になります。
例えば、ユーザーを作成し、「1 時間当たりの請求」フィールドに 20 ドルを設定した場合、ユーザーがタイムシートのタスクについて 5 時間を申請すると、タスクの実際の請求額は 100 ドルになります。

ユーザープロファイルには、複数の請求レートを有効日と共に含めることができます。例えば、最初のユーザー請求レート 20 ドルが 2023年4月30日に終了し、2 番目のユーザー請求レート 25 ドルが 2023年5月1日に開始するといった具合です。ユーザーがタスクについて 4月28日に 2 時間、5月2日に 3 時間を申請した場合、タスクの実際の請求額は 40 ドル + 75 ドル = 115 ドルになります。

ヒント

これが、タスクを作成する際のデフォルトの収益タイプです。

役割(毎時)

このタイプは、タスクにのみ使用できます。

このタイプは「ユーザー (毎時)」に似ていますが、ユーザーの請求レートではなく担当業務の請求レートを使用します。

メモ
また、担当業務には、複数の請求レートを有効日と共に含めることもできます。

ユーザーと役割 (毎時)

このタイプは、タスクにのみ使用できます。

このタイプでは、ユーザー情報と役割情報の両方を調べて、適切な割合を決定します。

ユーザー(毎時)(キャップ付き)

このタイプは、タスクにのみ使用できます。

タスクは「ユーザー(毎時)」と同様に時間単位で請求されますが、指定できるキャップ額があります。
例えば、ユーザーの請求料率が 25 ドルで、タスクのキャップ額が 20 ドルとすると、ユーザーが 1 時間記録した場合、タスクの実収益は 20 ドルになります。

役割(毎時)(キャップ付き)

このタイプは、タスクにのみ使用できます。

このタイプは「ユーザー(毎時)(キャップ付き)」に似ていますが、ユーザーの請求料率ではなく担当業務の請求料率を使用します。

Capを使用したユーザーと役割の時間単位

このタイプは、タスクにのみ使用できます。

タスクはユーザーおよび役割の時間単位と同様に時間単位で請求されますが、指定できる上限は最大です。

ユーザー(毎時)+ 固定

このタイプは、タスクにのみ使用できます。

タスクは「ユーザー (毎時)」と同様に時間単位で請求されますが、ユーザー請求レートに追加できる「定額」もあります。タスクで指定された定額を、プロジェクトの請求記録に含めることができます。定額にタスクの時間数を掛けることはありません。タスクの時間数を掛けるのは、ユーザー請求レートのみです。

役割(毎時)+ 固定

このタイプは、タスクにのみ使用できます。

タスクは、「役割 (毎時)」と同様に時間単位で請求されますが、役割レートに追加できる追加の「定額」があります。タスクで指定された定額を、プロジェクトの請求記録に含めることができます。定額にタスクの時間数を掛けることはありません。タスクの時間数を掛けるのは、担当業務請求レートのみです。

ユーザーと役割 (毎時) + 固定

このタイプは、タスクにのみ使用できます。

タスクはユーザーおよび役割の時間単位と同様に時間単位で請求されますが、料金に追加できる追加固定金額があります。 タスクで指定された定額を、プロジェクトの請求記録に含めることができます。固定金額にタスクの時間を掛けることはできません。

固定 (毎時)

このタイプは、タスクにのみ使用できます。

タスクに設定した請求金額に、(ユーザーやユーザーの担当業務に関係なく)タスクに対して入力した時間数を掛けた金額が請求額になります。

請求不可

このタイプは、タスクにのみ使用できます。

この収益タイプは、収益には影響しません。

親オブジェクトにこの設定がある場合、請求タイプの子タスクは通常どおり適用されます。

財務データへのアクセス権がないユーザーまたはテンプレートに対する財務権限を持たないユーザーが、そのテンプレートからプロジェクトを作成する場合、これはプロジェクトのタスクのデフォルトの収益タイプです。

財務データへのアクセスの詳細については、財務データへのアクセス権を付与の記事を参照してください。
オブジェクトに対する財務権限の詳細については、オブジェクトに対する共有権限の概要の記事を参照してください。
テンプレートからプロジェクトを作成する方法について詳しくは、テンプレートを使用したプロジェクトの作成の記事を参照してください。

親タスクの収益の概要

請求情報を含むスタンドアロンタスクを親に変更した場合、新しい親タスクには、以前に適用された時間と共に、以前に適用された請求情報が保持されます。子タスクに記録された時間からの請求情報は、新しい親タスクに対して実収益としてロールアップされます。

また、子タスクからの予定収益も、親タスクにロールアップされます。

イシューに関する収益の概要

イシューには、予定収益または実収益の金額はありませんが、実績コストが含まれる場合があります。

イシューの時間をログに記録し、「収益としてカウント」とマークされた時間タイプを使用した場合、Workfront はその時間にログインしているユーザーの割合に応じて実績コストの金額を計算します。この数は、プロジェクトの実績コストに追加されます。時間は請求記録に含めることもできます。

コストのトラッキングの詳細について詳しくは、コストのトラックの記事を参照してください。

時間のタイプの詳細については、時間タイプの管理の記事を参照してください。

収益の計算

ユーザーと役割の割り当てに基づくタスクの収益計算 revenue-calculations-for-tasks-based-on-user-and-role-assignments

タスクの収益を計算する際は、次の点に注意してください。

  • ユーザーまたは担当業務に 0 ドルのレートが表示される場合、Workfront はその値を有効な金額として読み取り、この金額にタスクの時間数を掛けて収益を計算します。タスクに収益を表示しない場合は、ユーザーまたは担当業務の請求レートのフィールドが空白であることを確認してください。
  • 担当業務の請求率が適用される場合、Workfront は、プロジェクトの請求レートが上書きされるたびに、システムレベルで定義されたその役割の請求レートの代わりに、プロジェクトレベルでの上書き率を使用します。
  • 実収益に関して、ユーザーまたは担当業務に有効日付と共に複数の請求レートがある場合、タスクの収益は、ユーザーが時間を記録した各期間の収益の合計になります。予定収益は、その期間の予定時間数に基づきます。
  • タスクに複数の担当者がいる場合、以下に説明するシナリオは各担当者に適用されます。

このシステムでは、階層を使用して、タスクの割り当てにもとづいて、収益計算で使用されるレートを決定します。

Workfront 管理者が、タイムシートと時間の環境設定エリアで​ 担当業務を時間エントリに手動で割り当て ​設定を有効にして、プロジェクトのユーザーのログ時間が、このログ時間と関連付けるために、別の役割を選択する場合、タスクまたはプロジェクトの実収益は時間エントリに関連付けられた役割に基づいて、常に計算されます。特定の担当業務の時間の記録の有効化について詳しくは、タイムシートと時間の環境設定を指定の記事を参照してください。

ユーザーと役割の時間単位の収益タイプの場合、請求の担当業務はプロジェクトレベルと割り当てレベルの両方で定義できます。 特定のユーザーのプロジェクトレベルで定義されている場合、その役割は、適用した日付有効期間中に、そのユーザーのすべての割り当てに自動的に反映されます。 必要に応じて、このレートを割り当てレベルで上書きできます。 例えば、ユーザーの主な担当業務はDesignerですが、プロジェクトの請求に関する担当業務を8月のシニアDesignerとして設定します。 8月に割り当てられたすべてのタスクは、シニアDesignerの請求率を自動的に使用します。

ただし、特定のタスクでは、その割り当てのためだけに役割を上書きして、請求される作業を反映することができます。 これにより、プロジェクト全体の一貫性と課題レベルの柔軟性の両方をサポートできます。 詳細については、収益とコスト階層の概要および高度な割り当ての作成を参照してください。

収益タイプとタスク割り当ての特性に基づいてタスクの収益を計算する場合、次のシナリオが存在します。

  • タスクの収益タイプは、ユーザー(毎時)です

    table 0-row-4 1-row-4 2-row-4 layout-auto html-authored no-header
    1 時間当たりの請求率 割り当てなし ユーザーの割り当て 担当業務の割り当て
    予定収益の 1 時間あたりの請求率 0.00 ドル

    ユーザーのプロファイルに請求レートが設定されている場合、そのレートを使用して予定収益が計算されます。それ以外の場合は、プライマリ担当業務のシステム請求レートが使用されます。

    メモ ユーザーは、セカンダリ担当業務の 1 つを持つタスクに割り当てることができますが、代わりに、プライマリ担当業務のレートがここで使用されます。

    割り当て中にユーザーの役割が変更された場合は、プロジェクトの財務が再計算されると、正しいレートが適用されます。

    タスクに割り当てられた担当業務のシステム請求レートは、予定収益の計算に使用されます。 請求率は、プロジェクトレベルで上書きできます。
    実収益に対する 1 時間当たりの請求

    時間を記録するユーザーのプロファイルに請求レートがある場合、そのレートが使用されます。
    それ以外の場合は、プライマリ担当業務の請求レートが使用されます。ユーザーまたはそのプライマリ役割に関連する請求レートがない場合、実収益は 0 ドルになります。

    メモ

    別のユーザーがタスクに割り当てられている場合でも、時間のログを記録するユーザーに関連付けられたレートのみが計算されます。

    時間を記録するユーザーのプロファイルに請求レートが設定されている場合は、そのレートが使用されます。
    それ以外の場合は、プライマリ担当業務の請求レートが使用されます。ユーザーまたはそのプライマリ役割に関連する請求レートがない場合、実収益は 0 ドルになります。

    メモ

    別のユーザーがタスクに割り当てられている場合でも、時間のログを記録するユーザーに関連付けられたレートのみが計算されます。

    時間を記録するユーザーのプロファイルに請求レートが設定されている場合は、そのレートが使用されます。それ以外の場合は、プライマリ担当業務の請求レートが使用されます。

    メモ

    ユーザーがログに記録した時間に対して請求レートが関連付けられておらず、担当業務がない場合や担当業務に対する請求レートがない場合は、タスクに関連付けられている担当業務のレートが使用されます。この役割の請求率がない場合、収益は0.00 ドルになります。

  • タスクの収益タイプは役割(毎時)です

    table 0-row-4 1-row-4 2-row-4 layout-auto html-authored no-header
    1 時間当たりの請求率 割り当てなし ユーザーの割り当て 担当業務の割り当て
    予定収益の 1 時間あたりの請求率 0.00 ドル

    Workfront は、タスクでユーザーが実行する担当業務を調べて、予定収益を計算します。
    ユーザーがタスク上の役割に関連付けられていない場合、売上高は 0 ドルになります。

    メモ
    割り当て中にユーザーの役割が変更された場合は、プロジェクトの財務が再計算される際に正しいレートが適用されます。

    タスクに割り当てられた担当業務の請求率は、予定収益の計算に使用されます。 請求率は、プロジェクトレベルで上書きできます。
    実収益に対する 1 時間当たりの請求 Workfront は、時間をログに記録するユーザーのプライマリ担当業務の請求レートを使用します。
    時間を記録するユーザーに担当業務が関連付けられていない場合、またはプライマリ担当業務に請求率がない場合、実際の収益は$0.00です。
    時間のログを記録するユーザーがタスクに割り当てられている場合、タスクのユーザーに関連付けられている担当業務の請求レートを使用して、実収益が計算されます。
    それ以外の場合は、プライマリ担当業務の請求レートが使用されます。ユーザーにプライマリ担当業務がない場合またはプライマリ担当業務に請求レートがない場合、実収益は 0 ドルになります。
    時間をログに記録するユーザーの担当業務の 1 つがタスクに割り当てられている場合は、その担当業務のレートが使用されます。タスクに割り当てられた担当業務が、時間のログ記録に関連付けられていない場合は、ユーザーのプライマリ役割の請求レートを使用して実収益が計算されます。ユーザーに担当業務がない場合またはプライマリ担当業務に関連付けられたレートがない場合は、タスクに割り当てられた担当業務のレートが使用されます。
  • タスクの収益タイプはユーザーおよび役割です(時間単位)
1 時間当たりの請求率
割り当てなし
ユーザーの割り当て
担当業務の割り当て
予定収益の 1 時間あたりの請求率
0.00 ドル

ユーザーが割り当てられている場合、システムは指定された順序で料金を検索し、その料金は未払いの請求レートから開始されます。 次に、ロックされたレートカードレート、割り当てに手動で入力されたレート、割り当て上の請求のジョブロール、プロジェクトレベルのユーザーの請求レートの上書き、プロジェクトレベルの請求のジョブロール、ユーザーシステムのレート、ユーザーのプライマリジョブロールのレートです。

詳しくは、収益とコスト階層の概要を参照してください。

担当業務が割り当てられている場合、システムはまず未払いの請求レートを探し、次に割り当て上の担当業務のロックレートカードレートを探します。 次に、割り当て時に手動で追加された担当業務率を探します。 このレートが見つからない場合は、まずレートカードから、次にシステムレートから、プロジェクトレベルで担当業務レートを探します。

詳しくは、収益とコスト階層の概要を参照してください。

実収益に対する 1 時間当たりの請求

別のユーザーがタスクに割り当てられている場合でも、時間のログを記録するユーザーに関連付けられたレートのみが計算されます。

システムは指定された順序で料金を検索し、保存された請求レートから開始します。 次に、ロックされたレートカードレート、プロジェクトの請求レートの上書き、請求のジョブロール、所有者のユーザープロファイルのシステムレベルのレート、所有者の主なジョブロールの請求レートです。

詳しくは、収益とコスト階層の概要を参照してください。

ユーザーが割り当てられている場合、システムは指定された順序で料金を検索し、その料金は未払いの請求レートから開始されます。 次に、ロックされたレートカードレート、割り当てに手動で入力されたレート、割り当て上の請求のジョブロール、プロジェクトレベルのユーザーの請求レートの上書き、プロジェクトレベルの請求のジョブロール、ユーザーシステムのレート、ユーザーのプライマリジョブロールのレートです。

詳しくは、収益とコスト階層の概要を参照してください。

担当業務が割り当てられている場合、システムはまず未払いの請求レートを探し、次に割り当て上の担当業務のロックレートカードレートを探します。 次に、割り当て時に手動で追加された担当業務率を探します。 このレートが見つからない場合は、まずレートカードから、次にシステムレートから、プロジェクトレベルで担当業務レートを探します。 詳しくは、収益とコスト階層の概要を参照してください。

プロジェクトの収益計算

プロジェクトの次の収益タイプをトラックできます。

  • プロジェクトの予定収益は、次の式で計算されます。

    Project Planned Revenue = SUM(Task Planned Revenue)+ Fixed Revenue

    タスクの予定収益の計算方法について詳しくは、この記事のユーザーと役割の割り当てに基づくタスクの収益計算の節を参照してください。

  • プロジェクトの実収益は、次の数式で計算されます。

    Project Actual Revenue = SUM (Task Actual Revenue) + (Hours logged for the project x User Billing per Hour Rate) + SUM (Hours logged for the issues x User Billing per Hour rate)

タスクの実収益の計算方法について詳しくは、この記事のユーザーと役割の割り当てに基づくタスクの収益計算の節を参照してください。

プロジェクトに直接記録された時間やイシューに関連する実収益に対して、Workfront は、プロジェクトに時間を記録するユーザーの請求レートを使用します。ユーザーのプロファイルに請求レートが関連付けられていない場合、Workfront はプライマリ担当業務の請求レートを使用します。両方のレートがゼロの場合、プロジェクトに記録された時間に関連する実収益またはイシューはゼロになります。
