Bevara ekonomiska data för uppgifter med befintliga timmar

När ekonomiska data för ett projekt beräknas om beräknar Workfront retroaktivt alla tidigare loggade timmar, planerade, faktiska kostnader samt planerade och faktiska intäkter, i enlighet med ny eller uppdaterad finansiell information.

Bevara projektintäkter

Inkomstnivåerna kan ändras under ett projekts hela livstid.

Mer information om faktureringstariffer och intäkter finns i artikeln Översikt över fakturering och intäkter.

Inkomstnivåerna kan ändras på följande nivåer:

En användares faktureringstakt ändras till exempel under ett projekt från 50 till 75 USD per timme och du vill att alla befintliga data ska fortsätta att beräknas till den gamla avgiften ($50 och timme). När projektets ekonomi beräknas om kommer dock befintliga finansiella uppgifter att uppdateras för att återspegla den nya faktureringstakten (75 USD i timmen).

Bevara projektintäkt genom att skapa en faktureringspost

När faktureringspriserna ändras på någon nivå som nämns ovan kan du behålla befintliga intäkter som redan har beräknats i projektet genom att undvika att använda det manuella alternativet för att beräkna om finansiering eller genom att låsa den tid som registrerats i projektet och beräkna med den gamla avgiften i en faktureringspost med statusen Fakturerad.

När du inte beräknar om ekonomin i projektet eller när du låser timmarna som är inloggade i en fakturerad faktureringspost, kommer timmarna som loggas efter prisändringen att beräknas med den nya avgiften, och timmarna som loggas innan kostnadstariffen ändras kommer att beräknas med den gamla kursen.

Mer information om hur du skapar faktureringsposter finns i artikeln Skapa faktureringsposter.

Bevara projektintäkter genom att använda flera åsidosättningar av faktureringsgrad

När faktureringstarifferna ändras för jobbroller på projektnivå kan du behålla befintliga intäkter som redan har beräknats i projektet genom att använda flera åsidosättningar av faktureringsfrekvenser som är låsta inom en angiven tidsram.

Mer information om hur du använder flera åsidosättningar av faktureringstariffer finns i artikeln Översikt över åsidosättande av faktureringstaxor för jobbroller och beräkning av intäkter för ett projekt.

NOTE
Detta gäller endast faktureringstariffer för jobbroller som ändras på projektnivå.

Bevara projektkostnad

Kostnadstarifferna kan ändras på följande nivåer:

  • Systemnivå (för jobbroller)
    Mer information om hur du skapar jobbroller med kostnadstariffer på systemnivå finns i artikeln Skapa och hantera jobbroller.

  • Användarnivå
    Mer information om hur du ändrar information om kostnadstariff för användare finns i artikeln Redigera en användares profil.

När faktureringspriserna ändras på någon nivå som nämns ovan kan du behålla befintliga kostnader som redan har beräknats i projektet genom att låsa den tid som registrerats i projektet och beräkna med den gamla avgiften i en faktureringspost med statusen Fakturerad. Mer information om hur du skapar faktureringsposter finns i artikeln Skapa faktureringsposter.

Du kan också undvika att använda alternativet för manuell omberäkning av ekonomi om du inte vill skapa en faktureringspost, vilket beskrivs i avsnittet Beräkna finanser manuellt för ett projekt i den här artikeln.

När du inte beräknar om ekonomin i projektet eller när du låser timmarna som är inloggade i en fakturerad faktureringspost, kommer timmarna som loggas efter prisändringen att beräknas med den nya avgiften, och timmarna som loggas innan kostnadstariffen ändras kommer att beräknas med den gamla kursen.

Omberäkna finanser för ett projekt manuellt

Om dina priser ändras under ett projekts livslängd och du vill att dina kostnads- och intäktsberäkningar ska återspegla de nya kostnaderna, måste du manuellt beräkna om projektets ekonomi.

NOTE
Du kan förhindra att intäktsvärden uppdateras för att återspegla de nya satserna när du manuellt beräknar om ekonomi genom att följa stegen i avsnittet Bevara ekonomiska data för aktiviteter med befintliga timmar i den här artikeln. Kostnadsvärdena uppdateras alltid för att återspegla de nya kostnaderna när du manuellt beräknar om budgeten för ett projekt.

Du kan beräkna om ekonomin för projekt i Workfront från projektsidan eller från en projektlista eller rapport.

Du kan beräkna om ekonomin samtidigt som du redigerar dem i grupp. Mer information finns i avsnittet Beräkna finanser manuellt i bulk i den här artikeln.

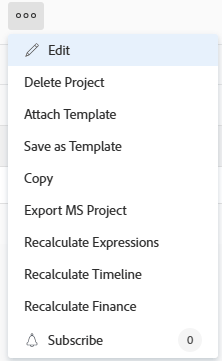

  1. Gå till projektet där du vill beräkna om ekonomin och klicka på ikonen Mer Mer meny till höger om projektnamnet.

    Fler listrutor på projektnivå

    eller

    Gå till en projektlista eller rapport och välj ett eller flera projekt och klicka sedan på ikonen Mer Mer-menyn överst i listan.

    Beräkna om uttryck

    TIP
    Beroende på hur komplexa dina projekt är rekommenderar vi att du inte väljer ett stort antal projekt när du beräknar om deras ekonomi i grupp för att få optimala prestanda. Vissa saker som kan göra ett projekt för komplext kan vara flera beroenden, tilldelningar eller ett stort antal anpassade fält.
  2. Klicka på Beräkna om ekonomi.

    Alla planerade kostnader och intäkter för projektet beräknas om med ny information.

    Du bör få en bekräftelse högst upp i webbläsaren på att projektets ekonomi har beräknats korrekt.
    Befintliga kostnadsvärden och vissa intäktsvärden som inte har låsts uppdateras för att återspegla de nya tarifferna.

Manuellt beräkna flera ekonomier åt gången

Du kan manuellt beräkna om ekonomin för flera projekt genom att redigera dem i grupp. Detta gör att projektintäkterna beräknas om retroaktivt.

IMPORTANT
Du kan förhindra att intäktsvärden uppdateras för att återspegla de nya satserna när du manuellt beräknar om ekonomi genom att följa stegen i avsnittet Bevara ekonomiska data för aktiviteter med befintliga timmar i den här artikeln. Kostnadsvärdena uppdateras alltid för att återspegla de nya kostnaderna när du manuellt beräknar om projektbudgeten.

Så här beräknar du om ekonomin för flera projekt manuellt:

  1. Gå till en lista med projekt.

  2. Markera flera projekt i listan och klicka sedan på ikonen Mer Mer överst i listan.

    Beräkna om uttryck

    TIP
    Beroende på hur komplexa dina projekt är rekommenderar vi att du inte väljer ett stort antal projekt när du redigerar dem i grupp för att få optimala prestanda. Vissa saker som kan göra ett projekt för komplext kan vara flera beroenden, tilldelningar eller ett stort antal anpassade fält.
  3. Klicka på Beräkna om ekonomi.

    Alla planerade kostnader och intäkter för de valda projekten beräknas om med ny information.

    Du bör få en bekräftelse högst upp i webbläsaren på att projektens ekonomi har beräknats korrekt.

Åtgärder som utlöser en automatisk omberäkning av ekonomin

Följande åtgärder utlöser en ekonomisk omberäkning av projekt i Workfront:

  • Ändra aktivitetsstatus
  • Flytta en aktivitet med timmar till ett annat projekt
  • Ändra projektstatus från Fullständig till aktiv status
NOTE
När du ändrar projektstatus beräknas endast de planerade värdena om.

Du kan även beräkna om ekonomi manuellt på menyn Mer Mer på projektnivå genom att klicka på Beräkna om ekonomi.

Föregående sidaProjektfinansieringsfält
Nästa sidaProjektfinansiering som ingår i projektbaslinjer
