Projectfinanciën opnieuw berekenen
De financiën worden berekend op een project aangezien de veranderingen in de uren voorkomen die voor het project worden geregistreerd of in de tarieven die worden gebruikt om kosten en opbrengst te berekenen.
Toegangsvereisten
U moet de volgende toegang hebben om de stappen in dit artikel uit te voeren:
* om te weten te komen welk plan, vergunningstype, of toegang u hebt, contacteer uw beheerder van Workfront.
Overwegingen bij het berekenen van de financiën in Adobe Workfront
De financiën worden in uitgebreide analyses op de volgende manieren berekend:
- U kunt kosten en opbrengsten op een project manueel opnieuw berekenen, door de optie van de Financiën van de Herberekening op een project te gebruiken.
- Daarnaast wordt door sommige handelingen een automatische herberekening gestart.
Wanneer het tarief van een gebruiker of een rol tijdens het leven van een project verandert, kan het volgende voorkomen:
- Wanneer de verandering wordt aangebracht, wordt het bijgewerkte tarief gebruikt vanaf dat punt op aangezien de uren worden geregistreerd en de financiële informatie wordt berekend. Het wijzigen van de snelheid heeft geen invloed op de manier waarop de gegevens zijn berekend voordat de wijziging is aangebracht. Voor alle bestaande geregistreerde uren, wordt het oude tarief gebruikt om financiële informatie te berekenen.
- U kunt Adobe Workfront dwingen om het nieuwe tarief voor alle uren terug te gebruiken die tot nu zijn geregistreerd, door de Recalculate optie van de Financiën te gebruiken. Dit dwingt Workfront alle eerder ingelogde uren, geplande kosten en inkomsten met terugwerkende kracht te herberekenen overeenkomstig de nieuwe tariefinformatie.
Financiële gegevens behouden voor taken met bestaande uren preserve-financial-data-for-tasks-with-existing-hours
Wanneer de financiële gegevens voor een project opnieuw worden berekend, herberekent Workfront met terugwerkende kracht alle eerder geregistreerde uren, geplande, werkelijke kosten en geplande en daadwerkelijke inkomsten, overeenkomstig om het even welke nieuwe of bijgewerkte financiële informatie.
Ontvangsten van project behouden preserve-project-revenue
De inkomstenpercentages kunnen tijdens de levensduur van een project veranderen.
Voor meer informatie over het factureren van tarieven en opbrengst, zie het artikel Overzicht van het Factureren en de Ontvangsten.
De belastingtarieven kunnen op de volgende niveaus veranderen:
-
Het systeemniveau (voor functies)
Voor meer informatie over het creëren van baanrollen met het factureren van tarieven op het systeemniveau, zie het artikel baanrollencreëren en beheren. -
Het gebruikersniveau
Voor meer informatie over het veranderen van de het facturerings tariefinformatie over gebruikers, zie het artikel uitgeven het profiel van een gebruiker. -
Het niveau van het Bedrijf (voor baanrollen)
Voor meer informatie, zie het factureren van de baanrol van de Opheffing tarieven op het bedrijfsniveau. -
Het projectniveau (voor functies)
Voor meer informatie over het met voeten treden van baanroltarieven op het projectniveau, zie het artikel Overzicht van het met voeten treden van de Factureringsriten van de Rol van de Taak en het berekenen van Inkomsten op een project.
Bijvoorbeeld, verandert het het facturerings tarief van een gebruiker tijdens een project van $50 in $75 per uur en u wilt alle bestaande gegevens aan het oude tarief ($50 en uur) worden berekend. Wanneer de projectfinanciën echter opnieuw worden berekend, worden de inkomsten van taken die al over bestaande financiële gegevens beschikken aangepast aan de nieuwe factureringsgraad (van $75 per uur).
Projectinkomsten behouden door een factureringsrecord te maken preserve-project-revenue-by-creating-a-billing-record
Wanneer de factureringstarieven op om het even welk hierboven vermeld niveau veranderen, kunt u bestaande die reeds op het project is berekend bewaren door te vermijden om de handmatige optie van de Herberekening van Financiën te gebruiken of door de tijd te sluiten die op het project wordt geregistreerd en berekend gebruikend het oude tarief in een het facturerings verslag met een status van Facturering.
Wanneer u geen financiën op het project opnieuw berekent of wanneer u de uren sluit die in een factureringsverslag worden geregistreerd, zullen de uren na de tariefveranderingen na het tarief worden geregistreerd met het nieuwe tarief berekenen, en de uren die vóór de veranderingen van het kostentarief worden geregistreerd blijven berekend bij het oude tarief.
Voor meer informatie over het creëren van het factureren verslagen, zie het artikel het factureren verslagencreëren.
De Ontvangsten van het Project van het behoud door veelvoudige het Tarief met voeten te treden preserve-project-revenue-by-using-multiple-billing-rate-overrides
Wanneer de factureringstarieven voor baanrollen op het projectniveau veranderen, kunt u bestaande opbrengst behouden die reeds op het project is berekend door veelvoudige het facturerings tariefoverschrijvingen te gebruiken die binnen een gespecificeerd tijdkader worden gesloten.
Voor meer informatie over het gebruiken van veelvoudige het factureren tariefoverschrijvingen, zie het artikel Overzicht van het met voeten treden van de FactureringsRates van de Rol van de Taak en het berekenen van Inkomsten op een project.
Projectkosten behouden preserve-project-cost
De kostentarieven kunnen op de volgende niveaus veranderen:
-
Systeemniveau (voor functies)
Voor meer informatie over het creëren van baanrollen met kostentarieven op het systeemniveau, zie het artikel creëren en baanrollen beheren. -
Gebruikersniveau
Voor meer informatie over het veranderen van de informatie van het kostentarief over gebruikers, zie het artikel uitgeven het profiel van een gebruiker.
Wanneer de factureringstarieven op om het even welk hierboven vermeld niveau veranderen, kunt u bestaande die kosten bewaren die reeds op het project zijn berekend door de tijd te sluiten die op het project wordt geregistreerd en die aan het oude tarief wordt berekend in een facturerings verslag met een status van Factureerde. Voor meer informatie over het creëren van het factureren verslagen, zie het artikel het factureren verslagencreëren.
U kunt ook vermijden gebruikend de handmatige Recalculate optie van Financiën, als u geen het facturerings verslag wilt tot stand brengen, zoals die in de sectie wordt beschreven manueel financiën voor een projectin dit artikel herberekenen.
Wanneer u geen financiën op het project opnieuw berekent of wanneer u de uren sluit die in een factureringsverslag worden geregistreerd, zullen de uren na de tariefveranderingen na het tarief worden geregistreerd met het nieuwe tarief berekenen, en de uren die vóór de veranderingen van het kostentarief worden geregistreerd blijven berekend bij het oude tarief.
De financiën van een project handmatig opnieuw berekenen manually-recalculate-finances-for-a-project
Als uw tarieven tijdens de levensduur van een project veranderen en u uw kosten en opbrengstberekeningen de nieuwe tarieven wilt weerspiegelen, moet u de financiën op het project manueel opnieuw berekenen.
U kunt de financiën van projecten in Workfront van de projectpagina of van een projectlijst of rapport herberekenen.
U kunt de financiën opnieuw berekenen terwijl u ze bulksgewijs bewerkt. Voor informatie, zie financiën in bulksectie in dit artikel manueel opnieuw berekenen.
-

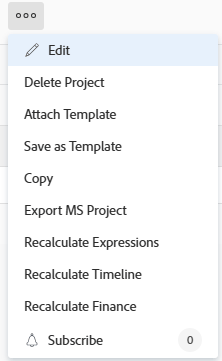

Ga naar het project waar u financiën wilt opnieuw berekenen en Meer pictogram rechts van de projectnaam klikken.
of
Ga naar een projectlijst of een rapport en selecteer één of verscheidene projecten, dan klik Meer pictogram bij de bovenkant van de lijst.
note tip TIP Afhankelijk van de complexiteit van uw projecten raden we u aan geen groot aantal projecten te selecteren wanneer u de financiën in bulk herberekent voor optimale prestaties. Sommige dingen die een project te complex zouden kunnen maken zouden veelvoudige gebiedsdelen of taken of een groot aantal douanevelden kunnen zijn. -
Klik opnieuw berekenen Financiën.
Alle geplande kosten en inkomsten van het project worden opnieuw berekend met nieuwe informatie.
U zou een bevestiging bij de bovenkant van browser moeten ontvangen dat de financiën van het project met succes zijn herberekend.
Bestaande kostenwaarden en sommige inkomstenwaarden die niet vergrendeld zijn, worden bijgewerkt om de nieuwe tarieven weer te geven.
De financiën handmatig opnieuw bulksgewijs berekenen manually-recalculate-finances-in-bulk
U kunt de financiën van verschillende projecten handmatig opnieuw berekenen door ze bulksgewijs te bewerken. Hierdoor worden de inkomsten van de projecten met terugwerkende kracht opnieuw berekend.
De financiering van verschillende projecten handmatig herberekenen:
-
Ga naar een lijst met projecten.
-
Selecteer verscheidene projecten in de lijst, dan klik Meer pictogram bij de bovenkant van de lijst.
note tip TIP Afhankelijk van de complexiteit van uw projecten raden we u aan geen groot aantal projecten te selecteren wanneer u deze in bulk bewerkt, zodat u optimale prestaties krijgt. Sommige dingen die een project te complex zouden kunnen maken zouden veelvoudige gebiedsdelen of taken of een groot aantal douanevelden kunnen zijn. -
Klik opnieuw berekenen Financiën.
Alle geplande kosten en ontvangsten voor de geselecteerde projecten worden opnieuw berekend met nieuwe informatie.
U zou een bevestiging bij de bovenkant van browser moeten ontvangen dat de financiën van de projecten met succes zijn herberekend.
Acties die een automatische herberekening van de financiën in gang zetten
De volgende acties leiden tot de financiële herberekening van projecten in Workfront:
- Taakstatus wijzigen
- Een taak met uren verplaatsen naar een ander project
- De projectstatus wijzigen van Voltooid in een actieve status
U kunt financiën onder ook manueel opnieuw berekenen Meer menu op het projectniveau, door te klikken herberekent Financiën.
