Override user cost rates at the project level
de informatie op deze pagina verwijst naar functionaliteit nog niet algemeen beschikbaar. Het is beschikbaar slechts in het milieu van de Sandbox van de Voorproef.
U kunt specificeren wat het kostentarief voor een gebruiker op een specifiek project is. Dit op projectniveau kostentarief treedt het kostentarief op het systeemniveau voor deze gebruiker met voeten. Workfront gebruikt het kostenpercentage op projectniveau van de functie om kosten te berekenen in plaats van het kostenpercentage op systeemniveau te gebruiken.
In dit artikel wordt beschreven hoe u de kostentarieven voor systeemgebruikers voor een project kunt overschrijven.
Voor meer informatie over het berekenen van kosten op het project, zie Overzicht van opbrengst en kostenhiërarchie en de kosten van het Spoor .
Toegangsvereisten
| table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
|---|---|
| Adobe Workfront-pakket | Workflow Ultimate |
| Adobe Workfront-licentie | Standard |
| Configuraties op toegangsniveau |
Toegang tot projecten en financiële gegevens bewerken U moet ook een van de volgende opties hebben:
|
| Objectmachtigingen | Machtigingen beheren voor het project met de optie Financiële gegevens bewerken |
Voor informatie, zie vereisten van de Toegang in de documentatie van Workfront .
Vereisten
De gebruiker moet de tariefopheffing van Kosten toegestaan gebied hebben dat op hun gebruikersprofiel wordt toegelaten. Wanneer een gebruiker het toegelaten gebied van de kostenopheffing niet heeft, worden de kosten met voeten getreden niet toegestaan voor die gebruiker op om het even welk project, en het systeem gebruikt het tarief op het gebruikersprofiel om kosten te berekenen.
Voor meer informatie, zie het profiel van een gebruiker uitgeven.
Override user cost rates at the project level
-
Ga naar het project u kostentarieven voor wilt met voeten treden.
-
Klik Tarieven in het linkerpaneel. U zou kunnen moeten eerst klikken tonen Meer.
-
Klik het lusje van Kosten als het niet reeds wordt geselecteerd.
-
Klik toevoegen Kostentarief > Nieuwe Kostentarief van de Gebruiker.

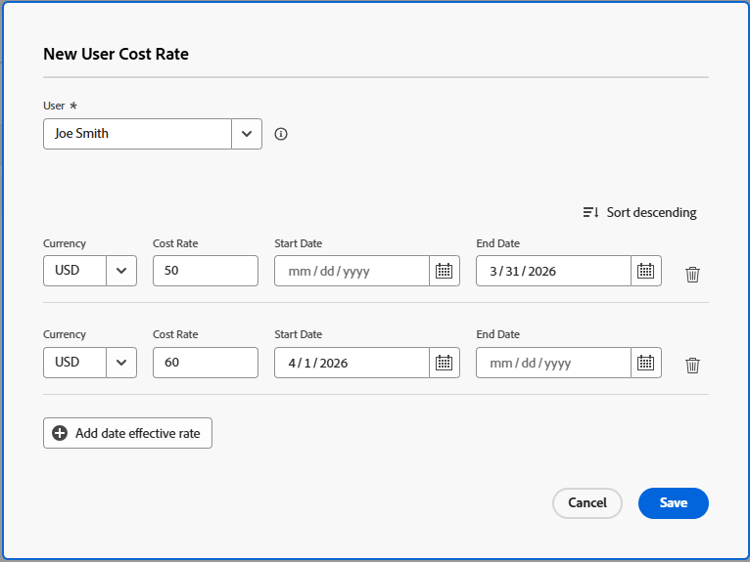

Het vak Nieuwe kostenpercentage gebruiker wordt geopend.
-
Op het gebied van de Gebruiker, selecteer de gebruiker u het kostentarief voor wilt veranderen.
-
Selecteer de Valuta voor de opheffing van het kostentarief.
-
Op het gebied van het Tarief van 0} Kosten {, ga de eerste kostentariefopheffing in.
-
(Facultatief) klik toevoegen datumeffectief tarief om meer kostentariefoverschrijvingen toe te voegen.
note note NOTE Als u één enkele tariefopheffing ingaat, is het van toepassing voor het volledige leven van het project.
Als u verschillende tarieven in tijd wilt hebben, kunt u veelvoudige datum-efficiënte overschrijvingen toevoegen. -
(Voorwaardelijk) als u veelvoudige kostentarief met voeten treedt toevoegt, specificeer de volgende informatie voor elke rij:
- Tarief van Kosten: de waarde van het kostentarief tijdens de gespecificeerde tijdspanne.
- Datum van het Begin: de datum wanneer de kostentariefopheffing begint.
- Datum van het Eind: de datum wanneer de kostentariefopheffing beëindigt.
Workfront past het tarief van de opheffingsbaan op de uren toe die tijdens deze tijdkaders voorkomen wanneer het berekenen van kosten op het project.
Er mogen geen tussenruimten zijn tussen de tijdframes van twee overschrijvingssnelheden. De Datum van het Begin van een met voeten getreden tarief zou de dag onmiddellijk na de Datum van het Eind van de vorige met voeten getreden datum moeten zijn.
U wordt niet vereist om een Datum van het Begin voor het eerste met voeten treden tarief, noch een Datum van het Eind voor het laatste met voeten treden tarief te specificeren.
Wij adviseren dat u het Standaardtarief voor het eerste met voeten getreden tarief gebruikt.
Workfront gaat ervan uit dat de eerste overschrijvingsrente wordt toegepast op alle uren met een datum die ouder is dan de Einddatum van de eerste overschrijving en dat de laatste overschrijvingsrente wordt toegepast op alle uren met een datum die nieuwer is dan de Begindatum van de laatste overschrijving.
Als een uur vóór de Geplande Datum van het Begin van het project wordt geregistreerd, wordt het zeer eerste kostentarief gebruikt.
Als een uur na de Geplande Datum van de Voltooiing van het project wordt geregistreerd, wordt het zeer laatste kostentarief gebruikt.
-
Klik sparen.
