时间表概述
此页面上高亮显示的信息引用了尚未公开的功能。 它仅在“预览”环境中对所有客户可用。 在每月发布到生产环境后,生产环境中为启用快速发布的客户提供了相同的功能。
有关快速发布的信息,请参阅为您的组织启用或禁用快速发布。
您可以使用计划定义工作周,并将计划与用户或项目关联。 这允许Adobe Workfront计算时间表和用户可用性。 有关说明,请参阅创建计划。
在Workfront中使用计划时,请考虑以下事项:
-
Workfront管理员在计划中标识组织的操作小时。
同样,组管理员可以确定由他们管理的组所管理的调度的运行小时数。 有关组管理员的详细信息,请参阅组管理员。
例如,时间表可以定义为:星期一到星期五,上午8点到下午5点,午餐时间休息一小时。
-
Workfront使用时间表确定工作日的开始和结束时间。
这不会阻止用户在正常工作时间以外在Workfront内工作或完成工作。 通常,聚焦于晚上计划的工作,不必创建新时间表或时间表异常。
同样,您的组织可能拥有灵活的工作日到达时间。 您可能有一组员工在早上8点到达,另一组员工在早上9点到达。 如果每个组具有相似或相同的计划,则不必为每个组创建唯一的计划。 但是,如果群组具有截然不同的计划,则其用户应该与唯一的计划相关联。 员工理解一项任务是否要在下午5点完成,这意味着工作必须在工作日结束前完成,无论他们何时开始工作。
-
我们建议您为与组织关联的每个时区创建单独的时间表。
您可以为每个计划分配特定的时区,以确保为在不同时区工作的用户正确计划工作。
-
当用户或项目与计划无关联时,Workfront默认计划用于时间线计算。

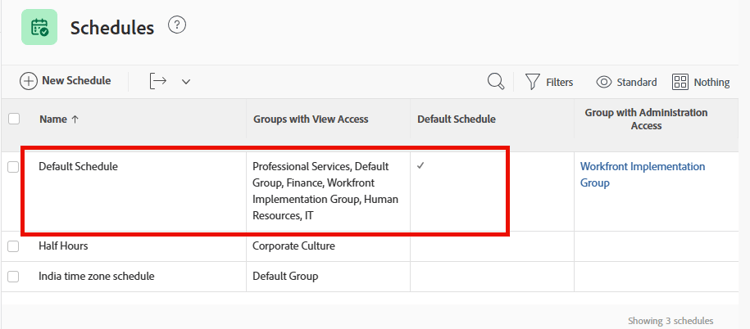

默认计划随您的Workfront系统提供,除非被您创建的新计划替换,否则无法删除默认计划。
-
除了计算时间表之外,Workfront还使用时间表计算用户可用性。
note important IMPORTANT Workfront使用用户或项目计划来确定资源规划者中的资源可用性。 使用的计划取决于Workfront管理员为使用计算资源可用性设置选择的内容。 有关资源管理设置的信息,请参阅配置资源管理首选项。
计划的层次结构
如果将任务分配给与时间表关联的用户,并且任务驻留在与第二时间表关联的项目中,则您至少有2个时间表可以应用于您的时间表计算。
存在多个计划时,系统使用计划的顺序为:
-
当一个用户被分配给任务时,根据您使用的环境,存在以下情况:
-
在生产环境中,Workfront使用用户的计划计算任务的时间表。 这还包括用户的个人时间。 项目的计划将被忽略。
有关个人时间的详细信息,请参阅配置个人休息时间。
-
在“预览”环境中,Workfront使用以下计划之一,如安装程序的项目偏好设置区域中所定义:
- 分派至任务 的用户计划
- 与项目关联的计划。
-
-
当多个用户被分配到一项任务时,并且该用户在任务的时间范围内具有不同的计划,则Workfront会使用以下计划之一,如设置的项目首选项区域中所定义:
-
被指定为主要被分配人的用户的计划
-
与项目关联的计划。
有关项目首选项的详细信息,请参阅配置系统范围项目首选项。
-
-
如果分配给任务的用户没有计划,或任务仅分配给工作角色、团队或未分配,Workfront将项目计划用于时间表计算。
-
如果分配给任务的用户没有计划,或者任务仅分配给工作角色、团队或未分配,并且项目没有计划,则Workfront使用系统中指定为默认计划的时间表进行时间线计算。
