Creare e modificare i rischi nei progetti

I rischi sono eventi o fattori possibili che impediscono a un progetto di terminare in tempo o nel rispetto del budget. I rischi possono essere registrati durante la creazione del Business Case di un progetto o utilizzando la scheda Rischi. I rischi vengono creati solo su un progetto. Non è possibile associare rischi ad attività o problemi.

I rischi possono essere associati ai costi, ma il costo rischio effettivo non influisce sul costo effettivo del progetto.

NOTE
Questo articolo definisce i rischi associati al progetto nel modo in cui vengono definiti nel Business Case del progetto o aggiunti nella scheda Rischi del progetto. Per informazioni sul campo Rischio disponibile quando si modifica un progetto, vedere Modifica progetti.

Requisiti di accesso

Per eseguire i passaggi descritti in questo articolo, è necessario disporre dei seguenti diritti di accesso:

Piano Adobe Workfront*
Qualsiasi
Licenza Adobe Workfront*
Piano
Configurazioni del livello di accesso*

Modifica accesso a progetti e dati finanziari

Nota: se non disponi ancora dell’accesso, chiedi all’amministratore di Workfront se ha impostato restrizioni aggiuntive nel tuo livello di accesso. Per informazioni su come un amministratore di Workfront può modificare il tuo livello di accesso, consulta Creare o modificare livelli di accesso personalizzati.

Autorizzazioni oggetto

Gestire le autorizzazioni che includono Gestisci dati finanziari per il progetto per il quale si desidera creare o modificare i rischi

Per ulteriori informazioni sulle autorizzazioni del progetto, vedere l'articolo Condividere un progetto in Adobe Workfront.

*Per conoscere il piano, il tipo di licenza o l'accesso di cui si dispone, contattare l'amministratore di Workfront.

Creare e modificare i rischi nel Business Case

È possibile creare rischi durante la pianificazione del Business Case di un progetto. In seguito è possibile modificarli nel Business Case, ad esempio quando si verificano modifiche alla probabilità, al piano di mitigazione o al costo. Per informazioni sulla creazione di un caso aziendale, vedere Creare un caso aziendale per un progetto.

L'amministratore di Workfront o l'amministratore di gruppo deve abilitare la sezione Rischi nel caso di business nell'area Preferenze progetto prima di visualizzarla a livello di progetto nella sezione Caso di business. Per informazioni sull'impostazione delle preferenze di progetto, vedere Configurare le preferenze di progetto a livello di sistema.

La creazione e la modifica dei rischi nel Business Case sono identiche.

Per creare o modificare un rischio nel Business Case:

  1. Passare al progetto per il quale si desidera creare rischi.

  2. Fai clic su Business Case nel pannello a sinistra.

  3. Nella sezione Rischi fare clic su Modifica rischi.

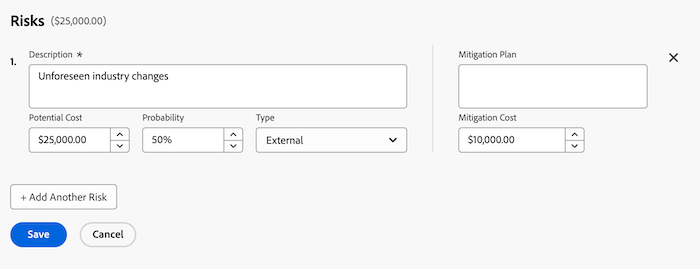

  4. Immettere o modificare le informazioni seguenti:

    • Descrizione: descrivere il rischio.

    • Costo potenziale: indicare il costo stimato nel caso in cui si verifichi il rischio.

    • Probabilità: indicare la probabilità che il rischio si verifichi come valore percentuale.

    • Tipo: indicare la categoria in cui rientra il rischio.

    • Piano di mitigazione: aggiornare la descrizione del piano per mitigare il rischio.

    • Costo di mitigazione: indicare il costo del piano di mitigazione che è necessario implementare per evitare che si verifichi il rischio.

  5. (Facoltativo) Fai clic su Aggiungi un altro rischio per aggiungere altri rischi.

  6. Fai clic su Salva.

Creare e modificare i rischi nell'area Rischi

Oltre a creare e modificare i rischi nel caso di business, puoi farlo utilizzando la sezione Rischi di un progetto.

Creare rischi nell'area Rischi create-risks-in-the-risks-area

  1. Passare al progetto per il quale si desidera creare rischi.

  2. Fai clic su Rischi nel pannello a sinistra.

    Sezione Rischi dellattività

  3. Fai clic su Inizia ad aggiungere rischi e crea rischi modificando le informazioni in linea.

    Oppure

    Fai clic su Nuovo rischio. Viene visualizzata la finestra di dialogo Nuovo rischio.

  4. Immettere le seguenti informazioni:

    • Descrizione: descrivere il rischio.

    • Tipo di rischio: indicare la categoria di appartenenza del rischio.
      L’amministratore di Workfront definisce i tipi di rischio disponibili nel tuo ambiente. Per informazioni sulla definizione dei tipi di rischio, vedere l'articolo Modifica e crea tipi di rischio.

    • Probabilità: indicare la probabilità che il rischio si verifichi come valore percentuale.

    • Costo potenziale: indicare il costo stimato nel caso in cui si verifichi il rischio.

    • Costo di mitigazione: indicare il costo del piano di mitigazione che è necessario implementare per evitare che si verifichi il rischio.

    • Costo effettivo: indicare il costo effettivo del rischio se si è verificato il rischio.

    • Piano di mitigazione: aggiornare la descrizione del piano per mitigare il rischio.

  5. (Condizionale) Fai clic su Invio se stai creando il rischio in linea.

    Oppure

    Fai clic su Salva se stai modificando le informazioni nella finestra di dialogo Nuovo rischio.

  6. (Facoltativo) Selezionare un altro Stato per il rischio, nel menu a discesa Stato, quando si applica la visualizzazione Standard per l'elenco dei rischi.

    Per impostazione predefinita, lo stato di un rischio è Identificato.

Modifica rischi nell'area Rischi edit-risks-in-the-risks-area

È possibile modificare i rischi durante il ciclo di vita di un progetto, ad esempio quando si verificano modifiche nella probabilità, nel costo potenziale o nel relativo stato.

È possibile modificare un rischio alla volta oppure più rischi in blocco.

Per modificare i rischi:

  1. Passare a un progetto per il quale si desidera modificare i rischi esistenti.

  2. Fai clic su Rischi nel pannello a sinistra.

  3. Inizia a modificare in linea i campi per i rischi visualizzati nell’elenco per modificare un rischio alla volta.

    Oppure

    Selezionare uno o più rischi, quindi fare clic su Modifica per modificare più rischi contemporaneamente.

    note note
    NOTE
    Quando si modificano più rischi contemporaneamente, si applicano le stesse informazioni a tutti i rischi selezionati. Le informazioni associate a ciascun rischio prima delle modifiche vengono sovrascritte in una modifica collettiva.
  4. Se hai fatto clic su Modifica, viene visualizzata la finestra di dialogo Modifica rischio.

    Prendi in considerazione la modifica dei seguenti campi:

    • Descrizione: modificare la descrizione del rischio.
    • Tipo di rischio: indicare la categoria di appartenenza del rischio.
    • Probabilità: indicare la probabilità che il rischio si verifichi come valore percentuale.
    • Costo potenziale: indicare il costo stimato nel caso in cui si verifichi il rischio.
    • Costo di mitigazione: indicare il costo del piano di mitigazione che è necessario implementare per evitare che si verifichi il rischio.
    • Costo effettivo: indicare il costo effettivo del rischio se si è verificato il rischio.
    • Piano di mitigazione: aggiornare la descrizione del piano per mitigare il rischio.
  5. Fai clic su Salva modifiche.

  6. (Facoltativo) Modifica lo Stato per un rischio, nel menu a discesa Stato, quando applichi la visualizzazione Standard per l'elenco dei rischi.

    note note
    NOTE
    Impossibile modificare lo Stato dei rischi nella finestra di dialogo Modifica rischio. Puoi eseguire questa operazione solo in una modifica in linea.
