覆寫專案層次的使用者成本費率

此頁面上的資訊是指尚未普遍提供的功能。 它只能在「預覽Sandbox」環境中使用。

您可以指定使用者在特定專案上的成本費率。 此專案層次成本費率會覆寫此使用者之系統層次的成本費率。 Workfront使用工作角色的專案層次成本費率來計算成本,而不使用系統層次成本費率。

本文說明如何覆寫專案的系統使用者成本費率。

如需有關計算專案成本的詳細資訊,請參閱收入與成本階層概覽追蹤成本

存取權要求

展開以檢視這篇文章中所述功能的存取權要求。
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront 封裝 Workflow Ultimate
Adobe Workfront授權 標準
存取層級設定

編輯專案與財務資料的存取權

您也必須具備下列其中一項:

  • 系統管理員存取層級。

  • 您的存取層級中的 使用者 設定已設定為 編輯 存取權,其中 建立 以及在微調您的設定 下啟用的兩個使用者管理員 選項中的至少一個。

    在這兩個選項中,如果已啟用使用者管理員(群組使用者),您必須是使用者所屬群組的群組管理員。

物件許可權 管理包含編輯財務資料的專案許可權

如需詳細資訊,請參閱Workfront檔案中的存取需求

先決條件

使用者必須在其使用者設定檔上啟用​ 允許成本費率覆寫 ​欄位。 當使用者未啟用成本覆寫欄位時,不允許該使用者在任何專案上的成本覆寫,且系統會使用使用者設定檔上的費率來計算成本。

如需詳細資訊,請參閱編輯使用者的設定檔

覆寫專案層次的使用者成本費率

  1. 移至您要覆寫成本費率的專案。

  2. 按一下左側面板中的​費率。 您可能需要先按一下「顯示更多」。

  3. 按一下​ 成本 ​標籤(如果尚未選取)。

  4. 按一下​新增成本費率 > 新使用者成本費率

    「新增使用者成本費率」方塊開啟。

  5. 在​ 使用者 ​欄位中,選取您要變更其成本費率的使用者。

  6. 選取成本費率覆寫的​貨幣

  7. 在​ 成本費率 ​欄位中輸入第一個成本費率覆寫。

  8. (選擇性)按一下​ 新增日期有效費率 ​以新增更多成本費率覆寫。

    note note
    NOTE
    如果您輸入單一費率覆寫,則適用於專案的整個生命週期。
    如果您想要在一段時間內使用不同的費率,可以新增多個生效日期覆寫。
  9. (視條件而定)如果您要新增多重成本費率修訂,請為每一資料列指定下列資訊:

    • 成本費率:指定期間內的成本費率值。
    • 開始日期:成本費率覆寫開始的日期。
    • 結束日期:成本費率覆寫結束的日期。

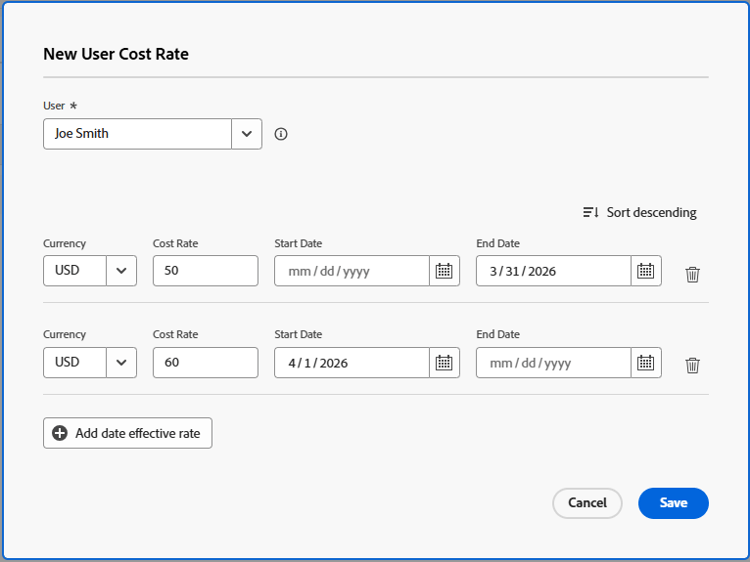

    顯示有效日期的新使用者成本費率方塊

    計算專案成本時,Workfront會將覆寫工作角色費率套用至這些時間範圍內發生的小時。

    兩個覆寫率的時間範圍之間應該沒有間隙。 覆寫率的​ 開始日期 ​應該是緊接先前覆寫日期的​ 結束日期 ​之後的日期。

    您不需要為第一個覆寫費率指定「開始日期」,也不需要為最後一個覆寫費率指定「結束日期」。

    我們建議您為第一個覆寫率使用預設率。

    Workfront假設首次覆寫率適用於日期早於首次覆寫結束日期的所有時數,而上次覆寫率適用於日期晚於上次覆寫開始日期的所有時數。

    如果在專案的計劃開始日期之前記錄了一小時,則使用第一個成本費率。

    如果在專案的計畫完成日期後記錄一小時,則使用最後的成本費率。

  10. 按一下「儲存」。
