Skapa en iteration
Iterationer är en nyckelkomponent för Scrum-team när det gäller att planera arbetskapaciteten. Med Adobe Workfront kan Scrum-team hantera sitt arbete genom att skapa flera iterationer för att passa teambehov.
Åtkomstkrav
Du måste ha följande åtkomst för att kunna utföra stegen i den här artikeln:
table 0-row-2 1-row-2 layout-auto html-authored no-header | |
---|---|
Adobe Workfront plan | Alla |
Adobe Workfront licens |
Nytt: Light eller senare eller Aktuell: Review eller högre |
Mer information om informationen i den här tabellen finns i Åtkomstkrav i Workfront-dokumentationen.

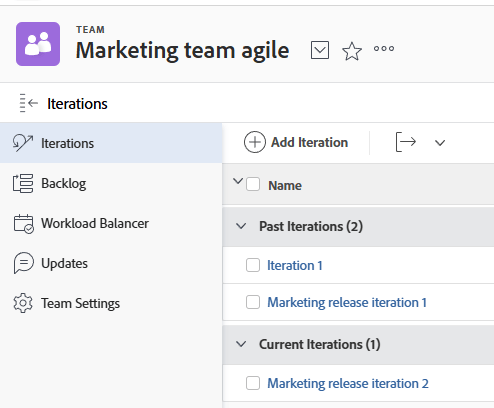

Lägga till en upprepning
Du kan lägga till en iteration i listan för att snabbt skapa en iteration och lägga till uppgifter och problem senare.
-
Klicka på ikonen Main Menu
-
(Valfritt) Klicka på ikonen Switch team
-
Klicka på Add iteration på fliken Iterations.
-
Ange följande:
table 0-row-2 1-row-2 2-row-2 3-row-2 4-row-2 5-row-2 layout-auto html-authored no-header Iteration Name Ange namnet på iterationen. Goal Lägg till de mål du har för iterationen. Start Date Ange det datum då iterationen ska börja. End Date Ange det datum då iterationen ska sluta. Workfront rekommenderar att du anger ett slutdatum som inte är längre än fyra veckor från startdatumet.
Tips! Välj en arbetsdag som slutdatum. Nedbrytningsdiagrammet använder bara arbetsdagar i sina beräkningar.
Som standard används standardschemat för att definiera arbetsdagar (enligt beskrivningen i Skapa ett schema). Om du vill inkludera teamspecifika, icke-arbetsrelaterade dagar kan rörliga team välja att använda ett alternativt schema (enligt beskrivningen i Definiera ett alternativt teamschema för nedladdningsscheman i Skapa ett smidigt team).Capacity Ange upprepningens kapacitet. Det här är antalet poäng eller timmar som ditt team kan uppnå i iterationen. Talet som du anger måste vara lika med eller större än antalet punkter eller timmar från summan av alla artiklar i iterationen.
Workfront fyller i det här fältet automatiskt med 50-kapacitet.Focus Ange fokusprocenten för teamet. Om alla teammedlemmar fokuserar helt på detta projekt blir fokus 100 %.
Workfront fyller i fältet automatiskt med 100 % som standard. -
Klicka på Add iteration. Nu när du har skapat en upprepning måste du lägga till artiklar. Mer information finns i Lägga till artiklar i en befintlig iteration.
Planera en iteration på fliken Backlog
Använd funktionen Plan Iteration för att skapa en iteration med uppgifter på din eftersläpning.
-
Klicka på ikonen Main Menu
-
(Valfritt) Klicka på ikonen Switch team
-
Välj Backlog på den vänstra panelen.
-

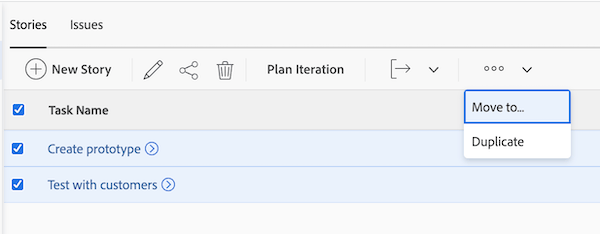

På fliken Artiklar eller Problem markerar du arbetsobjekten som du vill lägga till i iterationen och klickar sedan på Plan Iteration.
-
Ange följande information:
table 0-row-2 1-row-2 2-row-2 3-row-2 4-row-2 5-row-2 layout-auto html-authored no-header Iteration Name Ange ett namn för iterationen. Start Date Ange det datum då iterationen ska starta. End Date Ange det datum då iterationen ska sluta. Workfront rekommenderar att du anger ett slutdatum som inte är längre än fyra veckor från startdatumet.
Tips! Välj en arbetsdag som slutdatum. Nedbrytningsdiagrammet använder bara arbetsdagar i sina beräkningar.
Som standard används standardschemat för att definiera arbetsdagar (enligt beskrivningen i Skapa ett schema). Om du vill inkludera teamspecifika, icke-arbetsrelaterade dagar kan rörliga team välja att använda ett alternativt schema (enligt beskrivningen i Använd ett alternativt teamschema för nedladdningsscheman).Focus Ange fokusprocenten för teamet. Om alla teammedlemmar fokuserar helt på detta projekt blir fokus 100 %.
Workfront fyller i det här fältet i förväg med det genomsnittliga värdet från ditt teams tidigare iterationer. Om det här är teamets första upprepning är fältvärdet 0 som standard.Capacity Ange upprepningens kapacitet. Det här är antalet poäng eller timmar som ditt team kan uppnå i iterationen. Talet som du anger måste vara lika med eller större än antalet punkter eller timmar från summan av alla artiklar i iterationen.
Workfront fyller i det här fältet i förväg med det genomsnittliga värdet från ditt teams tidigare iterationer. Om det här är teamets första upprepning är fältvärdet 0 som standard.Goal Ange ett mål för upprepningen. Detta fält är inte obligatoriskt. -
Klicka på Save. iterationen skapas.
Lägga till uppgifter eller problem i en befintlig iteration på fliken Eftersläpning
-
Klicka på fliken Artiklar eller Problem på fliken Backlog .
-
Markera de artiklar eller utgåvor som du vill lägga till i iterationen. Artikeln högst upp i efterloggen har högre prioritet.
note note NOTE När du lägger till uppgifter i en iteration beräknas startdatumet för aktiviteten enligt beskrivningen i Understand hur startdatum för aktiviteten beräknas när de läggs till i en iteration.
Förstå hur startdatum för aktiviteter beräknas när de läggs till i en iteration understand-how-task-start-dates-are-calculated-when-added-to-an-iteration
När du lägger till en uppgift som en artikel i en iteration används begränsningen Must Finish On task för varje artikel. I de flesta fall beräknas det planerade startdatumet för aktiviteten utifrån följande formel:
Iteration End Date minus (-) Task Duration är lika med (=) Task Planned Start Date
Project End Date används i stället för Iteration-slutdatumet om projektets startdatum är efter upprepningens startdatum och projektets slutdatum är efter upprepningens slutdatum.
Du kan konfigurera enskilda Scrum-team så att de använder projektdatum som standard, i stället för upprepningsdatum. Mer information finns i avsnittet Konfigurera hur datum ska användas när arbetsobjekt läggs till i en iteration i artikeln Konfigurera repet.
