プロジェクト レベルでのユーザー原価率の上書き
このページの情報は、まだ一般に提供されていない機能を指します。プレビューサンドボックス環境でのみ使用できます。
特定のプロジェクトのユーザーのコスト率を指定できます。 このプロジェクトレベルのコスト率は、このユーザーのシステムレベルのコスト率を上書きします。 Workfrontでは、システムレベルのコスト率ではなく、担当業務のプロジェクトレベルのコスト率を使用してコストを計算します。
この記事では、プロジェクトのシステムユーザーコスト率を上書きする方法について説明します。
プロジェクトのコストの計算について詳しくは、収益とコスト階層の概要および コストの追跡を参照してください。
アクセス要件
| table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
|---|---|
| Adobe Workfront パッケージ | ワークフロー Ultimate |
| Adobe Workfront プラン | 標準 |
| アクセスレベル設定 |
プロジェクトおよび財務データへのアクセスを編集する また、次のいずれかを持っている必要があります。
|
| オブジェクト権限 | 財務データの編集を含むプロジェクトに対する権限を管理します |
詳しくは、Workfront ドキュメントのアクセス要件を参照してください。
前提条件
ユーザーは、ユーザープロファイルで「コスト率の上書き許可」フィールドを有効にする必要があります。 ユーザーがコストの上書きフィールドを有効にしていない場合、どのプロジェクトでもコストの上書きは許可されず、システムはユーザープロファイルのレートを使用してコストを計算します。
詳しくは、ユーザーのプロファイルの編集を参照してください。
プロジェクト レベルでのユーザー原価率の上書き
-
コスト率を上書きするプロジェクトに移動します。
-
左側のパネルで「レート」をクリックします。 最初に「さらに表示」をクリックする必要がある場合もあります。
-
まだ選択されていない場合は、「コスト」タブをクリックします。
-
「コスト率を追加 > 新規ユーザーコスト率」をクリックします。
「新規ユーザー原価率」ボックスが表示されます。
-
「ユーザー」フィールドで、コスト率を変更するユーザーを選択します。
-
原価率の上書きに使用する 通貨 を選択します。
-
「コスト率」フィールドに、最初のコスト率の上書きを入力します。
-

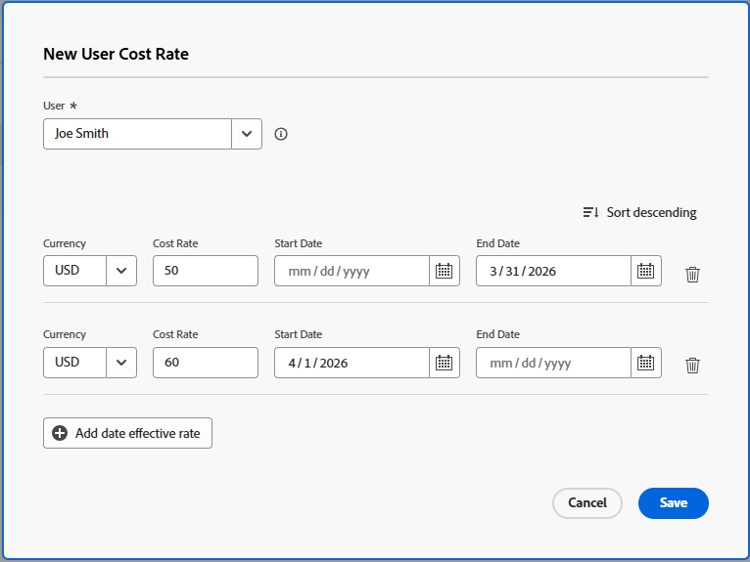

(オプション)「日付有効率を追加」をクリックして、コスト率の上書きを追加します。
note note NOTE 1つのレートの上書きを入力すると、プロジェクトの全期間に適用されます。
時間の経過に伴って異なるレートを使用する場合は、複数の日付効果的な上書きを追加できます。 -
(条件付き)複数の原価率の上書きを追加する場合は、各行に次の情報を指定します。
- 原価率:指定した期間の原価率の値。
- 開始日:原価率の上書きが開始される日付。
- 終了日:原価率の上書きが終了した日付。
Workfrontでは、プロジェクトのコストを計算する際に、これらの時間枠の間に発生した時間に上書きジョブロール率を適用します。
2 つの上書き料金の期間の間にギャップが生じないようにする必要があります。上書き料金の 開始日 は、前の上書き日の 終了日 の直後の日である必要があります。
最初の上書きレートに開始日を指定する必要はなく、最後の上書きレートに終了日を指定する必要もありません。
最初の上書き料金にはデフォルトの料金を使用することをお勧めします。
Workfront では、最初の変更の終了日より前の日付のすべての時間に、最初の上書き料金を適用し、最後の変更の開始日よりも後の日付のすべての時間に、最後の上書き料金を適用すると見なされます。
プロジェクトの予定開始日より1時間前に記録された場合、最初の原価率が使用されます。
プロジェクトの予定完了日の後に1時間が記録された場合、最終原価率が使用されます。
-
「保存」をクリックします。
