Visualizzazione: consente di calcolare il costo del lavoro straordinario in una visualizzazione Scheda orario
Il lavoro straordinario non viene calcolato per impostazione predefinita in Adobe Workfront, ma puoi creare un rapporto Scheda orario che calcola il lavoro straordinario.
Se l'utente è associato a una tariffa Costo orario nel suo profilo, puoi anche calcolare l'importo del costo per il lavoro straordinario dell'utente.
Per informazioni sull'associazione degli utenti alle tariffe orarie, vedere l'articolo Configurazione delle impostazioni personali.
Requisiti di accesso
Per eseguire i passaggi descritti in questo articolo, è necessario disporre dei seguenti diritti di accesso:
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
---|---|
piano Adobe Workfront | Qualsiasi |
Licenza Adobe Workfront* |
Nuovo:
Corrente:
|
Configurazioni del livello di accesso |
Modificare l’accesso a Rapporti, Dashboard, Calendari per modificare un rapporto Modificare l’accesso a Filtri, Viste, Raggruppamenti per modificare un filtro |
Autorizzazioni oggetto | Gestire le autorizzazioni per un rapporto |
*Per informazioni, consulta Requisiti di accesso nella documentazione di Workfront.
Calcolare il costo del lavoro straordinario in una visualizzazione Scheda orario
Per aggiungere una colonna Tempo eccessivo calcolato a una visualizzazione Scheda orario:
-
Vai a un elenco di schede orario.
-
Fai clic sul menu a discesa Visualizza, quindi fai clic su Nuova visualizzazione.
-
Fai clic su Aggiungi colonna.
-
Fare clic su Passa alla modalità testo, quindi su Modifica modalità testo.
-
Nella casella Modifica modalità testo rimuovere il testo nella casella, quindi copiare e incollare il codice della modalità testo seguente:
code language-none displayname=Calculated Overtime Cost linkedname=direct namekey=totalHours querysort=totalHours textmode=true valueexpression=IF({totalHours}>40,({totalHours}-40)*{user}.{costPerHour},{totalHours}*{user}.{costPerHour}) valueformat=currencyStringCurrencyRounded
note note NOTE Questo calcolo presuppone che l’utente lavori di solito una settimana di 40 ore. -
Fai clic su Fine, quindi denomina la nuova visualizzazione e fai clic su Salva visualizzazione in un elenco di schede orario.

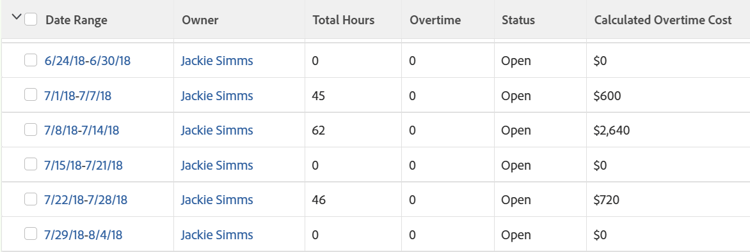

Il costo del lavoro straordinario di ciascun utente viene visualizzato nella colonna Costo lavoro straordinario calcolato.
