Überschreiben von Abrechnungssätzen für Aufgabengebiete auf Projektebene

Die hervorgehobenen Informationen auf dieser Seite beziehen sich auf Funktionen, die noch nicht allgemein verfügbar sind. Sie ist nur in der Sandbox-Vorschau-Umgebung verfügbar.

Als Projekt-Manager können Sie den Abrechnungssatz für ein Aufgabengebiet in einem bestimmten Projekt angeben. Dieser Abrechnungssatz auf Projektebene überschreibt den Abrechnungssatz auf Systemebene für dieses Aufgabengebiet. Workfront verwendet zur Berechnung des Umsatzes den Abrechnungssatz auf Projektebene des Aufgabengebiets, anstatt den Abrechnungssatz auf Systemebene zu verwenden.

In diesem Artikel wird beschrieben, wie Sie die Abrechnungssätze für Systemaufgaben für ein Projekt überschreiben können.

Allgemeine Informationen zum Überschreiben der Verrechnungssätze für Aufgabengebiete für Projekte und zur Berechnung des Projektumsatzes finden Sie unter Übersicht über das Überschreiben von Verrechnungssätzen und die Berechnung des Umsatzes für ein Projekt.

Weitere Informationen dazu, welches Aufgabengebiet zur Berechnung des Umsatzes für das Projekt verwendet wird, finden Sie ​ Abschnitt „Übersicht über Umsatz- und ​" und Umsatzberechnungen für Aufgaben basierend auf Benutzer- und ​" im Artikel Übersicht über Abrechnung und Umsatz.

NOTE
Bei tatsächlichen Einnahmen sollten die Abrechnungssätze, die auf Stunden angewendet werden, die einem als „In Rechnung gestellt“ markierten Abrechnungs-Datensatz hinzugefügt werden, nicht von Abrechnungssatz-Überschreibungen beeinflusst werden, die nach der Abrechnung des Abrechnungs-Datensatzes auftreten.

Zugriffsanforderungen

Erweitern, um die Zugriffsanforderungen für die in diesem Artikel beschriebene Funktionalität anzuzeigen.
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront-Paket

So überschreiben Sie einen Abrechnungssatz für ein Aufgabengebiet für ein Projekt: Beliebiges Workfront- oder Workflow-Paket

So wenden Sie Attribute auf das Aufgabengebiet an: Workflow-Ultimate

Adobe Workfront-Lizenz

Standard

Abo

Konfigurationen der Zugriffsebene

Zugriff auf Projekte und Finanzdaten bearbeiten

Administratorzugriff für Aufgabengebiete

Objektberechtigungen Verwalten Sie Berechtigungen für das Projekt, das die Option Finanzdaten bearbeiten enthält.

Weitere Informationen finden Sie unter Zugriffsanforderungen in der Dokumentation zu Workfront.

Überschreiben von Abrechnungssätzen für Aufgabengebiete auf Projektebene

Wenn Sie den Abrechnungssatz eines Vorgangs für ein Projekt überschreiben, können Sie ein Gültigkeitsdatum zuweisen, und jeder Datumsbereich hat einen anderen Satz. Wenn Sie keine Gültigkeitsdaten zuordnen, wird die von Ihnen eingegebene Abrechnungssatzüberschreibungen für die gesamte Projektdauer zur Berechnung des Umsatzes verwendet.

Sie können einer Projektvorlage neue Abrechnungssätze hinzufügen, die beim Erstellen des Projekts aus dieser Vorlage zu Projekt-Abrechnungssätzen werden. Informationen zum Bearbeiten von Vorlagen finden Sie unter Projektvorlagen bearbeiten.

TIP
Sie können Benutzerabrechnungssätze für ein Projekt nur überschreiben, wenn Sie über das Workflow-Ultimate-Paket verfügen.

So überschreiben Sie einen Abrechnungssatz für ein Projekt:

  1. Wechseln Sie zu dem Projekt, für das Sie die Abrechnungssätze überschreiben möchten.

  2. Klicken im linken auf „Abrechnungssätze“.

    Oder

    Klicken Sie im linken auf Tarife“ und klicken Sie auf die Registerkarte Abrechnung, falls diese nicht bereits ausgewählt ist.

  3. Klicken Sie Abrechnungssatz hinzufügen > Neuer Abrechnungssatz.

    Oder

    Klicken Sie Abrechnungssatz hinzufügen > Abrechnungssatz für neues Aufgabengebiet hinzufügen.

    Das Feld „Neuer Abrechnungssatz“ wird geöffnet.

  4. Wählen im Feld das Aufgabengebiet aus, für das Sie den Abrechnungssatz ändern möchten.

  5. (Optional) Wählen Sie Attribute für den Abrechnungssatz aus, z. B. Agentur oder Standort.

    Der Systemadministrator definiert Tarifattribute im Bereich „Setup“.

  6. Wählen Sie Währung für die Außerkraftsetzung des Abrechnungssatzes aus.

  7. Geben Sie im Feld Abrechnungssatz die Überschreibung des Abrechnungssatzes ein und klicken Sie dann auf Speichern, um den Abrechnungssatz einmal zu überschreiben

    ODER

    Klicken Sie Abrechnungssatz hinzufügen, um weitere Abrechnungssatz-Überschreibungen hinzuzufügen.

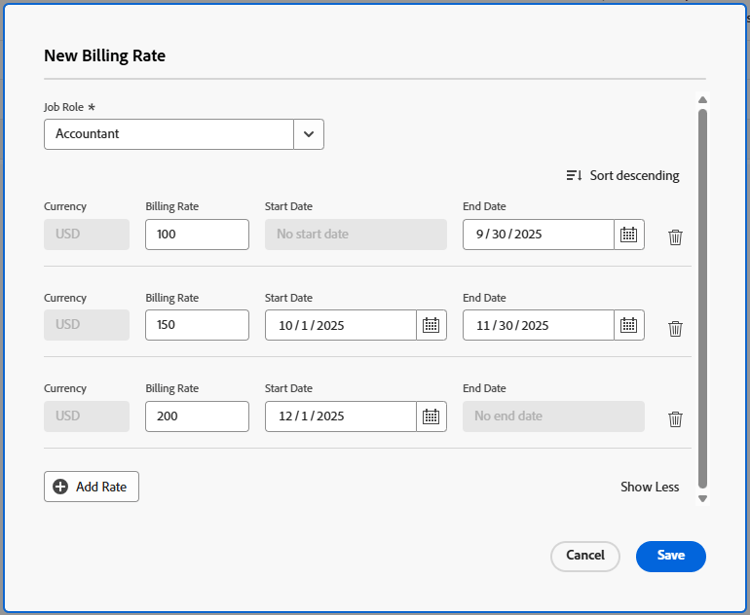

  8. (Bedingt) Geben Sie für Datumsüberschreibungen des effektiven Abrechnungssatzes die folgenden Informationen für jede Zeile ein:

    • Abrechnungssatz: Der Wert des Abrechnungssatzes vom Beginn des Projekts bis zum ersten Datum der ersten Überschreibung.
    • Startdatum: Das Datum, an dem die Überschreibung des Abrechnungssatzes beginnt.
    • Enddatum: Das Datum, an dem die Überschreibung des Abrechnungssatzes endet.

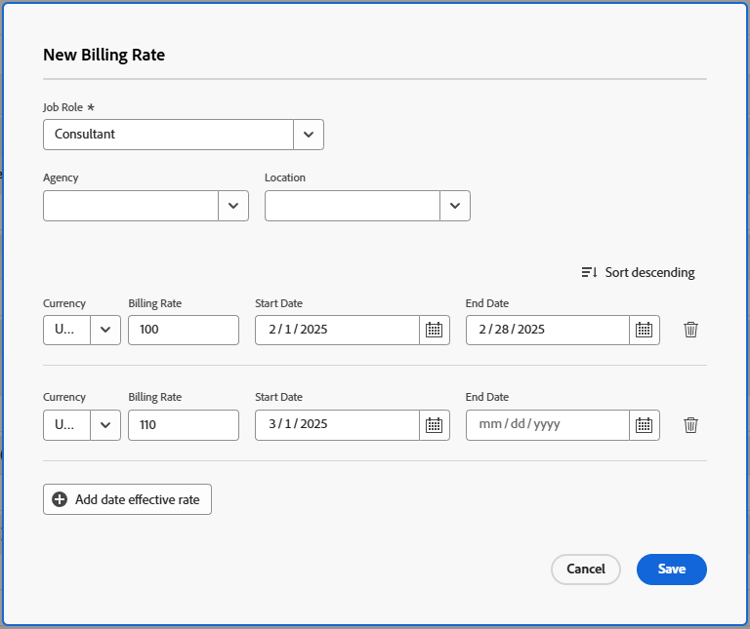

    Abrechnungssätze mit Überschreibungsdaten

    Workfront wendet den Satz für Aufgabengebiete überschreiben auf die Stunden an, die während dieser Zeitrahmen bei der Berechnung des Umsatzes für das Projekt auftreten.

    Workfront ermöglicht es Ihnen, Lücken zwischen Überschreibungszeitrahmen zu hinterlassen, Sie erhalten jedoch eine Warnung, die bestätigt, dass dies beabsichtigt ist.

    Es ist nicht erforderlich, ein Startdatum für den ersten Überschreibungssatz oder ein Enddatum für den letzten Überschreibungssatz anzugeben.

    Wenn Sie nur eine einzige Abrechnungssatz-Überschreibung eingeben, gilt dieser Satz für die gesamte Dauer des Projekts. Wenn Sie mehrere datumswirksame Überschreibungen hinzufügen, geht Workfront davon aus, dass die erste Überschreibung für alle Stunden vor dem Enddatum und die letzte Überschreibung für alle Stunden nach dem Startdatum gilt.

    Workfront geht davon aus, dass die erste Überschreibungsrate auf alle Stunden angewendet wird, deren Datum älter als das Enddatum der ersten Überschreibungsrate ist, und dass die letzte Überschreibungsrate auf alle Stunden angewendet wird, deren Datum neuer als das Startdatum der letzten Überschreibung ist.

    Wenn eine Stunde vor dem geplanten Startdatum des Projekts protokolliert wird, wird der allererste Abrechnungssatz verwendet.

    Wird eine Stunde nach dem geplanten Abschlussdatum des Projekts protokolliert, wird der letzte Abrechnungssatz verwendet.

  9. Klicken Sie auf Speichern.
