Außerkraftsetzen der Abrechnungssätze für Stellenangebote auf Unternehmensebene

Bei der Erstellung einer Auftragsrolle haben Sie die Möglichkeit, einen Stundensatz für die Abrechnung dieser Rolle auszuwählen. Sie können mehrere unternehmensspezifische Abrechnungsraten pro Stunde erstellen. Jede Abrechnungsrate ist für einen bestimmten Datumsbereich wirksam.

Auf Projektebene können Sie eine Option aktivieren, mit der die Abrechnungsraten auf Unternehmensebene außer Kraft gesetzt werden können. Weitere Informationen finden Sie unter Überschreiben von Abrechnungsraten auf Projektebene mit Abrechnungsraten auf Unternehmensebene.

Zugriffsanforderungen

Sie müssen über Folgendes verfügen:

Adobe Workfront Plan*
Beliebig
Adobe Workfront license*
Plan
Konfigurationen auf Zugriffsebene*

Administratorzugriff auf Unternehmen, wenn Sie kein Systemadministrator sind

Zugriff auf Finanzdaten bearbeiten

NOTE: Wenn Sie immer noch keinen Zugriff haben, fragen Sie Ihren Workfront Administrator , wenn sie zusätzliche Einschränkungen für Ihre Zugriffsebene festlegen. Informationen zur Verwendung von Workfront Administrator kann Ihre Zugriffsebene ändern, siehe Benutzerdefinierte Zugriffsebenen erstellen oder ändern.

*Wenden Sie sich an Ihren Workfront Administrator.

Feste Abrechnungsrate für eine bestimmte Stellenrolle überschreiben oder ändern

  1. Klicken Sie auf Hauptmenü icon in der oberen rechten Ecke von Adobe Workfront, und klicken Sie dann auf Einrichtung .

  2. Klicks Unternehmen.

  3. Suchen Sie das Unternehmen, dem die Auftragsrolle zugewiesen ist.

  4. Klicken Sie auf den Unternehmensnamen in der Liste.

  5. Klicks Abrechnungssätze im linken Bereich.

  6. Klicks Abrechnungsrate hinzufügen > Neuer Abrechnungskurs oder wählen Sie eine vorhandene Rate aus, die bearbeitet werden soll.

  7. Im Neuer Abrechnungskurs ein Dialogfeld Auftragsrolle , um den Abrechnungskurs für festzulegen.

    Die Standardabrechnungsrate zeigt die Rate auf Systemebene für diese Auftragsrolle an.

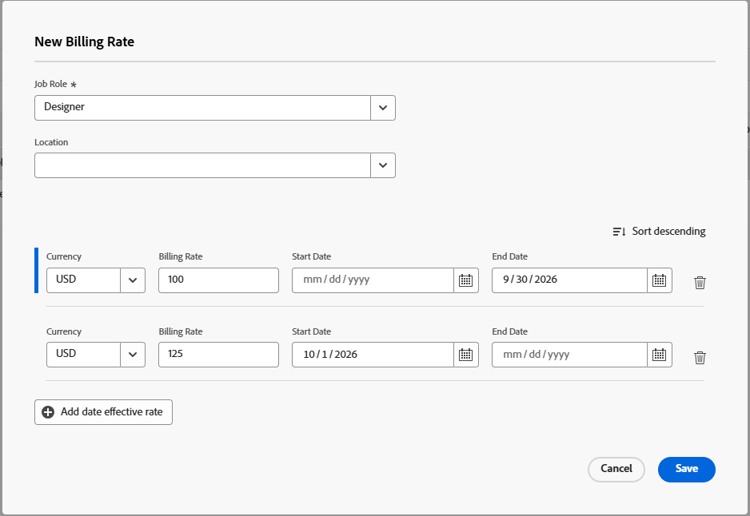

    Dialogfeld Neue Abrechnungsrate

  8. Im Abrechnungssätze 1 Geben Sie den Abrechnungskurs ein. Klicken Sie anschließend auf Speichern um die Abrechnungsrate einmal zu überschreiben.

    Oder

    Klicks Rate hinzufügen , um weitere Abrechnungssätze mit effektiven Daten hinzuzufügen.

  9. (Bedingt) Wenn Sie mehr als eine Abrechnungsrate hinzufügen, geben Sie die folgenden Informationen ein:

    • Abrechnungssätze 1, 2 usw.: Der Wert des Abrechnungskurses für den Zeitraum.

    • Startdatum: Das Datum, an dem die Rate wirksam wird.

    • Enddatum: Das Datum, an dem die Rate endet.

      Der Abrechnungskurs 1 hat kein Startdatum und der letzte Abrechnungskurs hat kein Enddatum. Einige Daten werden automatisch hinzugefügt. Wenn beispielsweise Abrechnungsrate 1 kein Enddatum hat und Sie Abrechnungsrate 2 mit dem Startdatum 1. Mai 2023 hinzufügen, wird zum Abrechnungskurs 1 ein Enddatum vom 30. April 2023 hinzugefügt, sodass keine Lücken bestehen.

  10. Klicken Sie auf Speichern.

    note note
    NOTE
    Die auf dem Projekt geänderten Job-Rollenraten wirken sich nur auf dieses Projekt aus. Die auf Unternehmensebene geänderten Tarife wirken sich auf alle Projekte aus. Weitere Informationen finden Sie unter Übersicht über die Außerkraftsetzung der Abrechnungsraten von Auftragsrollen und die Berechnung des Umsatzes eines Projekts.
