查看和分組:顯示按分組中的平均值聚合的項目實際持續時間
您可以在項目報告中添加以下列,以將實際持續時間聚合顯示為分組中的平均值。
訪問要求
您必須具有以下訪問權限才能執行本文中的步驟:
*要瞭解您擁有的計畫、許可證類型或訪問權限,請與您的Workfront管理員聯繫。

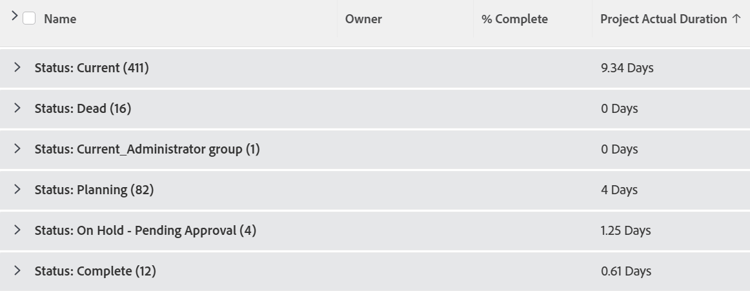

顯示按分組中的平均值聚合的項目實際持續時間
要將此列添加到項目視圖:
-
(建議)要獲得最佳結果並查看實際工期的合計平均值,必須將分組添加到項目清單或報表中。
有關建立分組的詳細資訊,請參閱文章 Adobe Workfront分組概覽。 -
轉到現有項目視圖。
-
展開「視圖」(View)下拉菜單,然後選擇 自定義視圖。
-
按一下 添加列。
-
按一下 切換到文本模式。
-
滑鼠懸停在 在此列中顯示 ,然後按一下 按一下可編輯文本。
-
刪除「文本模式」框中的所有文本,並用以下代碼替換它:
聚合器.displayformat=複合 aggregator.function=AVG aggregator.namekey=view.relatedcolumn aggregator.namekeyargkey=actualduration aggregator.valuefield=actualDurationMinutes aggregator.valueformat=val displayname=項目實際工期 durationunitifield=durationUnit.value linkedname=project namekey=實際持續時間 namekeyargkey=實際工期 querysort=actualDurationMinutes textmode=true valuefield=actualDurationMinutes valueformat=compound#M:D viewalias=實際持續時間
-
按一下 保存視圖。
