通过拖放在工作负载均衡器中分配工作
创建对象:
- 用户
您必须具有以下权限才能执行本文中的步骤:
新增:标准
或
当前:计划,用于在“资源”区域的工作负载均衡器中分配工作;
工作,用于在团队或项目的工作负载均衡器中分配工作
编辑对以下内容的访问权限:
- 资源管理
- 项目
- 任务
- 问题
有关此表中信息的更多详细信息,请参阅Workfront文档中的访问要求。
通过拖放方式分配项目
您可以将未分配工作区域中的项目分配给用户,也可以将已分配的项目重新分配给已分配工作区域中的另一个用户。
-
转到要分配工作的工作负载均衡器。
您可以在项目或团队级别使用“资源”区域的工作负载均衡器将工作分配给用户。 有关工作负载均衡器在Workfront中的位置的更多信息,请参阅找到工作负载均衡器。
-
(可选)转到 未分配的工作 区域并应用筛选器以查看未分配给用户的任务和问题
或
转到 已分配的工作 区域并展开用户的名称以查看分配给他们的工作项(如果要重新分配其项目)。
-
(视情况而定)在项目的工作负载均衡器中,单击 显示所有用户 图标
这会显示您有权查看的所有用户。
同时属于项目团队并已分配到项目项的用户在“已分配工作”区域的名称右侧具有项目图标。
TIP
- 显示所有用户选项仅在项目的工作负载均衡器中可用。
- 使用筛选器可仅显示对您重要的用户。 例如,使用筛选器可仅显示团队或组中的用户。
-

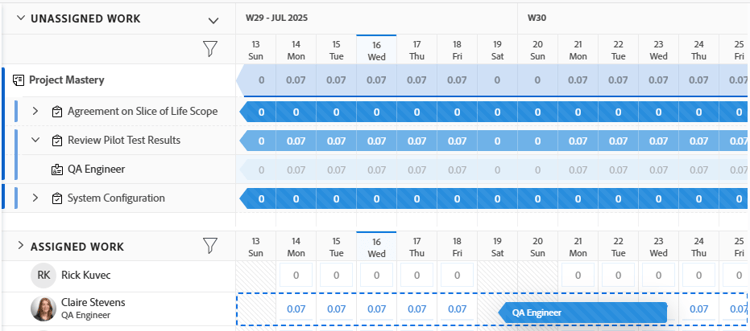

单击工作项指示计划或预计时间线的栏,并将其拖动到 已分配 区域中的用户名称上。
将鼠标悬停在其上以将工作项放置到的用户会突出显示。
TIP
您悬停在该工作项上的用户的计划小时数将实时更新为每日计划小时数,以指示添加新项目可能会对其总体分配产生的影响。 -
准备就绪后,将所选工作项拖放到与已分配区域中的用户名相同的行中。 已分配项目,并且使用工作项目中的新小时数为用户更新分配的计划小时数。
如果将该项目分配给用户无法完成的工作角色,则该项目将显示在“已分配的工作”区域中该用户名称的下面,并且该项目还会留在“未分配的工作”区域中,以指示与其关联的工作角色尚未被用户替换。
-
(可选)单击已分配工作区域中的用户名称下的工作项栏,并将其拖放到未分配工作区域上以取消分配。 该项目已从用户取消分配,但仍可能分配给工作角色,在此情况下,该项目会显示在“未分配的工作”区域中。 如果将项目分配给另一个用户,该项目将保留在“已分配工作”区域中,且位于仍被分配的用户名下。
-
(可选)单击 显示分派图标
或
双击每日或每周分配,以修改将用户分配给工作项的时间量。
有关在工作负载均衡器中修改用户分配的信息,请参阅在工作负载均衡器🔗中管理用户分配一文中的“修改用户分配”一节。
有关使用工作负载均衡器从工作项中删除分配的信息,请参阅工作负载均衡器中的取消分配工作。
