Gruppering: uppdelad projektprocent 2
I den här anpassade projektgrupperingen kan du visa projekt grupperade efter ett intervall av deras procentvärden för slutförande. Uppdelningarna visar procentvärdet som är fullständigt i steg om 10 procent: 0-10 %, 11-20 %, 21-30 % osv.
I följande gruppering ordnas projekt efter procentvärdet färdigt i en av dessa grupperingar:
- 0 %
- 1-10 %
- 11-20 %
- 21-30 %
- 31-40 %
- 41-50 %
- 51-60 %
- 61-70 %
- 71-80 %
- 81-90 %
- 91-99 %
- 100 %
Åtkomstkrav
Du måste ha följande åtkomst för att kunna utföra stegen i den här artikeln:
*Kontakta Workfront-administratören om du vill veta vilken plan, licenstyp eller åtkomst du har.

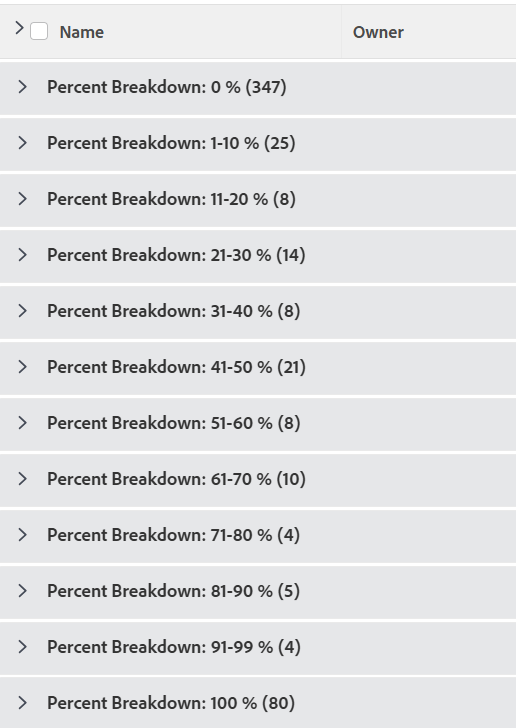

Gruppera efter procentuell indelning av projekt
Så här använder du den här grupperingen:
-
Gå till en lista med projekt.
-
Välj Ny gruppering i listrutan Gruppering.
-
Klicka på Växla till textläge.
-
Ta bort texten i rutan och klistra in följande kod i det tillgängliga utrymmet:
group.0.linkedname=direct group.0.name=Percent Breakdown group.0.notime=false group.0.valueexpression=IF({percentComplete}=0,"0 %",IF({percentComplete}<=11,"1-10 %",IF({percentComplete}<=21,"11-20 %" IF({percentComplete}<=31,"21-30 %",IF({percentComplete}<41,"31-40 %",IF({percentComplete}<51,"41-50 %",IF({percentComplete}<61,"51-60 %",IF({percentComplete}<71,"6 1-70 %",IF({percentComplete}<81,"71-80 %",IF({percentComplete}<91,"81-90 %",IF({percentComplete}<100,"91-99 %","100 %")))) ) textmode=true
-
Klicka på Spara gruppering.
