Gegevens bijwerken in de takenlijst Gantt Chart
De takenlijst Gantt Chart bevat details over taken die zich in een project of sjabloon bevinden.
In een sjabloon geeft de takenlijst Gantt Chart de updates weer die in de takenlijst van de sjabloon op taakniveau zijn aangebracht. U kunt de aan een sjabloon gekoppelde Gantt chart niet bewerken.
In een project kunt u taakgegevens rechtstreeks in de takenlijst bijwerken Gantt Chart .
In dit artikel worden de volgende handelingen beschreven die u rechtstreeks in de Taaklijst kunt uitvoeren Gantt Chart :
- Taakduur wijzigen
- Vorige relaties maken of verwijderen
- Start- en einddatum van taak wijzigen
- Percentage bijwerken voltooid
- Niveau-projectbronnen
Toegangsvereisten
U moet het volgende hebben om de stappen in dit artikel te volgen:
* om te weten te komen welk plan, vergunningstype, of toegang u hebt, contacteer uw Workfront beheerder.
Taakduur wijzigen
-
Ga naar het project u wilt wijzigen.
-

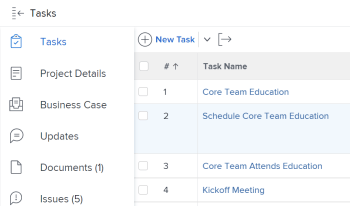

Klik op Tasks in het linkerdeelvenster.
-
Klik op het pictogram Gantt chart .
Alle wijzigingen worden automatisch opgeslagen wanneer de optie Autosave is ingeschakeld. Deze optie is standaard ingeschakeld.
-
(Optioneel) Klik op het pictogram Plan mode en selecteer Manual save Standard of Timeline Planning om de wijzigingen handmatig op te slaan.
-
Houd de cursor boven de tijdlijn van een taak en sleep de tijdlijnindicator naar een andere datum.
-
Zet de indicator neer wanneer u de correcte nieuwe Datum van Voltooiing voor de taak hebt bereikt.
-
(Optioneel en voorwaardelijk) Als u hebt opgegeven dat u de wijzigingen handmatig wilt opslaan, klikt u op het pictogram Undo of Redo als u een van de wijzigingen wilt annuleren of dupliceren.
note tip TIP U kunt de volgende sneltoetsen gebruiken om wijzigingen in het Gantt-diagram ongedaan te maken of opnieuw uit te voeren: - Mac: gebruik Command + Z om ongedaan te maken en Command + Shift + Z om opnieuw uit te voeren.
- Windows: gebruik Ctrl + Z om ongedaan te maken en Ctrl + Y om opnieuw uit te voeren.
-
Klik op Save in de rechterbovenhoek van Gantt chart .
Vorige relaties maken of verwijderen
-
Ga naar het project u wilt wijzigen.
-
Klik in het gebied Tasks op het pictogram Gantt chart .
De optie Autosave is standaard geselecteerd. In dat geval worden alle wijzigingen automatisch opgeslagen.
-
(Optioneel) Klik op het pictogram Plan mode en selecteer Manual save Standard of Timeline Planning om de wijzigingen handmatig op te slaan.
-

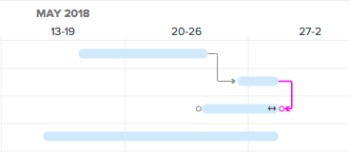

Als u een voorgaande relatie wilt maken, klikt u op het beginpunt van een taak en sleept u deze naar het eindpunt van de taak.
-
Als u een eerdere relatie wilt verwijderen, klikt u op een eerdere regel die twee taken met elkaar verbindt om deze te selecteren en drukt u vervolgens op Delete op het toetsenbord.
-
(Optioneel en voorwaardelijk) Als u de wijzigingen handmatig wilt opslaan, klikt u op het pictogram Undo of Redo als u een van de wijzigingen wilt annuleren of dupliceren.
note tip TIP U kunt de volgende sneltoetsen gebruiken om wijzigingen in het Gantt-diagram ongedaan te maken of opnieuw uit te voeren: - Mac: gebruik Command + Z om ongedaan te maken en Command + Shift + Z om opnieuw uit te voeren.
- Windows : Use Ctrl + Z ongedaan maken en Ctrl + Y opnieuw uitvoeren.
-
Klik op Save .
Start- en einddatum van taak wijzigen
-
Ga naar het project u wilt wijzigen.
-
Klik in het gebied Tasks op het pictogram Gantt chart .
Alle wijzigingen worden automatisch opgeslagen wanneer de optie Autosave is ingeschakeld. Deze optie is standaard ingeschakeld.
-
(Optioneel) Klik op het pictogram Plan mode en selecteer Manual save Standard of Timeline Planning om de wijzigingen handmatig op te slaan.
-
Houd de muisaanwijzer boven het midden van de taak en zoek de pijl met meerdere richtingen.
-
Klik en sleep de taak naar de gewenste datum.
-
Als u de taakdatum wijzigt op een manier die invloed heeft op de taakbeperking, klikt u op Accept om de wijziging in de taakbeperking te bevestigen.
note note NOTE Als de taak een van de volgende beperkingen heeft, werkt het systeem de Task Constraint naar Start No Earlier Than bij als het project gepland is vanuit de Start Date of Finish No Later Than als het project gepland is vanuit de Completion Date : - As Soon As Possible
- As Late As Possible
- Earliest Available Time
- Latest Available Time
In sommige gevallen, zouden de voorgangersverhoudingen de taken kunnen verhinderen vroeger te beginnen, en de taakbeweging wordt niet toegestaan. -
(Optioneel en voorwaardelijk) Als u de wijzigingen handmatig wilt opslaan, klikt u op de pictogrammen Undo of Redo als u een van de wijzigingen wilt annuleren of dupliceren.
note tip TIP U kunt de volgende sneltoetsen gebruiken om wijzigingen in de Gantt chart ongedaan te maken of opnieuw uit te voeren: - Mac: gebruik Command + Z om ongedaan te maken en Command + Shift + Z om opnieuw uit te voeren.
- Windows: gebruik Ctrl + Z om ongedaan te maken en Ctrl + Y om opnieuw uit te voeren.
-
Klik op Save.
Percentage bijwerken voltooid
-
Ga naar het project u wilt wijzigen.
-
Klik in het gebied Tasks op het pictogram Gantt chart .
Alle wijzigingen worden automatisch opgeslagen wanneer de optie Autosave is ingeschakeld. Deze optie is standaard ingeschakeld.
-
(Optioneel) Klik op het pictogram Plan mode en selecteer Manual save Standard of Timeline Planning om de wijzigingen handmatig op te slaan.
-

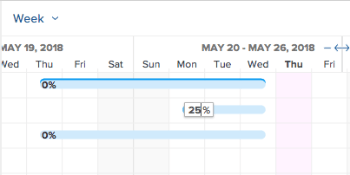

Dubbelklik op het percentagenummer in de taak en voer het getal in.
note important IMPORTANT U moet % Complete in het dialoogvenster Options hebben geselecteerd om het volledige percentage bij te werken. Klik hiertoe op het pictogram Options en selecteer % Complete . > -
(Optioneel en voorwaardelijk) Als u de wijzigingen handmatig wilt opslaan, klikt u op het pictogram Undo of Redo als u een van de wijzigingen wilt annuleren of dupliceren.
note tip TIP U kunt de volgende sneltoetsen gebruiken om wijzigingen in de Gantt chart ongedaan te maken of opnieuw uit te voeren: - Mac: gebruik Command + Z om ongedaan te maken en Command + Shift + Z om opnieuw uit te voeren.
- Windows: gebruik Ctrl + Z om ongedaan te maken en Ctrl + Y om opnieuw uit te voeren.
-
Klik op Save in de rechterbovenhoek van Gantt chart .
Niveau-projectmiddelen
U kunt de Taaklijst Gantt Chart gebruiken om uw middelen te nivelleren.
Voor informatie over het nivelleren van middelen in Gantt chart, zie Middelen van het Niveau in Gantt Chart.
