Overzicht van het project Kritieke Weg

Het bepalen van de Kritieke Weg van een project is een automatische manier voor Adobe Workfront om een opeenvolging van taken in een project te markeren die het potentieel hebben om de chronologie van het project te beïnvloeden. Taken die de tijdlijn van het project kunnen beïnvloeden, worden gemarkeerd als kritieke padtaken.

De volgende functies kunnen van invloed zijn op het kritieke pad van een project:

  • De werkverdelingsstructuur van het project.

    Voor meer informatie, zie de Structuur van de Onderverdeling van het Werk in een projectbepalen.

  • De tijd (duur) die elke taak zal vergen om te voltooien.

  • De afhankelijkheid tussen de taken.

    Overweeg het volgende:

    • Wanneer een taak op het Kritieke Weg een voorgangersverhouding heeft, zijn predecessors en opvolgers ook op de Kritieke Weg als de veranderingen op de data van de voorgangers of opvolgers hun gebiedsdelen direct beïnvloeden.

      note tip
      TIP
      Wanneer de opvolgerdatum van een taak niet direct de datum van hun afhankelijke taken of de data van het project beïnvloedt, is de opvolgertaak niet op de Kritieke Weg.
      >
    • Wanneer een subtaak als Kritieke taak van de Weg wordt geïdentificeerd, wordt de oudertaak ook geïdentificeerd als Kritieke taak van de Weg als de Geprojecteerde Datum van het Begin en de tijd van de oudertaak het zelfde als die van subtask is.

Rekening houdend met deze eigenschappen, berekent het systeem de Kritieke Weg door de langste weg tussen de vroegste taak en de taak te gebruiken die het eind van het project bepaalt. De Kritieke Berekening van de Weg houdt rekening met wat de vroegste en recentste tijd is dat elke taak kan beginnen en beëindigen zonder het project langer te maken. Dit proces bepaalt welke taken "kritiek"zijn (en tot de langste weg behoren) en welke degenen "totale vlotter"hebben (kan worden vertraagd zonder het project langer te maken).

Elke vertraging in de activiteit van een taak op het kritieke pad heeft rechtstreeks invloed op de geplande uitvoeringsdatum van het project (er is geen zwevend pad op het kritieke pad).

Toegangsvereisten

Breid uit om de toegangseisen voor de functionaliteit in dit artikel weer te geven.

U moet de volgende toegang hebben om de stappen in dit artikel uit te voeren:

table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront-plan Alle
Adobe Workfront-licentie

Nieuw: Standaard

of

Huidig: Werk of hoger

Configuraties op toegangsniveau

De mening of hogere toegang tot Taken

Opmerking: als u nog steeds geen toegang hebt, vraag dan aan de Workfront-beheerder of deze aanvullende beperkingen op uw toegangsniveau heeft ingesteld. Voor informatie over hoe een beheerder van Workfront uw toegangsniveau kan wijzigen, zie tot douanetoegangsniveausleiden of wijzigen.

Objectmachtigingen

Machtigingen weergeven of hoger voor een taak

Voor informatie bij het vragen van om extra toegang, zie de toegang van het Verzoek tot voorwerpen.

Voor meer detail over de informatie in deze lijst, zie vereisten van de Toegang in de documentatie van Workfront.

Het kritieke pad weergeven

U kunt de taken die tot het Kritieke Weg behoren in de volgende gebieden van de toepassing van Workfront bekijken:

Het kritieke pad weergeven in het Gantt-diagram view-the-critical-path-in-the-gantt-chart

Om taken op de Kritieke Weg in de grafiek van Gantt te bekijken:

  1. Klik het Main Menu pictogram Belangrijkste Menu in de hoger-juiste hoek van Adobe Workfront, of (als beschikbaar), klik het Main Menu pictogram Belangrijkste Menu in de upper-left hoek, dan klik Projects.

  2. Selecteer een project in de projectlijst.

  3. In het linkerpaneel, klik Taken. Het lusje van Taken opent.

  4. In de hoger-juiste hoek van de taaklijst, klik het pictogram van de Grafiek 0} Gantt.


  5. In de hoger-juiste hoek van de Gantt grafieksectie, klik het , dan selecteer de optie van de Kritieke Weg in drop-down die verschijnt. De taken die zich op het Kritieke Weg bevinden hebben nu een rode lijn boven hun chronologie.


Het kritieke pad weergeven in een takenlijst of rapport view-the-critical-path-in-a-task-list-or-report

Om te bekijken welke taken op de kritieke weg in een lijst van taken zijn:

  1. Klik het Main Menu pictogram Belangrijkste Menu in de hoger-juiste hoek van Adobe Workfront, of (als beschikbaar), klik het Main Menu pictogram Belangrijkste Menu in de upper-left hoek, dan klik Projects.

  2. Selecteer een project in de projectlijst.

  3. In het linkerpaneel, klik Taken. Het lusje van Taken opent.

  4. Klik het {, dan selecteren Status. De taken die op de Kritieke Pad zijn tonen a Kritieke Pad vlag in de Vlaggen kolom van de lijst.

    of

    Klik het pictogram van de Filter pictogram Filters , dan uitgezocht + Nieuwe Filter.

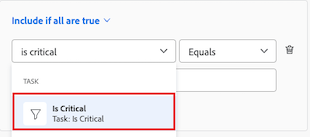

  5. Op het eerste gebied, is het type in Kritiek, dan selecteer het wanneer het onder de ​sectie van Taken {in de lijst verschijnt.

    Taak is kritieke filter

  6. Verzeker waar is wordt geselecteerd in het tweede drop-down menu.

    is ware drop-down

  7. Sluit het deelvenster Filters. In de takenlijst worden nu alleen taken weergegeven die zich op het kritieke pad bevinden.
