프로젝트 수준에서 사용자 비용 비율 재정의

이 페이지의 정보는 아직 일반적으로 사용할 수 없는 기능을 참조합니다. 미리 보기 샌드박스 환경에서만 사용할 수 있습니다.

특정 프로젝트의 사용자에 대한 비용 비율을 지정할 수 있습니다. 이 프로젝트 수준의 원가율은 이 사용자의 시스템 수준의 원가율을 재정의합니다. Workfront은 시스템 수준 원가율을 사용하는 대신 작업 역할의 프로젝트 수준 원가율을 사용하여 비용을 계산합니다.

이 문서에서는 프로젝트에 대한 시스템 사용자 비용 비율을 대체할 수 있는 방법에 대해 설명합니다.

프로젝트의 비용 계산에 대한 자세한 내용은 수익 및 비용 계층 구조 개요비용 추적을 참조하세요.

액세스 요구 사항

이 문서의 기능에 대한 액세스 요구 사항을 보려면 확장하십시오.
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront 패키지 워크플로 얼티밋
Adobe Workfront 라이선스 표준
액세스 수준 구성

프로젝트 및 재무 데이터에 대한 액세스 편집

또한 다음 중 하나가 있어야 합니다.

  • 시스템 관리자 액세스 수준입니다.

  • 액세스 수준의 사용자 설정이 편집 액세스로 구성되었으며, 만들기설정을 미세 조정 에서 두 개의 사용자 관리 옵션 중 하나 이상을 사용할 수 있습니다.

    이 두 옵션 중 사용자 관리자(그룹 사용자)를 사용하도록 설정한 경우 사용자가 구성원인 그룹의 그룹 관리자여야 합니다.

개체 권한 재무 데이터 편집이 포함된 프로젝트에 대한 권한 관리

자세한 내용은 Workfront 설명서의 액세스 요구 사항을 참조하십시오.

전제 조건

사용자는 사용자 프로필에서 비용 비율 재정의가 허용됨 필드를 활성화해야 합니다. 사용자에게 원가 대체 필드가 사용으로 설정되어 있지 않으면 프로젝트의 해당 사용자에 대해 원가 대체가 허용되지 않으며 시스템에서 사용자 프로필의 비율을 사용하여 원가를 계산합니다.

자세한 내용은 사용자 프로필 편집을 참조하세요.

프로젝트 수준에서 사용자 비용 비율 재정의

  1. 원가율을 대체할 프로젝트로 이동합니다.

  2. 왼쪽 패널에서 속도​를 클릭합니다. 먼저 자세히 표시​를 클릭해야 할 수 있습니다.

  3. 아직 선택하지 않은 경우 비용 탭을 클릭합니다.

  4. 비용 요금 추가 > 새 사용자 비용 요금​을 클릭합니다.

    신규 사용자 원가 비율 상자가 열립니다.

  5. 사용자 필드에서 요금을 변경할 사용자를 선택합니다.

  6. 원가율 재정의에 사용할 통화​를 선택하십시오.

  7. 비용 비율 필드에 첫 번째 비용 비율 재정의를 입력합니다.

  8. (선택 사항) 더 많은 비용 비율 재정의를 추가하려면 날짜 유효 비율 추가​를 클릭합니다.

    note note
    NOTE
    단일 비율 재정의를 입력하면 프로젝트의 전체 수명에 적용됩니다.
    시간 경과에 따라 비율을 다르게 설정하려면 여러 날짜 유효 대체를 추가할 수 있습니다.
  9. (조건부) 복수 원가율 대체를 추가하는 경우 각 행에 대해 다음 정보를 지정합니다.

    • 비용 비율: 지정된 기간 동안의 비용 비율 값입니다.
    • 시작 날짜: 비용 요금 재정의가 시작되는 날짜입니다.
    • 종료 날짜: 원가율 재정의가 종료되는 날짜입니다.

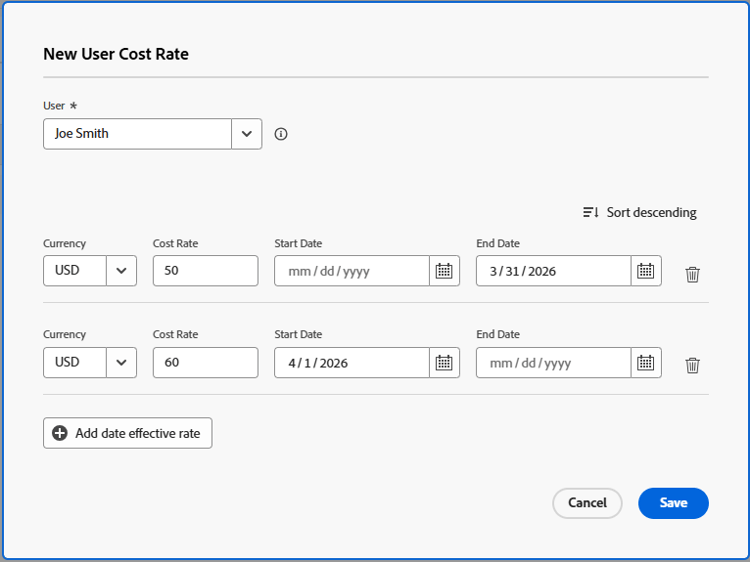

    유효 날짜를 표시하는 새 사용자 비용 단가 상자

    Workfront은 프로젝트의 비용을 계산할 때 이러한 기간 동안 발생하는 시간에 무시 작업 역할 비율을 적용합니다.

    두 재정의 비율의 시간대 사이에 간격이 없어야 합니다. 재정의 비율의 시작 날짜​는 이전 재정의 날짜의 종료 날짜 바로 다음 날이어야 합니다.

    첫 번째 대체 비율에 대해 시작 일자를 지정하거나 마지막 대체 비율에 대해 종료 일자를 지정하지 않아도 됩니다.

    첫 번째 재정의 비율에 기본 비율을 사용하는 것이 좋습니다.

    Workfront에서는 첫 번째 재정의의 종료 날짜보다 오래된 날짜가 있는 모든 시간에 대해 첫 번째 재정의 비율이 적용되고, 마지막 재정의 시작 날짜보다 오래된 날짜가 있는 모든 시간에 대해 마지막 재정의 비율이 적용된다고 가정합니다.

    프로젝트의 계획된 시작 일자 전에 시간이 기록되는 경우 첫 번째 비용 비율이 사용됩니다.

    프로젝트의 계획된 완료 일자 이후 시간이 기록되는 경우 마지막 비용 비율이 사용됩니다.

  10. 저장​을 클릭합니다.
