프로젝트 수준에서 사용자 청구 요금 재정의
이 페이지의 정보는 아직 일반적으로 사용할 수 없는 기능을 참조합니다. 미리 보기 샌드박스 환경에서만 사용할 수 있습니다.
프로젝트 관리자는 특정 프로젝트의 사용자에 대한 청구 요금을 지정할 수 있습니다. 이 프로젝트 수준의 청구 요율은 이 사용자의 시스템 수준의 청구 요율을 무시합니다. Workfront은 시스템 수준 청구 요율을 사용하는 대신 사용자의 프로젝트 수준 청구 요율을 사용하여 수익을 계산합니다.
이 문서에서는 프로젝트에 대한 시스템 사용자 청구 요율을 재정의하는 방법에 대해 설명합니다.
프로젝트의 청구 요율 재정의 및 프로젝트 수익 계산에 대한 일반 정보는 프로젝트의 청구 요율 재정의 및 수익 계산 개요를 참조하십시오.
프로젝트의 수익 계산에 대한 자세한 내용은 청구 및 수익 개요 문서의 수익 및 비용 계층 개요 및 사용자 및 역할 할당에 따른 작업에 대한 수익 계산 섹션을 참조하십시오.
액세스 요구 사항
| table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
|---|---|
| Adobe Workfront 패키지 | 워크플로 얼티밋 |
| Adobe Workfront 라이선스 | 표준 |
| 액세스 수준 구성 |
프로젝트 및 재무 데이터에 대한 액세스 편집 또한 다음 중 하나가 있어야 합니다.
|
| 개체 권한 | 재무 데이터 편집이 포함된 프로젝트에 대한 권한 관리 |
자세한 내용은 Workfront 설명서의 액세스 요구 사항을 참조하십시오.
프로젝트 수준에서 사용자 청구 요금 재정의
프로젝트의 사용자 청구 요율을 재정의할 때 유효 일자를 지정할 수 있으며 각 일자 범위에는 다른 요율이 있습니다. 유효 일자를 지정하지 않으면 입력한 청구 단가 대체가 프로젝트의 전체 기간에 사용되어 수익을 계산합니다.
프로젝트에 대한 사용자 청구 요율을 재정의하려면
-
청구 요율을 재정의할 프로젝트로 이동합니다.
-
왼쪽 패널에서 속도를 클릭합니다. 먼저 자세히 표시를 클릭해야 할 수 있습니다.
-
아직 선택하지 않은 경우 청구 탭을 클릭합니다.
-
청구 요금 추가 > 새 사용자 청구 요금을 클릭합니다.

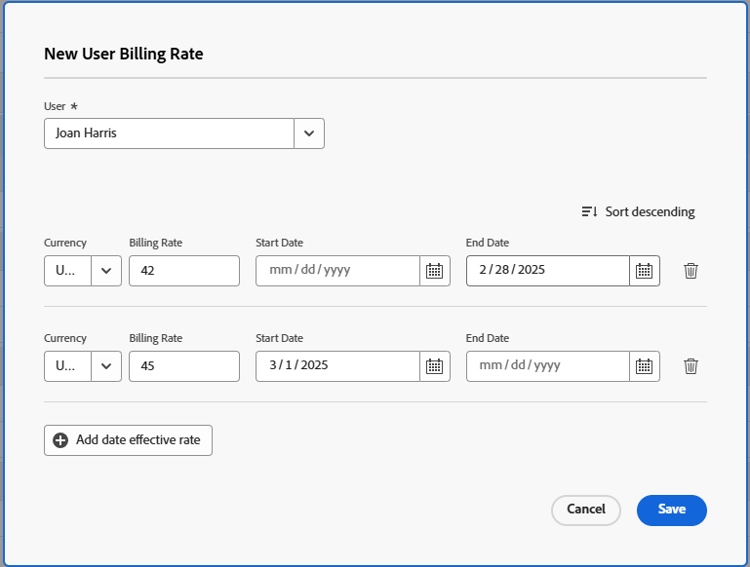

새 사용자 청구 요금 상자가 열립니다.
-
사용자 필드에서 청구 요금을 변경할 사용자를 선택합니다.
-
청구 요금 재정의에 사용할 통화를 선택하십시오.
-
청구 요금 필드에 첫 번째 청구 요금 재정의를 입력합니다.
-
(선택 사항) 더 많은 청구 요금 재정의를 추가하려면 날짜 유효 요금 추가를 클릭합니다.
-
(조건부) 복수 청구 요금 대체를 추가하는 경우 각 행에 대해 다음 정보를 지정합니다.
- 청구 요금: 지정된 기간 동안의 청구 요금 값입니다.
- 시작 날짜: 청구 요금 재정의가 시작되는 날짜입니다.
- 종료 날짜: 청구 요금 재정의가 종료되는 날짜입니다.
Workfront은 프로젝트의 매출을 계산할 때 이러한 시간대 동안 발생하는 시간에 재정의 사용자 비율을 적용합니다.
Workfront을 사용하면 재정의 기간 사이에 간격을 둘 수 있지만, 의도적인지 확인하는 경고가 표시됩니다.
첫 번째 대체 비율에 대해 시작 일자를 지정하거나 마지막 대체 비율에 대해 종료 일자를 지정하지 않아도 됩니다.
청구 단가 재정의를 하나만 입력하는 경우 해당 단가는 프로젝트의 전체 기간에 적용됩니다. 날짜 효과 재정의를 여러 개 추가하는 경우 Workfront에서는 첫 번째 재정의가 종료 날짜 이전의 모든 시간에 적용되고 마지막 재정의는 시작 날짜 이후의 모든 시간에 적용된다고 가정합니다.
Workfront에서는 첫 번째 재정의의 종료 날짜보다 오래된 날짜가 있는 모든 시간에 대해 첫 번째 재정의 비율이 적용되고, 마지막 재정의 시작 날짜보다 오래된 날짜가 있는 모든 시간에 대해 마지막 재정의 비율이 적용된다고 가정합니다.
프로젝트의 계획된 시작 일자 전에 시간이 기록되는 경우 첫 번째 청구 요금이 사용됩니다.
프로젝트의 계획된 완료 일자 이후 시간이 기록되는 경우 마지막 청구 요금이 사용됩니다.
-
저장을 클릭합니다.
