프로젝트 수준에서 작업 역할 청구 요금 재정의

프로젝트 관리자는 특정 프로젝트의 작업 역할에 대한 청구 요금을 지정할 수 있습니다. 이 프로젝트 수준의 청구 요율은 이 작업 역할에 대한 시스템 수준의 청구 요율을 무시합니다. Workfront은 시스템 수준 청구 요금을 사용하는 대신 작업 역할의 프로젝트 수준 청구 요금을 사용하여 수익을 계산합니다.

이 문서에서는 프로젝트에 대한 시스템 작업 역할 청구 요율을 대체할 수 있는 방법에 대해 설명합니다.

프로젝트의 작업 역할 청구 요율 재정의 및 프로젝트 수익 계산에 대한 일반 정보는 프로젝트의 청구 요율 재정의 및 수익 계산 개요를 참조하십시오.

프로젝트의 수익을 계산하는 데 사용되는 작업 역할에 대한 자세한 내용은 청구 및 수익 개요 문서의 수익 및 비용 계층 개요사용자 및 역할 할당에 따른 작업에 대한 수익 계산 섹션을 참조하십시오.

NOTE
실제 매출의 경우, 청구됨으로 표시된 청구 기록에 추가된 시간에 적용되는 청구 요금은 청구 기록이 청구된 후에 발생하는 청구 요금 무시의 영향을 받지 않아야 합니다.

액세스 요구 사항

이 문서의 기능에 대한 액세스 요구 사항을 보려면 확장하십시오.
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront 패키지

프로젝트에 대한 작업 역할 청구 요율을 재정의하려면: 모든 Workfront 또는 워크플로 패키지

작업 역할에 속성을 적용하려면: Workflow Ultimate

Adobe Workfront 라이선스

표준

플랜

액세스 수준 구성

프로젝트 및 재무 데이터에 대한 액세스 편집

작업 역할에 대한 관리 액세스

개체 권한 청구 요금 편집이 포함된 프로젝트에 대한 권한 관리

자세한 내용은 Workfront 설명서의 액세스 요구 사항을 참조하십시오.

프로젝트 수준에서 작업 역할 청구 요금 재정의

프로젝트에 대한 작업의 청구 요율을 대체할 때 유효 일자를 지정할 수 있으며 각 일자 범위에는 다른 요율이 있습니다. 유효 일자를 지정하지 않으면 입력한 청구 단가 대체가 프로젝트의 전체 기간에 사용되어 수익을 계산합니다.

프로젝트 템플릿에 새 청구 요금을 추가할 수 있으며, 이 요금은 해당 템플릿에서 프로젝트를 만들 때 프로젝트 청구 요금이 됩니다. 템플릿 편집에 대한 자세한 내용은 프로젝트 템플릿 편집을 참조하십시오.

TIP
Workflow Ultimate 패키지가 없으면 프로젝트에 대한 사용자 청구 요금을 재정의할 수 없습니다.

프로젝트에 대한 청구 요율을 대체하려면

  1. 청구 요율을 재정의할 프로젝트로 이동합니다.

  2. 왼쪽 패널에서 청구 요금​을 클릭합니다.

    또는

    아직 선택하지 않은 경우 왼쪽 패널에서 요금​을 클릭하고 청구 탭을 클릭합니다.

  3. 청구 요금 추가 > 새 작업 역할 청구 요금​을 클릭합니다.

    새 청구 요금 상자가 열립니다.

  4. 작업 역할 필드에서 청구 요금을 변경할 작업 역할을 선택합니다.

  5. (선택사항) 청구 요금에 대한 속성(예: 대리 또는 위치)을 선택합니다.

    시스템 관리자는 설정 영역에서 비율 속성을 정의합니다.

  6. 청구 요금 재정의에 사용할 통화​를 선택하십시오.

  7. 청구 요금 필드에 청구 요금 재정의를 입력한 다음 저장​을 클릭하여 청구 요금을 한 번 재정의합니다

    또는

    청구 요금 재정의를 추가하려면 요금 추가​를 클릭하십시오.

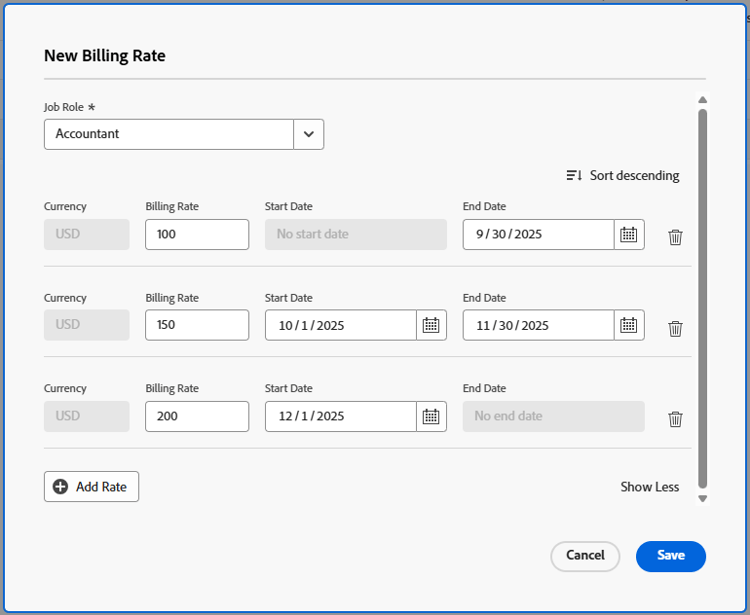

  8. (조건부) 일자 유효 청구 단가 대체의 경우 각 행에 다음 정보를 입력합니다.

    • 청구 요금: 프로젝트 시작부터 첫 번째 재정의 첫 번째 날짜까지의 청구 요금 값입니다.
    • 시작 날짜: 청구 요금 재정의가 시작되는 날짜입니다.
    • 종료 날짜: 청구 요금 재정의가 종료되는 날짜입니다.

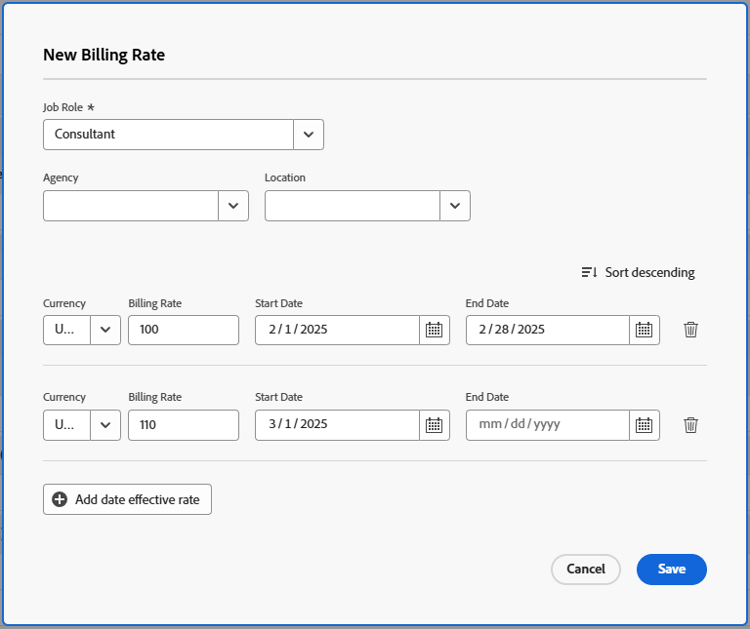

    재정의 날짜가 포함된 청구 요금

    Workfront은 프로젝트의 매출을 계산할 때 이러한 기간 동안 발생하는 시간에 재정의 작업 역할 비율을 적용합니다.

    Workfront을 사용하면 재정의 기간 사이에 간격을 둘 수 있지만, 의도적인지 확인하는 경고가 표시됩니다.

    첫 번째 대체 비율에 대해 시작 일자를 지정하거나 마지막 대체 비율에 대해 종료 일자를 지정하지 않아도 됩니다.

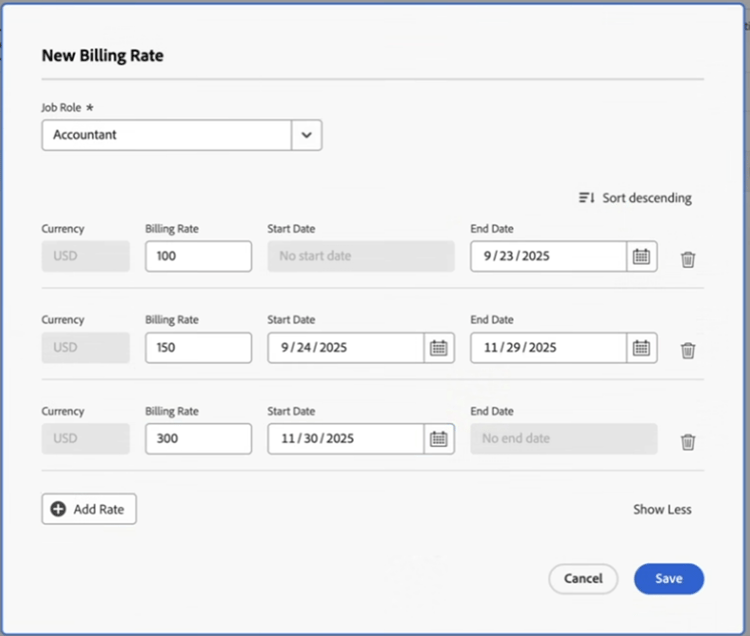

    청구 단가 재정의를 하나만 입력하는 경우 해당 단가는 프로젝트의 전체 기간에 적용됩니다. 날짜 효과 재정의를 여러 개 추가하는 경우 Workfront에서는 첫 번째 재정의가 종료 날짜 이전의 모든 시간에 적용되고 마지막 재정의는 시작 날짜 이후의 모든 시간에 적용된다고 가정합니다.

    Workfront에서는 첫 번째 재정의의 종료 날짜보다 오래된 날짜가 있는 모든 시간에 대해 첫 번째 재정의 비율이 적용되고, 마지막 재정의 시작 날짜보다 오래된 날짜가 있는 모든 시간에 대해 마지막 재정의 비율이 적용된다고 가정합니다.

    프로젝트의 계획된 시작 일자 전에 시간이 기록되는 경우 첫 번째 청구 요금이 사용됩니다.

    프로젝트의 계획된 완료 일자 이후 시간이 기록되는 경우 마지막 청구 요금이 사용됩니다.

  9. 저장​을 클릭합니다.
