プロジェクト レベルでのユーザーの請求レートの上書き

プロジェクトマネージャーは、特定のプロジェクトのユーザーの請求レートを指定できます。 このプロジェクトレベルの請求レートは、このユーザーのシステムレベルの請求レートを上書きします。 Workfrontでは、システムレベルの請求レートではなく、プロジェクトレベルのユーザーの請求レートを使用して収益を計算します。

この記事では、プロジェクトのシステムユーザーの請求レートを上書きする方法について説明します。

プロジェクトの請求レートの上書きとプロジェクト収益の計算について詳しくは、​ プロジェクトでの請求レートの上書きと収益の計算の概要を参照してください。

プロジェクトでの収益の計算について詳しくは、収益とコスト階層の概要およびユーザーと役割の割り当てに基づくタスクの収益計算 セクション(請求と収益の概要)を参照してください。

NOTE
実収益の場合、請求としてマークされた請求記録に追加された時間に適用される請求レートは、請求記録の請求後に発生する請求レートの上書きの影響を受けません。

アクセス要件

展開すると、この記事の機能のアクセス要件が表示されます。
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront パッケージ ワークフロー Ultimate
Adobe Workfront プラン 標準
アクセスレベル設定

プロジェクトおよび財務データへのアクセスを編集する

また、次のいずれかを持っている必要があります。

  • システム管理者のアクセスレベル。

  • 編集アクセスに設定されたアクセスレベルでの ユーザー 設定には、作成および設定を微調整 の下で有効となる少なくとも 2 つのうち 1 つの ユーザー管理者 オプションがあります。

    これらの2つのオプションのうち、 ユーザー管理者(グループユーザー) が有効になっている場合は、ユーザーがメンバーであるグループのグループ管理者である必要があります。

オブジェクト権限 財務データの編集を含むプロジェクトに対する権限を管理します

詳しくは、Workfront ドキュメントのアクセス要件を参照してください。

プロジェクト レベルでのユーザー請求率の上書き

プロジェクト上のユーザーの請求レートを上書きする場合は、有効日を割り当てることができ、各日付範囲に異なるレートを設定できます。 有効日を割り当てない場合は、入力した請求レートの上書きが、収益を計算するためにプロジェクトの全期間に使用されます。

プロジェクトのユーザーの請求レートを上書きするには:

  1. 請求料金を上書きするプロジェクトに移動します。

  2. 左側のパネルで「レート」をクリックします。 最初に「さらに表示」をクリックする必要がある場合もあります。

  3. まだ選択されていない場合は、請求 タブをクリックします。

  4. 請求レートを追加 > 新規ユーザー請求レート」をクリックします。

    「新規ユーザー請求レート」ボックスが開きます。

  5. ユーザー」フィールドで、請求率を変更するユーザーを選択します。

  6. 請求レートの上書きに使用する​ 通貨 ​を選択します。

  7. 請求レート」フィールドに、最初の請求レートの上書きを入力します。

  8. (オプション)「日付有効レートを追加」をクリックして、請求レートの上書きを追加します。

  9. (条件付き)複数の請求レートの上書きを追加する場合は、各行に次の情報を指定します。

    • 請求レート:指定した期間内の請求レートの値。
    • 開始日:請求レートの上書きが開始される日付。
    • 終了日:請求レートの上書きが終了した日付。

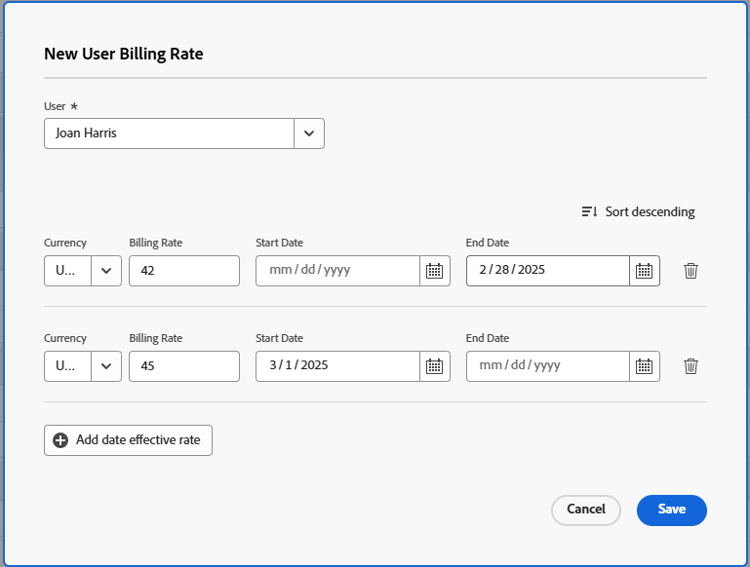

    有効な日付を表示する新規ユーザー請求率ボックス

    Workfrontでは、プロジェクトの収益を計算する際に、これらの時間枠の間に発生した時間にオーバーライドのユーザーレートが適用されます。

    Workfrontでは、オーバーライドのタイムライン間にギャップを残すことができますが、意図的であることを確認する警告が表示されます。

    最初の上書きレートに開始日を指定する必要はなく、最後の上書きレートに終了日を指定する必要もありません。

    請求レートの上書きを1つだけ入力した場合、そのレートはプロジェクトの全期間に適用されます。 複数の日付有効な上書きを追加する場合、Workfrontでは、最初の上書きは終了日より前のすべての時間に適用され、最後の上書きは開始日より後のすべての時間に適用されることを前提としています。

    Workfront では、最初の変更の終了日より前の日付のすべての時間に、最初の上書き料金を適用し、最後の変更の開始日よりも後の日付のすべての時間に、最後の上書き料金を適用すると見なされます。

    プロジェクトの予定開始日より1時間前に記録された場合、最初の請求レートが使用されます。

    プロジェクトの予定完了日の後に1時間がログに記録された場合は、最終請求レートが使用されます。

  10. 保存」をクリックします。
