プロジェクトレベルでの担当業務請求レートの上書き

プロジェクトマネージャーは、特定のプロジェクトの担当業務に対する請求レートを指定できます。このプロジェクトレベルの請求レートは、この担当業務のシステムレベルの請求レートを上書きします。Workfront は、担当業務のプロジェクトレベルの請求レート使用して、システムレベルの請求レートを使用する代わりに、収益を計算します。

この記事では、プロジェクトのシステム担当業務の請求料金を上書きする方法について説明します。

プロジェクトの担当業務の請求レートの上書きおよびプロジェクト収益の計算に関する一般的な情報については、​ プロジェクトでの請求レートの上書きと収益の計算の概要を参照してください。

プロジェクトの収益を計算するために使用される担当業務の詳細については、記事請求と収益の概要の「収益とコスト階層の概要」および「​ ユーザーと役割の割り当てに基づくタスクの収益計算」セクションを参照してください。

NOTE
実収益の場合、請求としてマークされた請求記録に追加された時間に適用される請求レートは、請求記録の請求後に発生する請求レートの上書きの影響を受けません。

アクセス要件

展開すると、この記事の機能のアクセス要件が表示されます。
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront パッケージ

プロジェクトの担当業務の請求レートを上書きするには:Workfrontまたはワークフローパッケージ

担当業務に属性を適用するには:ワークフローUltimate

Adobe Workfront プラン

標準

プラン

アクセスレベル設定

プロジェクトおよび財務データへのアクセスを編集する

担当業務の管理アクセス

オブジェクト権限 請求率の編集を含むプロジェクトへの権限を管理します

詳しくは、Workfront ドキュメントのアクセス要件を参照してください。

プロジェクトレベルでの担当業務請求レートの上書き

プロジェクトのジョブの請求レートを上書きする場合は、有効日を割り当てることができ、各日付範囲に異なるレートを設定できます。 有効日を割り当てない場合は、入力した請求レートの上書きが、収益を計算するためにプロジェクトの全期間に使用されます。

新しい請求レートをプロジェクトテンプレートに追加し、そのテンプレートからプロジェクトを作成すると、その請求レートがプロジェクトの請求レートになります。 テンプレートの編集について詳しくは、プロジェクトテンプレートを編集を参照してください。

TIP
Workflow Ultimate パッケージがない限り、プロジェクトのユーザーの請求レートを上書きすることはできません。

プロジェクトの請求料金を上書きする手順は、次のとおりです。

  1. 請求料金を上書きするプロジェクトに移動します。

  2. 左側のパネルで「請求料金」をクリックします。

    または

    左側のパネルで「料金」をクリックし、まだ選択されていない場合は「請求」タブをクリックします。

  3. 請求率を追加/新規担当業務請求率​をクリックします。

    「新規請求料金」ボックスが開きます。

  4. 担当業務」フィールドで、請求料金を変更する担当業務を選択します。

  5. (オプション)代理店や場所など、請求率の属性を選択します。

    システム管理者は、設定領域でレート属性を定義します。

  6. 請求レートの上書きに使用する​ 通貨 ​を選択します。

  7. 請求レート」フィールドに請求レートの上書きを入力し、保存​をクリックして請求レートを1回上書きします

    または

    料率を追加」をクリックして、請求料金の上書きをさらに追加します。

  8. (条件付き)日付有効な請求レートの上書きについては、各行に次の情報を入力します。

    • 請求レート: プロジェクトの開始から最初の上書きの最初の日付までの請求レートの値。
    • 開始日:請求レートの上書きが開始される日付。
    • 終了日:請求レートの上書きが終了した日付。

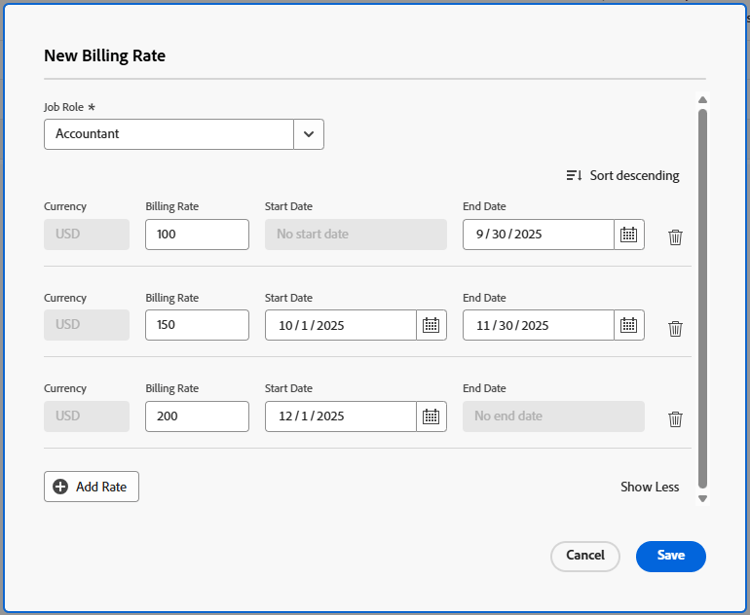

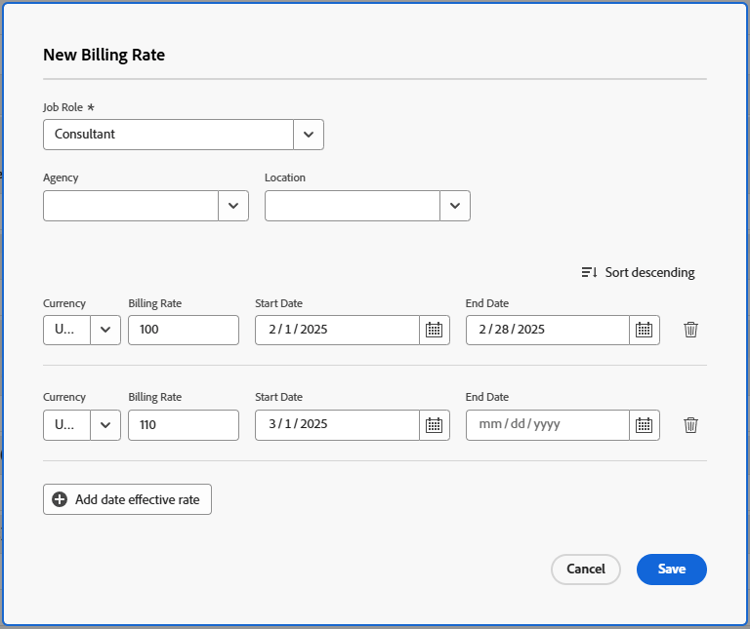

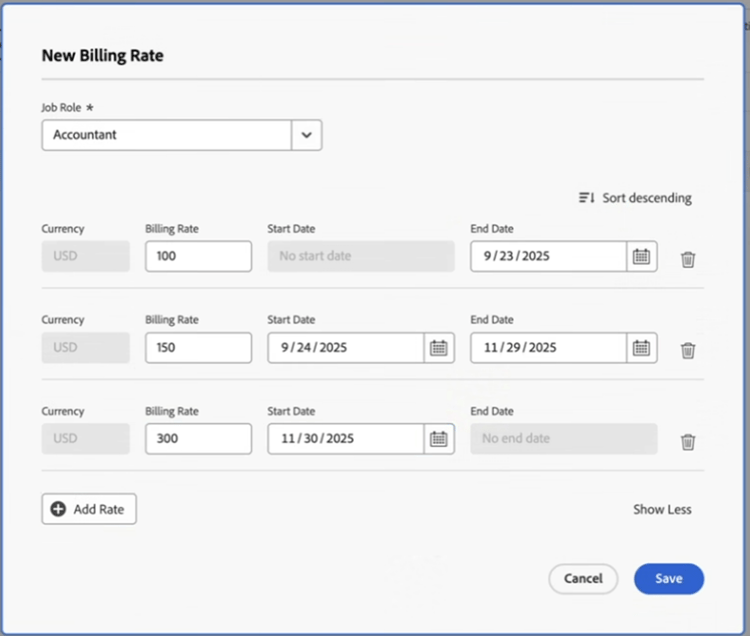

    上書き日を含む請求レート

    Workfrontでは、プロジェクトの収益を計算する際に、これらの時間枠の間に発生した時間に上書き担当業務率が適用されます。

    Workfrontでは、オーバーライドのタイムライン間にギャップを残すことができますが、意図的であることを確認する警告が表示されます。

    最初の上書きレートに開始日を指定する必要はなく、最後の上書きレートに終了日を指定する必要もありません。

    請求レートの上書きを1つだけ入力した場合、そのレートはプロジェクトの全期間に適用されます。 複数の日付有効な上書きを追加する場合、Workfrontでは、最初の上書きは終了日より前のすべての時間に適用され、最後の上書きは開始日より後のすべての時間に適用されることを前提としています。

    Workfront では、最初の変更の終了日より前の日付のすべての時間に、最初の上書き料金を適用し、最後の変更の開始日よりも後の日付のすべての時間に、最後の上書き料金を適用すると見なされます。

    プロジェクトの予定開始日より1時間前に記録された場合、最初の請求レートが使用されます。

    プロジェクトの予定完了日の後に1時間がログに記録された場合は、最終請求レートが使用されます。

  9. 保存」をクリックします。
