Imponi predecessori

I predecessori sono attività da cui dipendono altre attività per il completamento. Le relazioni con i predecessori influiscono sulle date di inizio e di completamento delle attività e in ultima analisi sulla sequenza temporale del progetto.

Per informazioni sui predecessori, vedere Panoramica sui predecessori delle attività.

Se si impostano relazioni di predecessori tra attività, si definisce in che modo l'inizio o la fine di un'attività dipendente dipende dall'inizio o dalla fine delle attività predecessori. Questa operazione viene eseguita utilizzando tipi di dipendenza diversi.

Per informazioni sui tipi di dipendenza, vedere Panoramica sui tipi di relazione tra attività.

Panoramica dei predecessori forzati

IMPORTANT
È necessario imporre ai predecessori di richiedere il rispetto delle relazioni con i predecessori. Senza applicare i predecessori, le attività dipendenti possono iniziare e finire indipendentemente dall'inizio e dalla fine dei predecessori, indipendentemente dai tipi di dipendenza.

Puoi applicare la relazione di predecessore quando imposti predecessori su un progetto.

Se viene applicato un predecessore, l'attività successore non può iniziare prima del completamento del predecessore. Ad esempio, se si applica una relazione Fine-Inizio tra l'Attività A e l'Attività B, l'Attività B non può iniziare (lo Stato deve rimanere Nuovo e la Percentuale di completamento deve rimanere 0%) finché l'Attività A non viene contrassegnata come completata. L’applicazione delle relazioni si applica a tutti i tipi di predecessori.

Requisiti di accesso

Espandi per visualizzare i requisiti di accesso per la funzionalità in questo articolo.

Per eseguire i passaggi descritti in questo articolo, è necessario disporre dei seguenti diritti di accesso:

table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
piano Adobe Workfront Qualsiasi
Licenza Adobe Workfront

Nuovo: Standard

OPPURE

Corrente: Piano

Configurazioni del livello di accesso Modifica accesso ad attività e progetti
Autorizzazioni oggetto Gestire le autorizzazioni per le attività e il progetto

Per ulteriori dettagli sulle informazioni contenute in questa tabella, vedere Requisiti di accesso nella documentazione di Workfront.

Imponi un predecessore a livello di attività

  1. Passare all'attività successore di cui si desidera applicare il predecessore.

  2. Fai clic su Predecessori nel pannello a sinistra, quindi fai clic su Aggiungi predecessore. Potrebbe essere necessario fare clic su Mostra altro, quindi su Predecessori.

  3. (Condizionale) Se desideri aggiungere un predecessore per più progetti, rimuovi il nome del progetto nel campo Progetto principale e sostituiscilo con un altro progetto.

  4. Specifica il nome dell'attività predecessore o delle attività nel campo Attività.

  5. Specificare il Tipo di dipendenza tra queste due attività.

    Il tipo di dipendenza predefinito è Fine-Inizio.

  6. Seleziona il campo Imposto per applicare il predecessore.

  7. Fai clic su Salva.

Imporre un predecessore in un elenco di attività

  1. Consente di passare a un elenco di attività in un progetto.

  2. Dal menu a discesa Visualizza, selezionare la Visualizzazione standard.

  3. Prendi nota del numero di attività che intendi designare come predecessore.

  4. Individuare l'attività successore di cui si desidera applicare il predecessore.

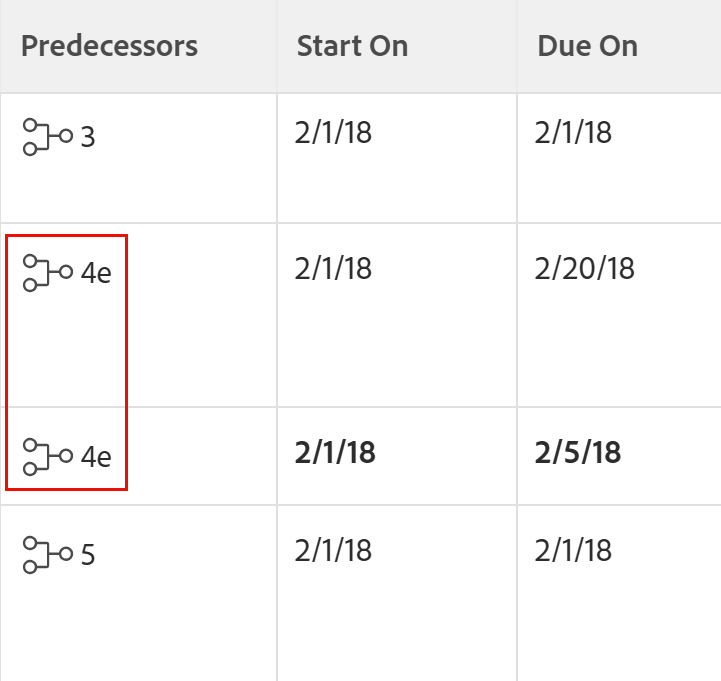

  5. Nella colonna Predecessori, inizia a immettere il numero dell'attività predecessore seguito da "e". Digitare ad esempio "1e" per aggiungere l'attività numero 1 come predecessore dell'attività selezionata.

  6. Fare clic su Invio per salvare le informazioni sul predecessore per l'attività.
