Benutzerkostensätze auf Projektebene überschreiben

Die Informationen auf dieser Seite beziehen sich auf Funktionen, die noch nicht allgemein verfügbar sind. Sie ist nur in der Sandbox-Vorschau-Umgebung verfügbar.

Sie können angeben, wie hoch der Kostensatz für eine Benutzerin oder einen Benutzer bei einem bestimmten Projekt ist. Dieser Kostensatz auf Projektebene setzt den Kostensatz auf Systemebene für diesen Benutzer außer Kraft. Workfront verwendet zur Berechnung der Kosten den Kostensatz auf Projektebene des Aufgabengebiets, anstatt den Kostensatz auf Systemebene zu verwenden.

In diesem Artikel wird beschrieben, wie Sie die Kostensätze der Systembenutzenden für ein Projekt überschreiben können.

Weitere Informationen zur Kostenberechnung für das Projekt finden Sie unter Übersicht über Umsatz und Kostenhierarchie und Kosten nachverfolgen.

Zugriffsanforderungen

Erweitern, um die Zugriffsanforderungen für die in diesem Artikel beschriebene Funktionalität anzuzeigen.
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront-Paket Workflow Ultimate
Adobe Workfront-Lizenz Standard
Konfigurationen der Zugriffsebene

Zugriff auf Projekte und Finanzdaten bearbeiten

Sie müssen außerdem über eine der folgenden verfügen:

  • Die Zugriffsebene des Systemadministrators.

  • Benutzer Einstellung in Ihrer Zugriffsebene konfiguriert auf Bearbeiten Zugriff, mit Erstellen und mindestens einer der beiden Benutzeradmin Optionen unter Optimieren Sie Ihre Einstellungen .

    Wenn diese beiden Optionen Benutzeradministrator (Gruppenbenutzer)) aktiviert , müssen Sie Gruppenadministrator einer Gruppe sein, in der der Benutzer Mitglied ist.

Objektberechtigungen Verwalten Sie Berechtigungen für das Projekt, das die Option Finanzdaten bearbeiten enthält.

Weitere Informationen finden Sie unter Zugriffsanforderungen in der Dokumentation zu Workfront.

Voraussetzungen

Für den Benutzer muss das Feld Überschreiben des Kostensatzes zulässig in seinem Benutzerprofil aktiviert sein. Wenn ein(e) Benutzende® das Feld „Kostenüberschreibungen“ nicht aktiviert hat, sind für diesen/n Benutzenden keine Kostenüberschreibungen für ein Projekt zulässig, und das System verwendet den Satz im Benutzerprofil, um die Kosten zu berechnen.

Weitere Informationen finden Sie Bearbeiten des Benutzerprofils.

Benutzerkostensätze auf Projektebene überschreiben

  1. Wechseln Sie zu dem Projekt, für das Sie Kostensätze überschreiben möchten.

  2. Klicken Sie linken auf „Tarife“. Möglicherweise müssen Sie zunächst auf "anzeigen“.

  3. Klicken Sie auf Registerkarte Kosten“, falls diese Option noch nicht ausgewählt ist.

  4. Klicken Sie Kostensatz hinzufügen > Neuer Benutzerkostensatz.

    Das Feld Neuer Benutzerkostensatz wird geöffnet.

  5. Wählen im Feld den Benutzer aus, für den Sie den Kostensatz ändern möchten.

  6. Wählen Sie Währung für die Außerkraftsetzung des Kostensatzes.

  7. Geben Sie Feld „Kostensatz die erste Überschreibung des Kostensatzes ein.

  8. (Optional) Klicken Sie auf Gültigen Datumssatz hinzufügen, um weitere Überschreibungen des Kostensatzes hinzuzufügen.

    note note
    NOTE
    Wenn Sie eine einmalige Tarifüberschreibungen eingeben, gilt dies für die gesamte Lebensdauer des Projekts.
    Wenn Sie im Laufe der Zeit unterschiedliche Raten haben möchten, können Sie mehrere datumswirksame Überschreibungen hinzufügen.
  9. (Bedingt) Wenn Sie mehrere Überschreibungen von Kostensätzen hinzufügen, geben Sie die folgenden Informationen für jede Zeile an:

    • Kostensatz: Der Wert des Kostensatzes während des angegebenen Zeitraums.
    • Startdatum: Das Datum, an dem die Überschreibung des Kostensatzes beginnt.
    • Enddatum: Das Datum, an dem die Außerkraftsetzung des Kostensatzes endet.

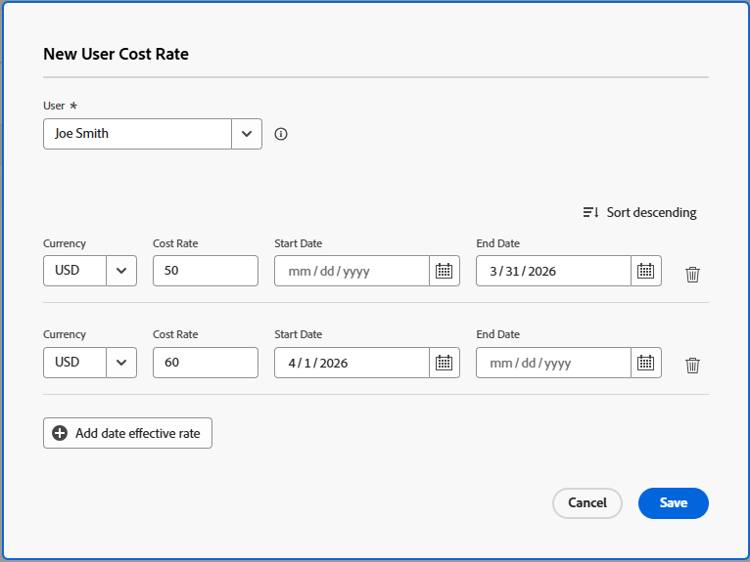

    Feld „Neuer Benutzerkostensatz“ mit Gültigkeitsdaten

    Workfront wendet den Satz für Aufgabengebiete überschreiben auf die Stunden an, die während dieser Zeitrahmen bei der Berechnung der Kosten für das Projekt auftreten.

    Zwischen den Zeitrahmen zweier Außerkraftsetzungsraten sollte es keine Lücken geben. Das Startdatum einer Überschreibungsrate sollte der Tag sein, der unmittelbar auf das Enddatum des vorherigen Überschreibungsdatums folgt.

    Es ist nicht erforderlich, ein Startdatum für den ersten Überschreibungssatz oder ein Enddatum für den letzten Überschreibungssatz anzugeben.

    Es wird empfohlen, den Standardsatz für die erste Überschreibungsrate zu verwenden.

    Workfront geht davon aus, dass die erste Überschreibungsrate auf alle Stunden angewendet wird, deren Datum älter als das Enddatum der ersten Überschreibungsrate ist, und dass die letzte Überschreibungsrate auf alle Stunden angewendet wird, deren Datum neuer als das Startdatum der letzten Überschreibung ist.

    Wenn eine Stunde vor dem geplanten Startdatum des Projekts protokolliert wird, wird der allererste Kostensatz verwendet.

    Wenn eine Stunde nach dem geplanten Abschlussdatum des Projekts protokolliert wird, wird der letzte Kostensatz verwendet.

  10. Klicken Sie auf Speichern.
