檢視:受排程例外影響的任務
此任務檢視會識別因週末、個人休假或其他排程例外而必須延遲完成的任務。
此檢視會顯示下列專案:
- 任務持續時間
- 任務的計劃開始與計畫完成日期
- 根據任務的計劃開始與計畫完成日期之間的天數的任務持續時間(日曆持續時間)
- 任務開始時,專案排程的天數(行事曆開始日期)
- 根據任務的計劃開始與計畫完成日期之間的工作日數任務的工作日持續時間(工作日持續時間)

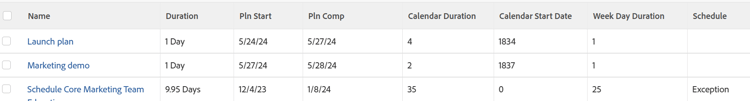

- 如果「工作日期間」大於工作的期間,這表示工作期間有例外天數,則會將工作標示為「例外」。
存取需求
展開以檢視本文中功能的存取需求。
您必須具有下列存取權才能執行本文中的步驟:
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
---|---|
Adobe Workfront計畫 | 任何 |
Adobe Workfront授權 |
目前:
新增:
|
存取層級設定* |
編輯報告、儀表板、行事曆的存取權以修改報告 編輯對篩選器、檢視、群組的存取權以修改檢視 |
物件許可權 | 管理報表的許可權 |
如需有關此表格的詳細資訊,請參閱Workfront檔案中的存取需求。
檢視受排程例外影響的任務
-
前往工作清單。
-
從 檢視 下拉式功能表中,選取 新增檢視。
-
在 資料行預覽 區域中,排除除一個資料行以外的所有資料行。
-
按一下剩餘欄的標題,然後按一下 切換到文字模式 > 編輯文字模式。
-
移除您在 編輯文字模式 方塊中找到的文字,並取代為下列程式碼:
code language-none column.0.descriptionkey=name column.0.link.linkproperty.0.name=ID column.0.link.linkproperty.0.valuefield=ID column.0.link.linkproperty.0.valueformat=int column.0.link.lookup=link.view column.0.link.valuefield=objCode column.0.link.valueformat=val column.0.linkedname=direct column.0.listsort=string(name) column.0.namekey=name.abbr column.0.querysort=name column.0.shortview=false column.0.stretch=100 column.0.valuefield=name column.0.valueformat=HTML column.0.width=150 column.1.descriptionkey=duration column.1.linkedname=direct column.1.listsort=intAsInt(durationMinutes) column.1.namekey=duration.abbr column.1.querysort=durationMinutes column.1.shortview=false column.1.stretch=0 column.1.valuefield=durationFieldLong column.1.valueformat=compound column.1.viewalias=duration column.1.width=80 column.2.descriptionkey=plannedstartdate column.2.linkedname=direct column.2.listsort=atDateAsAtDate(plannedStartDate) column.2.namekey=plannedstartdate.abbr column.2.querysort=plannedStartDate column.2.shortview=false column.2.stretch=0 column.2.valuefield=plannedStartDate column.2.valueformat=atDate column.2.width=80 column.3.descriptionkey=plannedcompletiondate column.3.linkedname=direct column.3.listsort=atDateAsAtDate(plannedCompletionDate) column.3.namekey=plannedcompletiondate.abbr column.3.querysort=plannedCompletionDate column.3.shortview=false column.3.stretch=0 column.3.valuefield=plannedCompletionDate column.3.valueformat=atDate column.3.width=80 column.4.aggregator.displayformat=int column.4.aggregator.function=SUM column.4.aggregator.namekey=id column.4.aggregator.valueexpression=DATEDIFF({plannedCompletionDate}, {plannedStartDate})+1 column.4.aggregator.valueformat=intAsInt column.4.descriptionkey=id column.4.linkedname=direct column.4.listsort=intAsInt(ID) column.4.name=Calendar Duration column.4.querysort=ID column.4.shortview=false column.4.stretch=0 column.4.valueexpression=DATEDIFF({plannedCompletionDate},{plannedStartDate})+1 column.4.valueformat=int column.4.width=80 column.5.aggregator.displayformat=int column.5.aggregator.function=SUM column.5.aggregator.namekey=id column.5.aggregator.valueexpression=DATEDIFF({plannedStartDate},{project}. {plannedStartDate})+0 column.5.aggregator.valueformat=intAsInt column.5.descriptionkey=id column.5.linkedname=direct column.5.listsort=intAsInt(ID) column.5.name=Calendar Start Date column.5.querysort=ID column.5.shortview=false column.5.stretch=0 column.5.valueexpression=DATEDIFF({plannedStartDate},{project}.{plannedStartDate})+0 column.5.valueformat=int column.5.width=80 column.6.aggregator.displayformat=int column.6.aggregator.function=SUM column.6.aggregator.namekey=id column.6.aggregator.valueexpression=WEEKDAYDIFF({plannedStartDate}, {plannedCompletionDate})+0 column.6.aggregator.valueformat=HTML column.6.descriptionkey=id column.6.linkedname=direct column.6.listsort=intAsInt(ID) column.6.name=Week Day Duration column.6.querysort=ID column.6.shortview=false column.6.stretch=0 column.6.valueexpression=WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate})+0 column.6.valueformat=int column.6.width=80 column.7.aggregator.displayformat=int column.7.aggregator.expression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.aggregator.function=SUM column.7.aggregator.namekey=id column.7.aggregator.valueformat=HTML column.7.linkedname=direct column.7.listsort=intAsInt(ID) column.7.name=Schedule column.7.querysort=ID column.7.shortview=false column.7.stretch=0 column.7.valueexpression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.valueformat=HTML column.7.width=80
-
按一下 完成 > 儲存檢視。
