視圖:任務視圖的同一列中計畫小時數的實際小時數

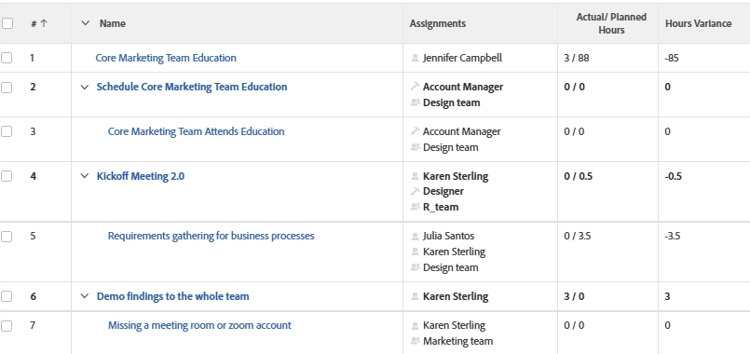

在此任務視圖中,每個任務的實際記錄小時數顯示在計畫小時數內。
訪問要求
您必須具有以下訪問權限才能執行本文中的步驟:
*要瞭解您擁有的計畫、許可證類型或訪問權限,請與您的Workfront管理員聯繫。
在任務視圖中查看計畫小時數的實際小時數
要應用此視圖,請執行以下操作:
-
轉到任務清單。
-
從 視圖 下拉菜單,選擇 新建視圖。
-
在 列預覽 框中,刪除除一個列之外的所有列。
-
按一下其餘列的標題,然後按一下 切換到文本模式。
-
將滑鼠移到文本模式區域上,然後按一下 按一下可編輯文本。
-
刪除在中查找的文本 文本模式 框,並用以下代碼替換它:
column.0.descriptionkey=name column.0.link.linkproperty.0.name=ID column.0.link.linkproperty.0.valuefield=ID column.0.link.linkproperty.0.valueformat=int column.0.link.lookup=link.view column.0.link.valuefield=objCode column.0.link.valueformat=val column.0.linkedname=direct column.0.listsort=string(name) column.0.namekey=name.abbr column.0.querysort=name column.0.shortview=false column.0.stretch=100 column.0.valuefield=name column.0.valueformat=HTML column.0.width=150 column.1.viewalias=assignments column.1.displayname= column.1.linkedname=direct column.1.namekey=分配 column.1.valuefield=assignmentsListString column.1.valueformat=HTML column.1.tile.name=component.assignments清單 column.2.displayname=實際/計畫小時數 column.2.linkedname=direct column.2.namekey=實際工時要求 column.2.querysort=actualWork column.2.textmode=true column.2.valueexpression=CONCAT({actualWorkRequired}/60,' /「,{workRequired}/60) column.2.valuefield=actualWorkRequired column.2.valueformat=複合 column.2.viewalias=actualworkred column.3.aggregator.function=SUM column.3.aggregator.valueexpression=SUB({actualWork}, {workRequired}) column.3.aggregator.valueformat=compound column.3.displayname=小時數差異 column.3.linkedname=direct column.3.textmode=true column.3.valueexpression=SUB({actualWork}, {workRequired})/60 column.3.valueformat=customNumberAsString
-
按一下 保存視圖。
recommendation-more-help
5f00cc6b-2202-40d6-bcd0-3ee0c2316b43
