建立 SUB、SUM、DIV 或 PROD 資料運算式

Last update: Mon Feb 17 2025 00:00:00 GMT+0000 (Coordinated Universal Time)
  • 主題:
  • 自訂表單

建立對象:

  • 經驗豐富
  • 管理員
  • 主機
  • 使用者

觀看這段影片,您將會瞭解:

  • SUB、SUM、DIV 和 PROD 運算式的功能
  • 如何在計算欄位中建立 SUB 資料運算式

video poster

https://video.tv.adobe.com/v/335177/?quality=12&learn=on&enablevpops

其他資訊:ROUND 運算式

建立 ROUND 運算式

ROUND 運算式將任何數字四捨五入到一定的小數位數。

大多數情況下,ROUND 資料運算式會搭配另一個資料運算式,而且在格式欄位為「文字」或「數字」時使用。

我們來建立一個計算欄位,確定規劃時數與任務實際記錄時數之間的差異,而這個欄位將需要使用 SUB 運算式,如下所示:

SUB({workRequired},{actualWorkRequired})

由於追蹤時間以分鐘為單位,而偏好的格式是以小時為單位,運算式的結果也必須除以 60,如下所示:

DIV(SUB({workRequired},{actualWorkRequired}),60)

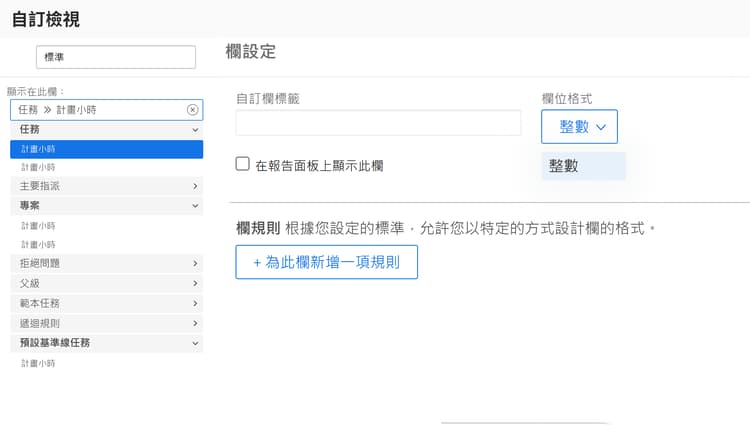

若在自訂表單中建立計算欄位時格式變更為「數字」,當您在視圖中新增欄位時可以變更數字格式。

附帶使用情況報告的工作負載平衡器

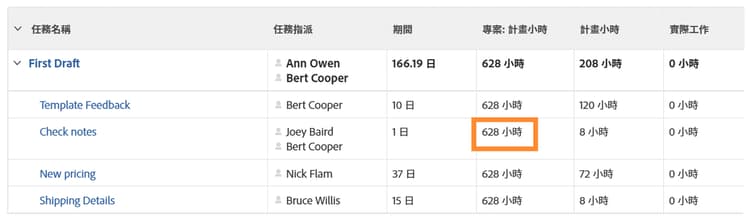

但是,如果建立自訂表單時欄位格式為「文字」,則在視圖中無法輕易變更格式。您必須使用 ROUND 運算式,避免在專案中看到類似這樣的數字:

附帶使用情況報告的工作負載平衡器

在計算欄位中使用 ROUND 資料運算式

ROUND 運算式包含運算式名稱 (ROUND) 以及兩個資料點,這是指一般情況。這些資料點可能是運算式或是 Workfront 中的欄位,後面帶有數字,表示您想要有多少個小數位數。

運算式的結構如下:ROUND(data point, #)

在計算規劃時數與實際時數的差異的運算式中,請使用 DIV(SUB({workRequired},{actualWorkRequired}),60) 運算式作為第一個資料點。接著確保該運算式產生的任何數字,在小數點右側不會產生超過兩個位數。

附帶使用情況報告的工作負載平衡器

運算式可以寫成這樣:ROUND(DIV(SUB({workRequired},{actualWorkRequired}),60),2)。
