视图:受计划例外影响的任务
Last update: Fri Nov 15 2024 00:00:00 GMT+0000 (Coordinated Universal Time)
创建对象:
- 用户
此任务视图标识由于周末、个人休息时间或其他计划例外而必须延迟完成的任务。
此视图显示以下内容:
- 任务持续时间
- 任务的计划开始日期和计划完成日期
- 任务的持续时间,根据任务的计划开始日期和计划完成日期之间的天数(日历持续时间)
- 任务开始时,项目计划内的天数(日历开始日期)
- 任务的周日期长根据任务的计划开始日期和计划完成日期之间的工作日数(周日期长)
- 如果“工作日”持续时间大于任务的持续时间(这表示任务持续时间中存在例外天数),则任务将标记为“例外”。
访问要求
展开以查看本文中各项功能的访问要求。
您必须具有以下权限才能执行本文中的步骤:
Adobe Workfront计划
任何
Adobe Workfront许可证
当前:
- 请求修改视图
- 计划修改报告
新增:
- 修改视图的参与者
- 用于修改报告的标准
访问级别配置*
编辑对报告、功能板和日历的访问权限以修改报告
编辑对筛选器、视图和分组的访问权限以修改视图
对象权限
管理报表的权限
有关此表中信息的更多详细信息,请参阅Workfront文档中的访问要求。

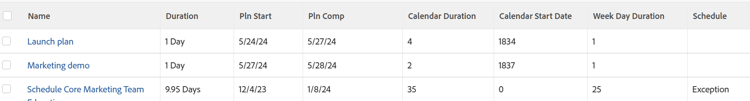

查看受计划例外影响的任务
-
转到任务列表。
-
从 视图 下拉菜单中,选择 新建视图。
-
在 列预览 区域,除一个列外,请删除所有列。
-
单击其余列的标题,然后单击 切换到文本模式 > 编辑文本模式。
-
删除在 编辑文本模式 框中找到的文本,然后将其替换为以下代码:
column.0.descriptionkey=name column.0.link.linkproperty.0.name=ID column.0.link.linkproperty.0.valuefield=ID column.0.link.linkproperty.0.valueformat=int column.0.link.lookup=link.view column.0.link.valuefield=objCode column.0.link.valueformat=val column.0.linkedname=direct column.0.listsort=string(name) column.0.namekey=name.abbr column.0.querysort=name column.0.shortview=false column.0.stretch=100 column.0.valuefield=name column.0.valueformat=HTML column.0.width=150 column.1.descriptionkey=duration column.1.linkedname=direct column.1.listsort=intAsInt(durationMinutes) column.1.namekey=duration.abbr column.1.querysort=durationMinutes column.1.shortview=false column.1.stretch=0 column.1.valuefield=durationFieldLong column.1.valueformat=compound column.1.viewalias=duration column.1.width=80 column.2.descriptionkey=plannedstartdate column.2.linkedname=direct column.2.listsort=atDateAsAtDate(plannedStartDate) column.2.namekey=plannedstartdate.abbr column.2.querysort=plannedStartDate column.2.shortview=false column.2.stretch=0 column.2.valuefield=plannedStartDate column.2.valueformat=atDate column.2.width=80 column.3.descriptionkey=plannedcompletiondate column.3.linkedname=direct column.3.listsort=atDateAsAtDate(plannedCompletionDate) column.3.namekey=plannedcompletiondate.abbr column.3.querysort=plannedCompletionDate column.3.shortview=false column.3.stretch=0 column.3.valuefield=plannedCompletionDate column.3.valueformat=atDate column.3.width=80 column.4.aggregator.displayformat=int column.4.aggregator.function=SUM column.4.aggregator.namekey=id column.4.aggregator.valueexpression=DATEDIFF({plannedCompletionDate}, {plannedStartDate})+1 column.4.aggregator.valueformat=intAsInt column.4.descriptionkey=id column.4.linkedname=direct column.4.listsort=intAsInt(ID) column.4.name=Calendar Duration column.4.querysort=ID column.4.shortview=false column.4.stretch=0 column.4.valueexpression=DATEDIFF({plannedCompletionDate},{plannedStartDate})+1 column.4.valueformat=int column.4.width=80 column.5.aggregator.displayformat=int column.5.aggregator.function=SUM column.5.aggregator.namekey=id column.5.aggregator.valueexpression=DATEDIFF({plannedStartDate},{project}. {plannedStartDate})+0 column.5.aggregator.valueformat=intAsInt column.5.descriptionkey=id column.5.linkedname=direct column.5.listsort=intAsInt(ID) column.5.name=Calendar Start Date column.5.querysort=ID column.5.shortview=false column.5.stretch=0 column.5.valueexpression=DATEDIFF({plannedStartDate},{project}.{plannedStartDate})+0 column.5.valueformat=int column.5.width=80 column.6.aggregator.displayformat=int column.6.aggregator.function=SUM column.6.aggregator.namekey=id column.6.aggregator.valueexpression=WEEKDAYDIFF({plannedStartDate}, {plannedCompletionDate})+0 column.6.aggregator.valueformat=HTML column.6.descriptionkey=id column.6.linkedname=direct column.6.listsort=intAsInt(ID) column.6.name=Week Day Duration column.6.querysort=ID column.6.shortview=false column.6.stretch=0 column.6.valueexpression=WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate})+0 column.6.valueformat=int column.6.width=80 column.7.aggregator.displayformat=int column.7.aggregator.expression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.aggregator.function=SUM column.7.aggregator.namekey=id column.7.aggregator.valueformat=HTML column.7.linkedname=direct column.7.listsort=intAsInt(ID) column.7.name=Schedule column.7.querysort=ID column.7.shortview=false column.7.stretch=0 column.7.valueexpression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.valueformat=HTML column.7.width=80
-
单击 完成 > 保存视图。
