Visa: aktiviteter som påverkas av schemaundantag
I den här aktivitetsvyn identifieras aktiviteter som måste slutföras sent på grund av helger, personlig tid av eller andra schemaundantag.

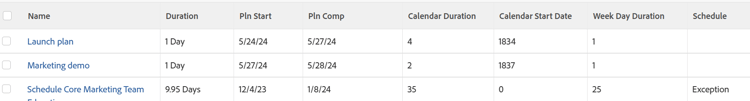

I den här vyn visas följande:
- Aktiviteternas längd
- De planerade start- och slutförandedatumen för aktiviteterna
- Aktiviteternas längd enligt antalet dagar mellan aktiviteternas planerade startdatum och planerade slutförandedatum (kalendervaraktighet)
- Antalet dagar i projektets schema när aktiviteten startar (kalenderns startdatum)
- Veckodagslängd för uppgifterna enligt antalet veckodagar mellan planerat start- och slutförandedatum för aktiviteterna (Veckodagslängd)
- Om Veckodagslängd är längre än aktiviteternas längd, vilket betyder att det finns undantagsdagar i aktiviteternas längd, markeras aktiviteterna som ett undantag.
Åtkomstkrav
Du måste ha följande åtkomst för att kunna utföra stegen i den här artikeln:
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
---|---|
Adobe Workfront | Alla |
Adobe Workfront-licens |
Aktuell:
Nytt:
|
Konfigurationer på åtkomstnivå* |
Redigera åtkomst till rapporter, instrumentpaneler och kalendrar för att ändra en rapport Redigera åtkomst till filter, vyer och grupperingar för att ändra en vy |
Objektbehörigheter | Hantera behörigheter i en rapport |
Mer information om informationen i den här tabellen finns i Åtkomstkrav i Workfront-dokumentationen.
Visa aktiviteter som påverkas av schemaundantag
-
Gå till en lista med uppgifter.
-
Välj Ny vy i listrutan Visa.
-
Ta bort alla kolumner utom en i området Förhandsvisa kolumn.
-
Klicka på rubriken för den återstående kolumnen och klicka sedan på Växla till textläge > Redigera textläge.
-
Ta bort den text du söker i rutan Redigera textläge och ersätt den med följande kod:
code language-none column.0.descriptionkey=name column.0.link.linkproperty.0.name=ID column.0.link.linkproperty.0.valuefield=ID column.0.link.linkproperty.0.valueformat=int column.0.link.lookup=link.view column.0.link.valuefield=objCode column.0.link.valueformat=val column.0.linkedname=direct column.0.listsort=string(name) column.0.namekey=name.abbr column.0.querysort=name column.0.shortview=false column.0.stretch=100 column.0.valuefield=name column.0.valueformat=HTML column.0.width=150 column.1.descriptionkey=duration column.1.linkedname=direct column.1.listsort=intAsInt(durationMinutes) column.1.namekey=duration.abbr column.1.querysort=durationMinutes column.1.shortview=false column.1.stretch=0 column.1.valuefield=durationFieldLong column.1.valueformat=compound column.1.viewalias=duration column.1.width=80 column.2.descriptionkey=plannedstartdate column.2.linkedname=direct column.2.listsort=atDateAsAtDate(plannedStartDate) column.2.namekey=plannedstartdate.abbr column.2.querysort=plannedStartDate column.2.shortview=false column.2.stretch=0 column.2.valuefield=plannedStartDate column.2.valueformat=atDate column.2.width=80 column.3.descriptionkey=plannedcompletiondate column.3.linkedname=direct column.3.listsort=atDateAsAtDate(plannedCompletionDate) column.3.namekey=plannedcompletiondate.abbr column.3.querysort=plannedCompletionDate column.3.shortview=false column.3.stretch=0 column.3.valuefield=plannedCompletionDate column.3.valueformat=atDate column.3.width=80 column.4.aggregator.displayformat=int column.4.aggregator.function=SUM column.4.aggregator.namekey=id column.4.aggregator.valueexpression=DATEDIFF({plannedCompletionDate}, {plannedStartDate})+1 column.4.aggregator.valueformat=intAsInt column.4.descriptionkey=id column.4.linkedname=direct column.4.listsort=intAsInt(ID) column.4.name=Calendar Duration column.4.querysort=ID column.4.shortview=false column.4.stretch=0 column.4.valueexpression=DATEDIFF({plannedCompletionDate},{plannedStartDate})+1 column.4.valueformat=int column.4.width=80 column.5.aggregator.displayformat=int column.5.aggregator.function=SUM column.5.aggregator.namekey=id column.5.aggregator.valueexpression=DATEDIFF({plannedStartDate},{project}. {plannedStartDate})+0 column.5.aggregator.valueformat=intAsInt column.5.descriptionkey=id column.5.linkedname=direct column.5.listsort=intAsInt(ID) column.5.name=Calendar Start Date column.5.querysort=ID column.5.shortview=false column.5.stretch=0 column.5.valueexpression=DATEDIFF({plannedStartDate},{project}.{plannedStartDate})+0 column.5.valueformat=int column.5.width=80 column.6.aggregator.displayformat=int column.6.aggregator.function=SUM column.6.aggregator.namekey=id column.6.aggregator.valueexpression=WEEKDAYDIFF({plannedStartDate}, {plannedCompletionDate})+0 column.6.aggregator.valueformat=HTML column.6.descriptionkey=id column.6.linkedname=direct column.6.listsort=intAsInt(ID) column.6.name=Week Day Duration column.6.querysort=ID column.6.shortview=false column.6.stretch=0 column.6.valueexpression=WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate})+0 column.6.valueformat=int column.6.width=80 column.7.aggregator.displayformat=int column.7.aggregator.expression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.aggregator.function=SUM column.7.aggregator.namekey=id column.7.aggregator.valueformat=HTML column.7.linkedname=direct column.7.listsort=intAsInt(ID) column.7.name=Schedule column.7.querysort=ID column.7.shortview=false column.7.stretch=0 column.7.valueexpression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.valueformat=HTML column.7.width=80
-
Klicka på Klar > Spara vy.
