Exibição: tarefas afetadas pelas exceções de agendamento
Criado para:
- Usuário
Essa exibição de tarefa identifica tarefas que terão que ser concluídas com atraso por causa de fins de semana, Tempo livre pessoal ou outras exceções de agendamento.
Essa exibição mostra o seguinte:
- A duração das tarefas
- As Datas de Início Planejadas e de Término Planejadas das tarefas
- A duração das tarefas de acordo com o número de dias entre o Início Planejado e as Datas de Término Planejadas das tarefas (Duração do Calendário)
- O número do dia no cronograma do projeto quando a tarefa começa (Data de Início do Calendário)
- A Duração do Dia da Semana das tarefas de acordo com o número de dias da semana entre o Início Planejado e as Datas de Término Planejadas das tarefas (Duração do Dia da Semana)
- Se a Duração do dia da semana for maior que a duração das tarefas, o que sugere que há dias de exceção na duração das tarefas, as tarefas serão marcadas como uma "Exceção".
Requisitos de acesso
Você deve ter o seguinte acesso para executar as etapas deste artigo:
Atual:
- Solicitação para modificar uma exibição
- Planejar a modificação de um relatório
Novo:
- Colaborador para modificar uma visualização
- Padrão para modificar um relatório
Editar acesso a relatórios, painéis e calendários para modificar um relatório
Editar acesso a Filtros, Visualizações, Agrupamentos para modificar uma visualização
Para obter mais detalhes sobre as informações nesta tabela, consulte Requisitos de acesso na documentação do Workfront.

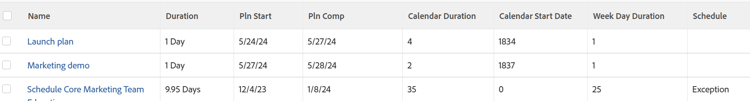

Exibir tarefas afetadas pelas exceções de agendamento
-
Ir para uma lista de tarefas.
-
No menu suspenso Exibir, selecione Nova Exibição.
-
Na área Visualização da coluna, elimine todas as colunas, exceto uma.
-
Clique no cabeçalho da coluna restante e em Alternar para Modo de Texto > Editar Modo de Texto.
-
Remova o texto localizado na caixa Editar Modo de Texto e substitua-o pelo seguinte código:
column.0.descriptionkey=name column.0.link.linkproperty.0.name=ID column.0.link.linkproperty.0.valuefield=ID column.0.link.linkproperty.0.valueformat=int column.0.link.lookup=link.view column.0.link.valuefield=objCode column.0.link.valueformat=val column.0.linkedname=direct column.0.listsort=string(name) column.0.namekey=name.abbr column.0.querysort=name column.0.shortview=false column.0.stretch=100 column.0.valuefield=name column.0.valueformat=HTML column.0.width=150 column.1.descriptionkey=duration column.1.linkedname=direct column.1.listsort=intAsInt(durationMinutes) column.1.namekey=duration.abbr column.1.querysort=durationMinutes column.1.shortview=false column.1.stretch=0 column.1.valuefield=durationFieldLong column.1.valueformat=compound column.1.viewalias=duration column.1.width=80 column.2.descriptionkey=plannedstartdate column.2.linkedname=direct column.2.listsort=atDateAsAtDate(plannedStartDate) column.2.namekey=plannedstartdate.abbr column.2.querysort=plannedStartDate column.2.shortview=false column.2.stretch=0 column.2.valuefield=plannedStartDate column.2.valueformat=atDate column.2.width=80 column.3.descriptionkey=plannedcompletiondate column.3.linkedname=direct column.3.listsort=atDateAsAtDate(plannedCompletionDate) column.3.namekey=plannedcompletiondate.abbr column.3.querysort=plannedCompletionDate column.3.shortview=false column.3.stretch=0 column.3.valuefield=plannedCompletionDate column.3.valueformat=atDate column.3.width=80 column.4.aggregator.displayformat=int column.4.aggregator.function=SUM column.4.aggregator.namekey=id column.4.aggregator.valueexpression=DATEDIFF({plannedCompletionDate}, {plannedStartDate})+1 column.4.aggregator.valueformat=intAsInt column.4.descriptionkey=id column.4.linkedname=direct column.4.listsort=intAsInt(ID) column.4.name=Calendar Duration column.4.querysort=ID column.4.shortview=false column.4.stretch=0 column.4.valueexpression=DATEDIFF({plannedCompletionDate},{plannedStartDate})+1 column.4.valueformat=int column.4.width=80 column.5.aggregator.displayformat=int column.5.aggregator.function=SUM column.5.aggregator.namekey=id column.5.aggregator.valueexpression=DATEDIFF({plannedStartDate},{project}. {plannedStartDate})+0 column.5.aggregator.valueformat=intAsInt column.5.descriptionkey=id column.5.linkedname=direct column.5.listsort=intAsInt(ID) column.5.name=Calendar Start Date column.5.querysort=ID column.5.shortview=false column.5.stretch=0 column.5.valueexpression=DATEDIFF({plannedStartDate},{project}.{plannedStartDate})+0 column.5.valueformat=int column.5.width=80 column.6.aggregator.displayformat=int column.6.aggregator.function=SUM column.6.aggregator.namekey=id column.6.aggregator.valueexpression=WEEKDAYDIFF({plannedStartDate}, {plannedCompletionDate})+0 column.6.aggregator.valueformat=HTML column.6.descriptionkey=id column.6.linkedname=direct column.6.listsort=intAsInt(ID) column.6.name=Week Day Duration column.6.querysort=ID column.6.shortview=false column.6.stretch=0 column.6.valueexpression=WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate})+0 column.6.valueformat=int column.6.width=80 column.7.aggregator.displayformat=int column.7.aggregator.expression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.aggregator.function=SUM column.7.aggregator.namekey=id column.7.aggregator.valueformat=HTML column.7.linkedname=direct column.7.listsort=intAsInt(ID) column.7.name=Schedule column.7.querysort=ID column.7.shortview=false column.7.stretch=0 column.7.valueexpression=IF((WEEKDAYDIFF({plannedStartDate},{plannedCompletionDate}))>({duration}/480),"Exception","") column.7.valueformat=HTML column.7.width=80
-
Clique em Concluído > Salvar exibição.
