그룹화: 프로젝트 백분율 분류 1

이 사용자 정의 프로젝트 그룹에서는 완료율 값 범위로 그룹화된 프로젝트를 표시할 수 있습니다. 분류는 0~25%, 26~50%, 51~75% 등 25% 포인트 증가의 완료율 값을 보여 줍니다.

다음 그룹화는 완료율 값별로 프로젝트를 이러한 그룹화 중 하나로 구성합니다.

  • 0%
  • 1-25%
  • 26-50%
  • 51-75%
  • 76-99%
  • 100%


액세스 요구 사항

을 확장하여 이 문서의 기능에 대한 액세스 요구 사항을 봅니다.

이 문서의 단계를 수행하려면 다음 액세스 권한이 있어야 합니다.

table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Adobe Workfront 플랜 임의
Adobe Workfront 라이센스*

신규:

  • 필터를 수정하는 기여자

  • 보고서를 수정하는 표준

현재:

  • 필터 수정 요청

  • 보고서 수정 계획

액세스 수준 구성

보고서, 대시보드, 캘린더에 대한 액세스 권한을 편집하여 보고서 수정

필터, 보기, 그룹화에 대한 액세스 권한을 편집하여 필터 수정

개체 권한 보고서에 대한 권한 관리

*자세한 내용은 Workfront 설명서의 액세스 요구 사항을 참조하십시오.

프로젝트 비율 분류별 그룹화

이 그룹화를 적용하려면:

  1. 프로젝트 목록으로 이동합니다.

  2. 그룹화 드롭다운 메뉴에서 새 그룹화 ​을 선택합니다.

  3. 텍스트 모드로 전환 ​을 클릭합니다.

  4. 상자의 텍스트를 제거하고 사용 가능한 공간에 다음 코드를 붙여넣습니다.

    code language-none
    group.0.linkedname=direct
    group.0.name=Percent Breakdown
    group.0.notime=false
    group.0.valueexpression=IF({percentComplete}=0,"0 %",IF({percentComplete}<=26,"0-25 %",IF({percentComplete}<=51,"26-50 %",IF({percentComplete}<=76,"51-75 %",IF({percentComplete}<100,"76-99 %","100 %")))))
    group.0.valueformat=string

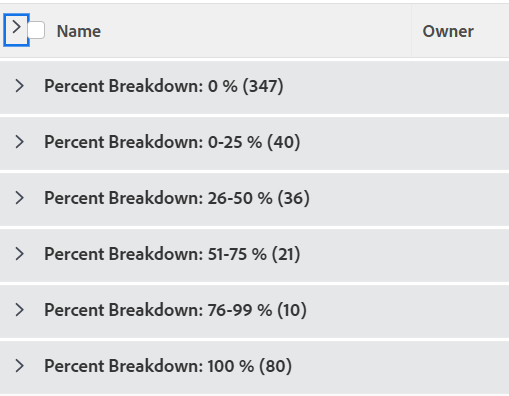

  5. 완료 > 그룹화 저장 ​을 클릭합니다.

  6. (선택 사항) 그룹화 이름을 업데이트한 다음 그룹화 저장 ​을 클릭합니다.
