프로젝트 타임라인 다시 계산
타임라인을 다시 계산하면 관리자는 프로젝트와 관련된 다양한 요소가 프로젝트의 타임라인에 미치는 영향을 확인할 수 있습니다. 프로젝트의 타임라인은 계획된 일자와 예상 일자를 나타냅니다.
일정, 직원 휴가 및 프로젝트 범위를 벗어나는 기타 항목을 변경하는 것은 프로젝트 타임라인에 즉시 영향을 주지 않습니다. 타임라인이 다시 계산되면 프로젝트 타임라인이 영향을 받습니다. 외부 영향은 다시 계산이 발생할 때까지 프로젝트에 영향을 주지 않습니다.
이 문서에서는 타임라인 재계산이 발생하는 방법에 대해 설명합니다.
프로젝트 작업에 관련된 모든 사용자에 대해 특별한 액세스 권한 없이 자동 타임라인 재계산이 수행됩니다. 또한 타임라인을 수동으로 다시 계산할 수 있습니다.
액세스 요구 사항
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
---|---|
Adobe Workfront 플랜 | 임의 |
Adobe Workfront 라이선스 |
새로운 기능: 표준 또는 현재: 플랜 |
액세스 수준 구성 |
프로젝트에 대한 액세스 편집 시스템 관리자가 시스템의 모든 프로젝트에 대한 타임라인을 다시 계산 |
개체 권한 | 프로젝트에 대한 권한 관리 |
이 표의 정보에 대한 자세한 내용은 Workfront 설명서의 액세스 요구 사항을 참조하십시오.
자동 재계산
기본적으로 프로젝트 타임라인은 프로젝트 범위가 변경될 때 매일 또는 매일 밤 자동으로 다시 계산됩니다. Workfront 관리자는 설정의 프로젝트 환경 설정 영역에서 타임라인 설정을 관리하여 매일 밤 또는 모든 범위 변경 시 타임라인을 자동으로 계산할지 여부를 결정합니다. 자세한 내용은 프로젝트에 대한 타임라인 다시 계산 구성을 참조하십시오.
프로젝트 타임라인 자동 재계산 automatic-recalculation-of-project-timelines
Workfront은 다음 조건이 모두 충족되는 프로젝트에 대해서만 매일 타임라인을 다시 계산합니다.
-
현재 상태
-
프로젝트 업데이트 유형이 자동 또는 자동으로 설정되고 변경 시 로 설정됩니다.
자세한 내용은 프로젝트 업데이트 형식 개요를 참조하십시오.
-
지난 3개월 내에 마지막 업데이트 날짜가 있습니다. Workfront 관리자는 이 기본 기능을 변경할 수 있습니다. 자세한 내용은 프로젝트에 대한 타임라인 다시 계산 구성을 참조하십시오.
-
프로젝트 타임라인의 마지막 계산 날짜가 현재 역일 내에 없습니다. 즉, 프로젝트 타임라인의 마지막 계산 날짜가 현재 날짜의 00:00 이전입니다.
프로젝트의 타임라인이 업데이트되는 빈도를 구성할 수 있습니다. 프로젝트 타임라인이 업데이트되면 프로젝트에 대한 변경 사항을 기반으로 다시 계산됩니다.
자세한 내용은 프로젝트 업데이트 형식 선택을 참조하세요.
프로젝트 타임라인의 자동 재계산을 트리거하는 작업 actions-that-trigger-an-automatic-recalculation-of-project-timelines
프로젝트 수명의 다양한 범위 변경 사항은 다음 작업을 포함하여 프로젝트 타임라인을 자동으로 다시 계산합니다.
- 작업 상태를 업데이트하는 중입니다.
- 작업을 다른 프로젝트로 이동.
- 작업의 계획된 일자 또는 계획된 완료 일자 업데이트.
- 작업의 기간 유형, 작업 제한 또는 할당자 수 업데이트.
- 작업 전임 작업 관계를 업데이트하는 중입니다.
- 작업의 계획된 완료 일자에 시간을 추가하는 작업에 승인 추가.
승인 설정에 대한 자세한 내용은 전역 승인 설정 구성을 참조하세요.
수동 재계산 manual-recalculation
프로젝트 소유자는 개별 프로젝트에 대한 타임라인을 수동으로 다시 계산할 수 있습니다. Workfront 관리자는 Workfront의 모든 타임라인을 수동으로 다시 계산할 수 있습니다.
개별 프로젝트에 대한 타임라인 또는 일괄적으로 다시 계산 recalculate-timelines-for-individual-projects-or-in-bulk
프로젝트 페이지나 프로젝트 목록 또는 보고서에서 Workfront의 프로젝트 타임라인을 다시 계산할 수 있습니다.
-

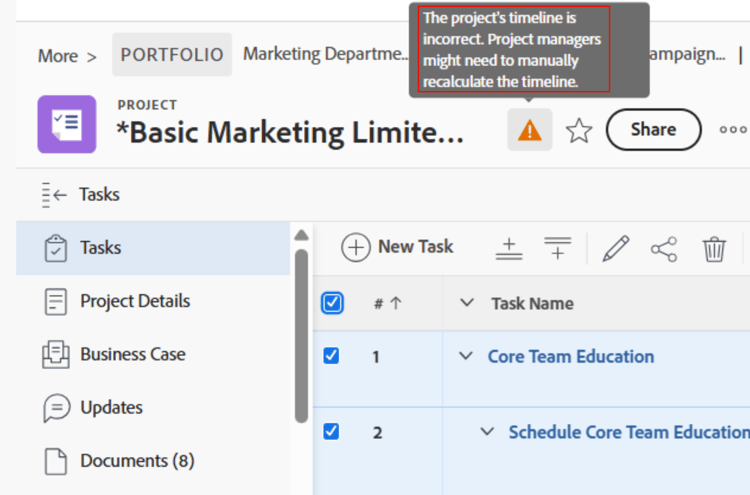

타임라인을 다시 계산할 프로젝트로 이동한 다음 프로젝트 이름 왼쪽에 있는 자세히 아이콘
또는
프로젝트 목록 또는 보고서로 이동하여 하나 또는 여러 프로젝트를 선택한 다음 목록 맨 위에 있는 자세히 아이콘
note tip TIP 프로젝트의 복잡성에 따라 최적의 성능을 보장하기 위해 타임라인을 일괄 재계산할 때 많은 수의 프로젝트를 선택하지 않는 것이 좋습니다. 프로젝트를 너무 복잡하게 만들 수 있는 몇 가지 사항은 여러 종속성 또는 할당이거나 사용자 정의 필드의 수가 많을 수 있습니다. -
타임라인 다시 계산 을 클릭합니다. 타임라인이 다시 계산되고 성공 메시지가 화면에 표시됩니다.
note tip TIP 타임라인 재계산이 완료되기 전에 일부 계획된 또는 예상 일자가 흐리게 표시될 수 있습니다. 이는 재계산이 아직 완료되지 않았으며 날짜는 변경될 수 있음을 의미합니다.
프로젝트 편집 상자에서 수동으로 타임라인 일괄 재계산 manually-recalculate-timelines-in-bulk-in-the-edit-projects-box
여러 프로젝트를 일괄적으로 편집하여 타임라인을 수동으로 다시 계산할 수 있습니다.
-
프로젝트 목록으로 이동합니다.
-
목록에서 여러 프로젝트를 선택한 다음 편집 을 클릭합니다.
-
설정 을 클릭한 다음 타임라인 다시 계산 을 선택합니다.
-
변경 내용 저장 을 클릭합니다.
시스템의 모든 프로젝트에 대한 타임라인 다시 계산(Workfront 관리자만) recalculate-timelines-for-all-projects-in-the-system-workfront-administrators-only
Workfront 관리자는 타임라인 다시 계산 진단을 실행하여 Workfront 시스템의 모든 타임라인을 즉시 다시 계산할 수 있습니다. 이를 통해 모든 프로젝트 관리자는 계획된 일자와 예상 일자 모두에 대한 외부 변경 사항의 영향을 즉시 확인할 수 있습니다.
전체 Workfront 사이트의 타임라인 다시 계산에 대한 자세한 내용은 프로젝트에 대한 타임라인 다시 계산 구성에서 전체 Workfront 인스턴스의 타임라인 다시 계산 섹션을 참조하십시오.
