차트로 보고서 만들기
이 비디오에서는 특히 프로젝트 작업 추적을 위해 차트를 사용하여 데이터를 효과적으로 시각화하는 방법을 설명합니다. Workfront에서 두 가지 유형의 보고서를 만드는 방법을 보여 줍니다.
프로젝트별 지연 작업 보고서:
- 목록 보고서로 시작하고 필터를 적용하여 현재 프로젝트에서 완료되지 않은 지연 작업만 표시합니다.
- 프로젝트 이름별로 작업을 그룹화하고 파이 차트를 만들어 프로젝트 간 지연 작업의 분포를 시각화합니다.
- 쉽게 액세스할 수 있도록 차트를 기본 탭으로 설정합니다.
프로젝트별 작업 및 진행 상태 보고서:
- 첫 번째 보고서를 복사하고 작업 진행 상태에 대한 다른 그룹화를 추가합니다.
- 모든 작업을 포함하도록 필터를 제거하여 프로젝트 실행 중 진행 상황을 표시합니다.
- 스택이 서로 다른 진행 상태를 나타내는 프로젝트당 총 작업 수를 표시하려면 누적 세로 막대형 차트를 사용합니다.
- 필요한 경우 색상을 사용자 정의하고 보고서를 저장합니다.
이 비디오에서는 원형 및 누적 세로 막대형 차트와 같은 차트를 통해 작업 배포 및 프로젝트 성능에 대한 통찰력을 제공하여 사용자가 프로젝트를 비교하고 작업 진행 상황을 시각적으로 이해하는 데 도움이 되는 방법을 소개합니다.
핵심 사항
- 차트 데이터 명확성 향상: 원형 또는 열 차트와 같은 차트로 데이터를 시각화하면 목록 보고서에 비해 작업 배포 및 프로젝트 진행 상황을 더 쉽게 이해할 수 있습니다.
- 특정 인사이트에 대한 필터링: 필터(예: 현재 프로젝트에서 미완료, 지연된 작업)를 적용하면 타깃팅된 분석을 위해 관련 데이터에 집중할 수 있습니다.
- 더 나은 조직을 위한 그룹화: 프로젝트 이름 또는 진행 상태별로 작업을 그룹화하면 데이터가 효과적으로 구성되어 프로젝트 간 의미 있는 비교를 수행할 수 있습니다.
- 차트 사용자 지정 옵션: 사용자는 차트 종류(예: 원형, 열, 막대)를 선택하고 기본 설정 또는 브랜딩에 맞게 색상을 사용자 지정할 수 있습니다.
- 세부 인사이트에 대한 누적 세로 막대형 차트: 누적 세로 막대형 차트는 프로젝트 내 작업 진행 상황을 종합적으로 표시하여 전체 작업과 해당 상태를 하나의 시각화로 보여줍니다.
“차트로 보고서 만들기” 활동
활동 1: 보고서에 차트 추가
분기 말이 다가오고 있으며 최근에 완료된 프로젝트가 예산에 어떻게 고정되어 있는지 확인하려고 합니다. 계획된 비용 및 프로젝트의 실제 비용을 보여 주는 보고서를 만듭니다. 지난 분기에 완료된 프로젝트만 보려고 합니다. 사용자 정의 색상을 사용하여 조합 열 차트를 추가합니다.
답변 1
-
메인 메뉴에서 보고서를 선택합니다.
-
새 보고서 메뉴를 클릭하고 프로젝트를 선택합니다.
-

열 (보기) 탭에서 열 추가를 클릭합니다.
-
프로젝트 > 계획된 비용을 선택하고 이 열을 합계별로 요약합니다.
-
다시 열 추가를 클릭합니다.
-
프로젝트 > 실제 비용을 선택하고 이 열을 합계별로 요약합니다.
-

그룹화 탭에서 보고서를 프로젝트 > 이름별로 그룹화하도록 설정합니다.
-

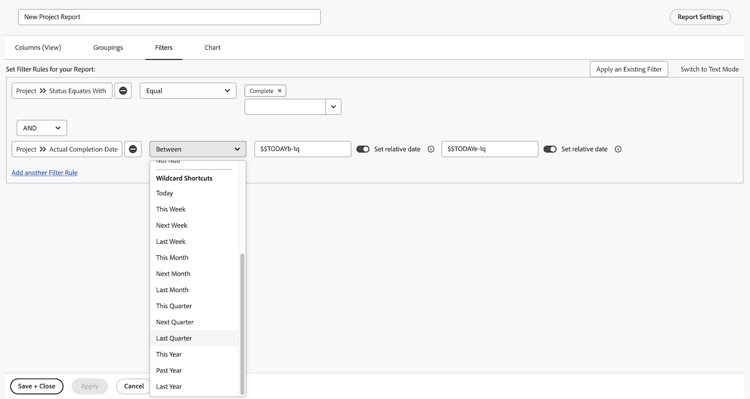

필터 탭에서 두 개의 필터 규칙을 추가합니다.
- 프로젝트 > 동일시된 상태 > 완료
- 프로젝트 > 실제 완료 일자 > 지난 분기
-

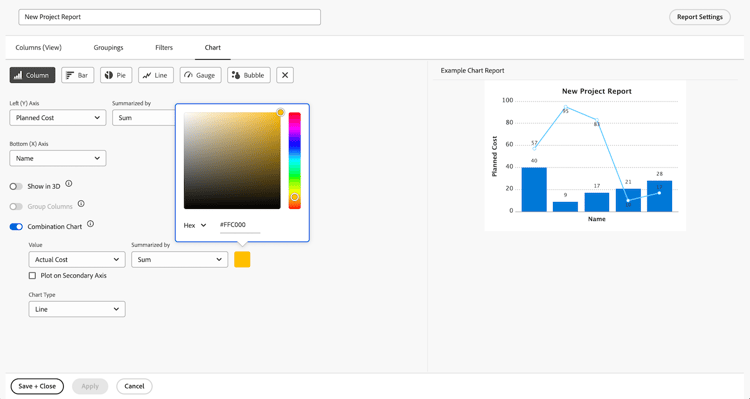

차트 탭에서 차트 유형에 대한 열을 선택합니다.
-
왼쪽(Y) 축에 대해 계획된 비용을(를) 선택하십시오.
-
아래쪽(X) 축에 대해 이름을 선택하세요.
-
조합 차트 단추를 클릭하고 값 필드에서 실제 비용을(를) 선택합니다.
-
차트 종류 필드에서 Line을 선택합니다.
-
실제 비용 색상을 변경하려면 색 상자를 클릭하십시오. 색상을 선택합니다.
-
저장 및 닫기를 클릭합니다. 보고서 이름을 입력하라는 메시지가 표시되면 “지난 분기에 완료된 프로젝트별 계획된 비용과 실제 비용의 비교”라고 지정합니다.
