グループ化:タスクのパーセントでの分類 1
このカスタムのプロジェクトのグループ化では、プロジェクトを完了率の値の範囲でグループ化して表示できます。内訳には、25 パーセントポイント増分の完了率の値が表示されます:0~25%、25~50%など。
次のグループ化では、タスクを完了率の値で整理して、6 つの異なるグループに分類します。
- 0%
- 1~25%
- 26~50%
- 51~75%
- 76~99%
- 100%
アクセス要件
この記事の手順を実行するには、次のアクセス権が必要です。
*保有するプラン、ライセンスタイプ、アクセス権を確認するには、Workfront 管理者に問い合わせてください。

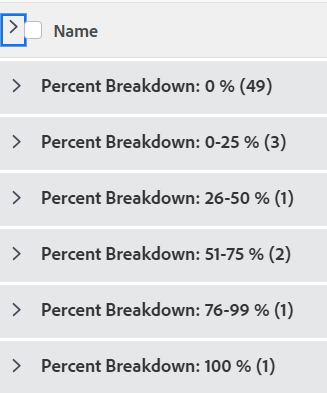

タスクの割合によるグループ化の内訳
このグループ化を適用するには、次の操作を行います。
-
タスクのリストに移動します。
-
「グループ化」ドロップダウンメニューで「新規グループ化」を選択します。
-
「テキスト モードに切り替える」をクリックします。
-
報告書のグループ化 エリア内のテキストを削除します。
-
次のコードでテキストを置き換えます。
group.0.linkedname=direct group.0.name=Percent Breakdown group.0.notime=false group.0.valueexpression=IF({percentComplete}=0,"0 %",IF({percentComplete}<=26,"0-25 %",IF({percentComplete}<=51,"25-50 %",IF({percentComplete}<=76,"50-75 %",IF({percentComplete}<100,"75-99 %","100 %"))))) group.0.valueformat=string
-
「グループ化の保存」をクリックします。
