Rapporto: ora preventivata

Quando si desidera condividere le informazioni sull'ora preventivata con altri utenti che non dispongono dell'accesso al planner risorse, è possibile creare un rapporto sull'ora preventivata. Puoi quindi condividere il report con loro.

IMPORTANT
Le ore preventivate vengono di solito aggiornate ogni ora (raramente, può richiedere un massimo di tre ore) nel database di Adobe Workfront. L’aggiornamento del rapporto non aggiorna necessariamente le informazioni sulle ore in esso contenute. Puoi visualizzare il tempo trascorso dall’ultimo aggiornamento nell’angolo in alto a destra di ogni rapporto sulle ore preventivate. L’aggiornamento del rapporto aggiorna le informazioni in esso contenute solo quando è trascorsa più di un’ora dall’ultimo aggiornamento.

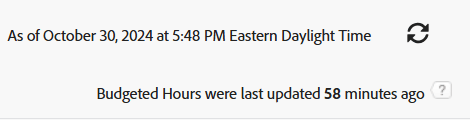

Avviso sincronizzazione ore report preventivate

Requisiti di accesso

Espandi per visualizzare i requisiti di accesso per la funzionalità descritta in questo articolo.
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header
Pacchetto Adobe Workfront Qualsiasi
Licenza di Adobe Workfront

Collaboratore o richiesta di modifica di un filtro

Standard o piano per modificare un report

Configurazioni del livello di accesso

Modificare l’accesso a Rapporti, Dashboard, Calendari per modificare un rapporto

Modificare l’accesso a Filtri, Viste, Raggruppamenti per modificare un filtro

Autorizzazioni sugli oggetti Gestire le autorizzazioni per un rapporto

Per ulteriori dettagli sulle informazioni contenute in questa tabella, consulta Requisiti di accesso nella documentazione Workfront.

Creare un rapporto sulle ore preventivate

  1. Fai clic sull'icona Main Menu Main Menu icon nell'angolo superiore destro o sull'icona Main Menu Main Menu lines nell'angolo superiore sinistro, se disponibile, quindi fai clic su Reports.

  2. Fai clic su Nuovo report > Altro > Ora preventivata.

    La visualizzazione predefinita viene applicata al report.

  3. (Facoltativo) Per semplificare la lettura del report, fare clic sul gergo. Colonna Ore, quindi Passa alla modalità Testo, quindi fai clic su Modifica modalità Testo.

  4. Modificare la riga valuefield in valueexpreesion e immettere l'espressione di arrotondamento.

    In questo modo il numero di ore preventivate viene arrotondato al numero di decimali specificato.

    Per informazioni sull'arrotondamento di un numero in Workfront, vedere l'articolo Panoramica delle espressioni di dati calcolati.

  5. Fai clic su Fine.

  6. (Facoltativo) Fai clic su Aggiungi colonna per aggiungere altre colonne.

  7. (Facoltativo) Per semplificare la lettura del rapporto, si consiglia di aggiungervi un raggruppamento. Consigliamo il seguente raggruppamento:

    Fai clic sulla scheda Raggruppamenti, quindi effettua una o più delle seguenti operazioni:

    • Fai clic su Aggiungi raggruppamento e inizia a digitare "Nome progetto", quindi selezionalo quando viene visualizzato nell'elenco.
    • Fai clic su Aggiungi raggruppamento e inizia a digitare "Nome ruolo processo", quindi selezionalo quando viene visualizzato nell'elenco.
    • Fare clic su Aggiungi raggruppamento e iniziare a digitare "Data allocazione", selezionarla quando viene visualizzata nell'elenco, quindi selezionare l'intervallo di tempo in base al quale si desidera eseguire il raggruppamento nel campo Raggruppa date per.
  8. (Facoltativo) Fare clic su Filtri per aggiungere filtri al report.

  9. (Facoltativo) Fare clic su Grafico per aggiungere un grafico al report.

  10. Fai clic su Salva e Chiudi.

Esamina il rapporto Ore preventivate

Per impostazione predefinita, nel rapporto Ore preventivate sono disponibili le seguenti informazioni:

Progetto
Questo è il nome del progetto associato all'Ora preventivata.
Ruolo professionale
Nome del ruolo di processo associato all'ora in budget.
Utente
Nome dell'utente associato all'ora in budget.
Dat Allc.

Data di allocazione. È il primo giorno (una domenica) della settimana per il quale hai preventivato le ore.

Suggerimento:

Se una settimana si estende per due mesi, vengono generate due righe nel report: una corrispondente al primo giorno della settimana (la domenica della settimana che si trova durante il primo mese) e una seconda corrispondente al primo giorno del secondo mese (e che potrebbe essere qualsiasi giorno della settimana).

Ad esempio, se si prevede un budget di 8 ore per un utente per la settimana dal 30 giugno (domenica) al 6 luglio (sabato), nelle due righe viene visualizzata una Data di allocazione del 30 giugno e del 1 luglio.

Ore Bdg
Queste sono le ore preventivate assegnate all'utente nella Programmazione delle risorse.
Pian Ore Bdg
Si tratta delle ore preventivate allocate alla mansione o al progetto nella pianificazione risorse.
