Afficher : tâches affectées par les exceptions de planification
Cette vue de tâche identifie les tâches qui devront être terminées en retard en raison des week-ends, de la désactivation de la fonction personnelle ou d’autres exceptions de planification.
Cette vue affiche les éléments suivants :
- Durée des tâches
- Dates de début et de fin planifiées des tâches
- Durée des tâches en fonction du nombre de jours entre le début planifié et les dates d’achèvement planifiées des tâches (durée du calendrier)
- Numéro du jour dans le planning du projet lorsque la tâche commence (Date de début du calendrier).
- Durée de la semaine selon le nombre de jours en semaine entre le début planifié et les dates d’achèvement planifiées des tâches (durée de la semaine)

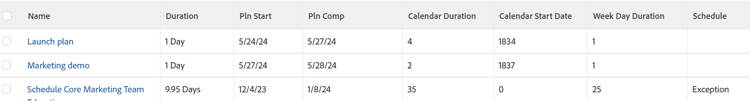

- Si la durée du jour de la semaine est supérieure à la durée des tâches, ce qui suggère qu’il existe des jours d’exception dans la durée des tâches, les tâches sont marquées comme une "exception".
Exigences d’accès
Vous devez disposer des accès suivants pour effectuer les étapes de cet article :
*Pour connaître le plan, le type de licence ou l’accès dont vous disposez, contactez votre administrateur Workfront.
Afficher les tâches affectées par les exceptions de planification
-
Accédez à une liste de tâches.
-
Dans la Affichage menu déroulant, sélectionnez Nouvelle vue.
-
Dans le Aperçu des colonnes , éliminez toutes les colonnes sauf une.
-
Cliquez sur l’en-tête de la colonne restante, puis sur Passer en mode Texte.
-
Placez le pointeur de la souris sur la zone de mode de texte, puis cliquez sur Cliquer pour modifier le texte.
-
Supprimez le texte que vous trouvez dans la Mode texte et remplacez-le par le code suivant :
column.0.descriptionkey=name column.0.link.linkproperty.0.name=ID column.0.link.linkproperty.0.valuefield=ID column.0.link.linkproperty.0.valueformat=int column.0.link.lookup=link.view column.0.link.valuefield=objCode column.0.link.valueformat=val column.0.linkedname=direct column.0.listsort=string(name) column.0.namekey=name.abbr column.0.querysort=name column.0.shortview=false column.0.étich=100 column.0.valuefield=name column.0.valueformat=HTML column.0.width=150 column.1.descriptionkey=duration column.1.linkedname=direct column.1.listsort=intAsInt(durationMinutes) column.1.name=duration.abbr column.1.querysort=durationMinutes column.1.shortview=false column.1.étich=0 column.1.valuefield=durationFieldLong column.1.valueformat=composé column.1.viewalias=duration column.1.width=80 column.2.descriptionkey=plannedstartdate column.2.linkedname=direct column.2.listsort=atDateAsAtDate(scheduledStartDate) column.2.namekey=plannedstartdate.abbr column.2.querysort=scheduledStartDate column.2.shortview=false column.2.étich=0 column.2.valuefield=scheduledStartDate column.2.valueformat=atDate column.2.width=80 column.3.descriptionkey=plannedcompletiondate column.3.linkedname=direct column.3.listsort=atDateAsAtDate(scheduledCompletionDate) column.3.namekey=plannedcomplete.abbr column.3.querysort=scheduledCompletionDate column.3.shortview=false column.3.étirement=0 column.3.valuefield=scheduledCompletionDate column.3.valueformat=atDate column.3.width=80 column.4.aggator.displayformat=int column.4.aggator.function=SUM column.4.aggator.namekey=id column.4.aggator.valueexpression=DATEDIFF({scheduledCompletionDate}, {scheduledStartDate})+1 column.4.aggator.valueformat=intAsInt column.4.descriptionkey=id column.4.linkedname=direct column.4.listsort=intAsInt(ID) column.4.name=Durée du calendrier column.4.querysort=ID column.4.shortview=false column.4.étich=0 column.4.valueexpression=DATEDIFF({scheduledCompletionDate},{scheduledStartDate})+1 column.4.valueformat=int column.4.width=80 column.5.aggator.displayformat=int column.5.aggator.function=SUM column.5.aggator.namekey=id column.5.aggator.valueexpression=DATEDIFF({scheduledStartDate},{project}. {scheduledStartDate})+0 column.5.aggator.valueformat=intAsInt column.5.descriptionkey=id column.5.linkedname=direct column.5.listsort=intAsInt(ID) column.5.name=Date de début du calendrier column.5.querysort=ID column.5.shortview=false column.5.étich=0 column.5.valueexpression=DATEDIFF({scheduledStartDate},{project}.{scheduledStartDate})+0 column.5.valueformat=int column.5.width=80 column.6.aggator.displayformat=int column.6.aggator.function=SUM column.6.aggator.namekey=id column.6.aggator.valueexpression=WEEKDAYDIFF({scheduledStartDate}, {scheduledCompletionDate})+0 column.6.aggator.valueformat=HTML column.6.descriptionkey=id column.6.linkedname=direct column.6.listsort=intAsInt(ID) column.6.name=Week Day Duration column.6.querysort=ID column.6.shortview=false column.6.étich=0 column.6.valueexpression=WEEKDAYDIFF({scheduledStartDate},{scheduledCompletionDate})+0 column.6.valueformat=int column.6.width=80 column.7.aggator.displayformat=int column.7.aggator.expression=IF((WEEKDAYDIFF({scheduledStartDate},{scheduledCompletionDate}))>({duration}/480),"Exception",") column.7.aggator.function=SUM column.7.aggator.namekey=id column.7.aggator.valueformat=HTML column.7.linkedname=direct column.7.listsort=intAsInt(ID) column.7.name=Schedule column.7.querysort=ID column.7.shortview=false column.7.étich=0 column.7.valueexpression=IF((WEEKDAYDIFF({scheduledStartDate},{scheduledCompletionDate}))>({duration}/480),"Exception",") column.7.valueformat=HTML column.7.width=80
-
Cliquez sur Enregistrer la vue.
