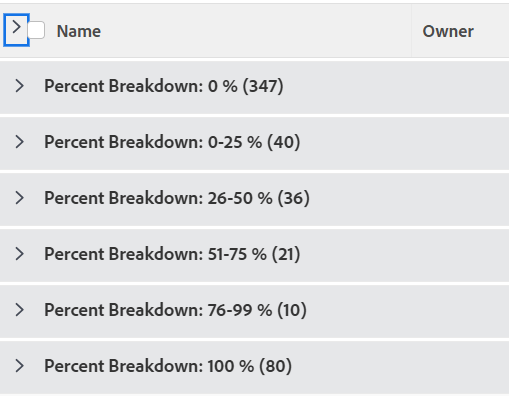

Regroupement : répartition en pourcentage du projet 1
Dans ce regroupement de projets personnalisé, vous pouvez afficher les projets regroupés selon une plage de valeurs de pourcentage terminé. Les ventilations présentent une valeur de 25 % d’incréments de point en pourcentage : 0 à 25 %, 26 à 50 %, 51 à 75 %, etc.
Le regroupement suivant classe les projets par valeur de pourcentage terminé dans l’un de ces regroupements :
- 0%
- 1 % à 25 %
- 26 % à 50 %
- 51 % à 75 %
- 76 % à 99 %
- 100%
Conditions d’accès
Vous devez disposer des accès suivants pour effectuer les étapes décrites dans cet article :
table 0-row-2 1-row-2 2-row-2 3-row-2 layout-auto html-authored no-header | |
---|---|
Formule Adobe Workfront | Tous |
Licence Adobe Workfront* |
Nouveau :
Actuel :
|
Configurations des niveaux d’accès |
Modifier l’accès aux rapports, tableaux de bord et calendriers pour modifier un rapport Modifier l’accès aux filtres, aux vues et aux regroupements pour modifier un filtre |
Autorisations d’objet | Gérer les autorisations d’un rapport |
*Pour plus d’informations, voir Exigences d’accès dans la documentation Workfront.
Regrouper par répartition des projets en pourcentage
Pour appliquer ce regroupement :
-
Accédez à une liste de projets.
-
Dans le menu déroulant Regroupement, sélectionnez Nouveau regroupement.
-
Cliquez sur Basculer en mode texte.
-
Supprimez le texte de la zone et collez le code suivant dans l’espace disponible :
code language-none group.0.linkedname=direct group.0.name=Percent Breakdown group.0.notime=false group.0.valueexpression=IF({percentComplete}=0,"0 %",IF({percentComplete}<=26,"0-25 %",IF({percentComplete}<=51,"26-50 %",IF({percentComplete}<=76,"51-75 %",IF({percentComplete}<100,"76-99 %","100 %"))))) group.0.valueformat=string
-
Cliquez sur Done > Save Grouping.
-
(Facultatif) Mettez à jour le nom du groupement, puis cliquez sur Enregistrer le groupement.
